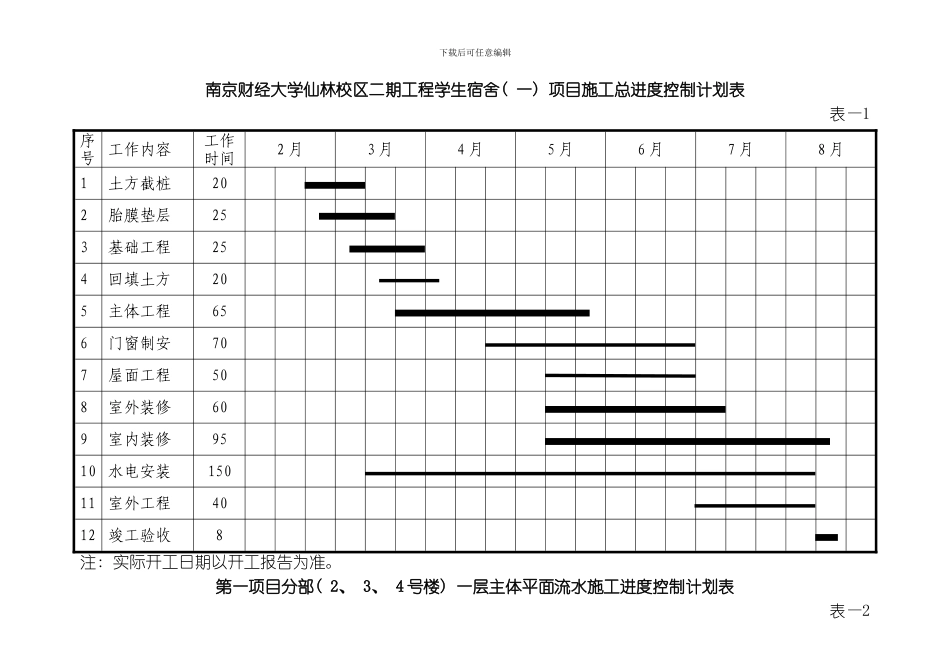

下载后可任意编辑南京财经大学仙林校区二期工程学生宿舍( 一) 项目施工总进度控制计划表表—1序号 工作内容工作时间2 月3 月4 月5 月6 月7 月8 月1土方截桩202胎膜垫层253基础工程254回填土方205主体工程656门窗制安707屋面工程508室外装修609室内装修9510 水电安装15011 室外工程4012 竣工验收8注: 实际开工日期以开工报告为准

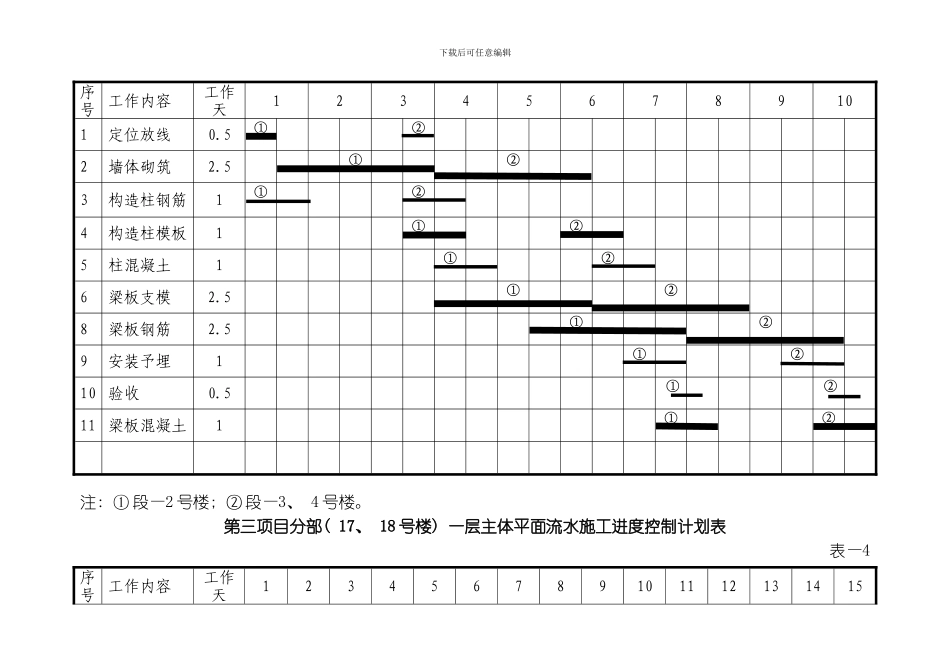

第一项目分部( 2、 3、 4 号楼) 一层主体平面流水施工进度控制计划表 表—2下载后可任意编辑序号 工作内容工作天123456789101定位放线0
5①②2墙体砌筑2
5①②3构造柱钢筋1①②4构造柱模板1①②5柱混凝土1①②6梁板支模2
5①②8梁板钢筋2
5①②9安装予埋1①②10 验收0
5①②11 梁板混凝土1①②注: ① 段—2 号楼; ② 段—3、 4 号楼
第三项目分部( 17、 18 号楼) 一层主体平面流水施工进度控制计划表表—4序号 工作内容工作天123456789101112131415下载后可任意编辑1定位放线0
5①②③④2墙体砌筑2
5①②③④3构造柱钢筋1①②③④4构造柱模板1①②③④5柱混凝土1①②③④6梁板支模2
5①②③④8梁板钢筋2
5①②③④9安装予埋1①②③④10 验收0
5①②③④11 梁板混凝土1①②③④注: ① 段—18 号楼; ② 段—17 号楼 A 区; ③ 段—17 号楼 B 区; ④ 段—17 号楼 C 区
第二项目分部( 9、 10、 15 号楼) 一层主体平面流水施工进度控制计划表表—3序号 工作内容工作天1234567891011121314151定位放线0
5①②③下载后可任意编辑2墙体砌筑2
5①②③3构造柱钢筋1①②③4构造柱模板1①②③5柱混凝土1①②③6梁板支模2
5①②③8梁板钢筋2
5①②③9安装予埋1①②③10 验收0
