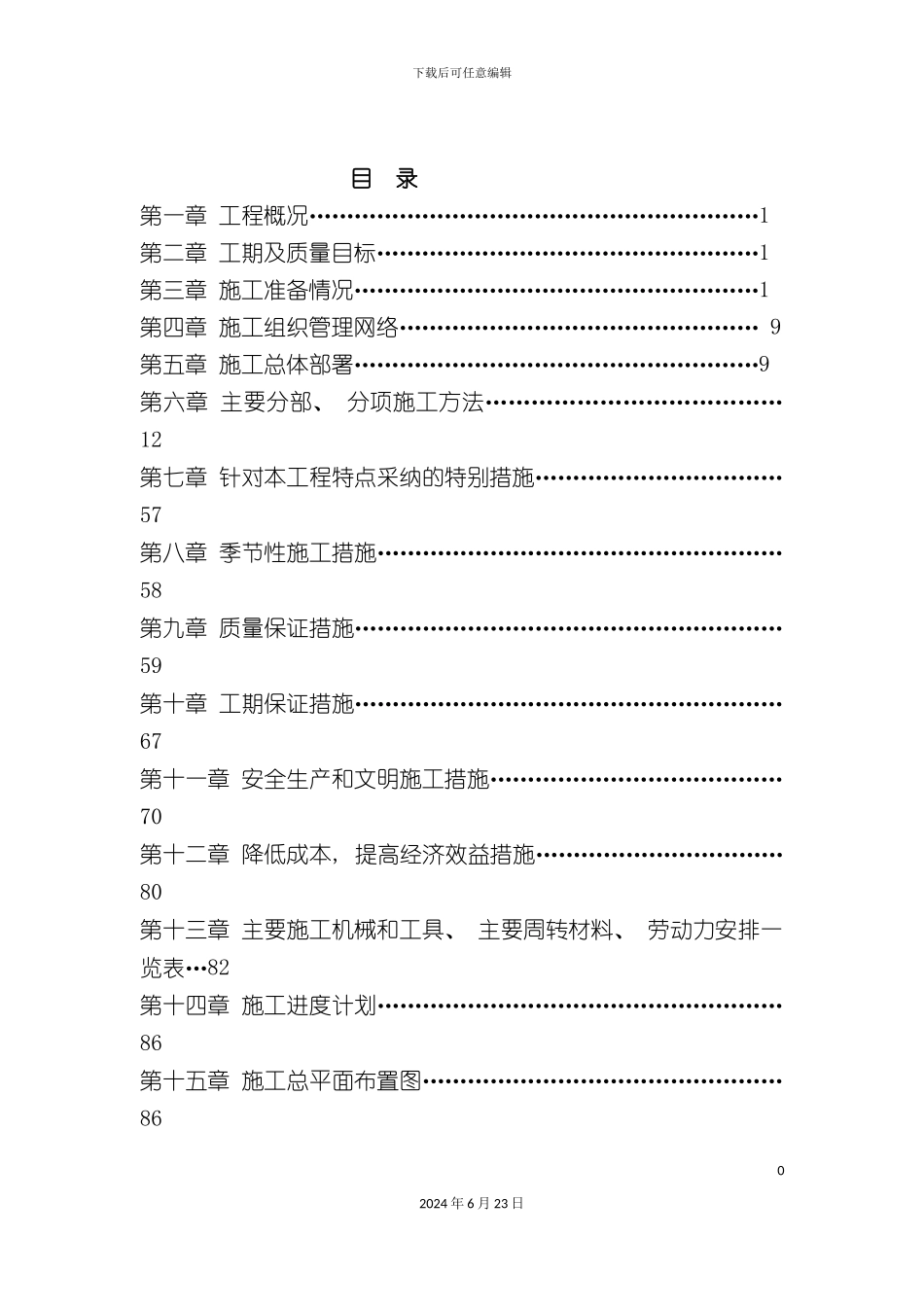

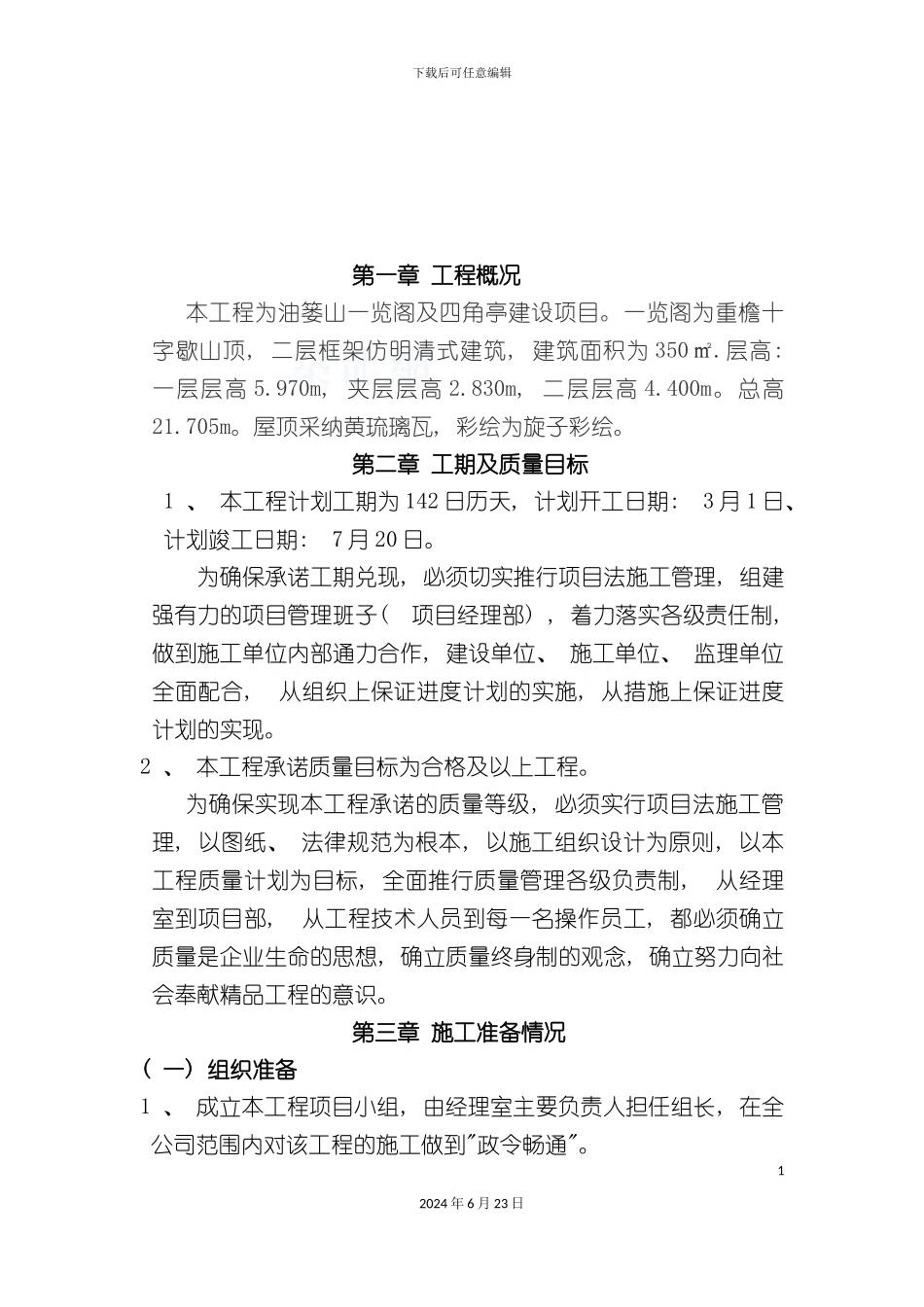

下载后可任意编辑一览阁建筑施工组织设计12024 年 6 月 23 日下载后可任意编辑目 录第一章 工程概况……………………………………………………1第二章 工期及质量目标……………………………………………1第三章 施工准备情况………………………………………………1第四章 施工组织管理网络………………………………………… 9第五章 施工总体部署………………………………………………9第六章 主要分部、 分项施工方法…………………………………12 第七章 针对本工程特点采纳的特别措施……………………………57第八章 季节性施工措施………………………………………………58第九章 质量保证措施…………………………………………………59第十章 工期保证措施…………………………………………………67第十一章 安全生产和文明施工措施…………………………………70 第十二章 降低成本, 提高经济效益措施……………………………80 第十三章 主要施工机械和工具、 主要周转材料、 劳动力安排一览表…82第十四章 施工进度计划………………………………………………86第十五章 施工总平面布置图…………………………………………86 02024 年 6 月 23 日下载后可任意编辑第一章 工程概况本工程为油篓山一览阁及四角亭建设项目。一览阁为重檐十字歇山顶, 二层框架仿明清式建筑, 建筑面积为 350㎡.层高: 一层层高 5.970m, 夹层层高 2.830m, 二层层高 4.400m。总高21.705m。屋顶采纳黄琉璃瓦, 彩绘为旋子彩绘。第二章 工期及质量目标1 、 本工程计划工期为 142 日历天, 计划开工日期: 3 月 1 日、 计划竣工日期: 7 月 20 日。为确保承诺工期兑现, 必须切实推行项目法施工管理, 组建强有力的项目管理班子( 项目经理部) , 着力落实各级责任制, 做到施工单位内部通力合作, 建设单位、 施工单位、 监理单位全面配合, 从组织上保证进度计划的实施, 从措施上保证进度计划的实现。2 、 本工程承诺质量目标为合格及以上工程。为确保实现本工程承诺的质量等级, 必须实行项目法施工管理, 以图纸、 法律规范为根本, 以施工组织设计为原则, 以本工程质量计划为目标, 全面推行质量管理各级负责制, 从经理室到项目部, 从工程技术人员到每一名操作员工, 都必须确立质量是企业生命的思想, 确立质量终身制的观念, 确立努力向社会奉献精品工程的意识。第三章 施工准备情况( 一) ...
