电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

关键链法概述

关键链法概述_第1页
1/14
关键链法概述_第2页
2/14
关键链法概述_第3页
3/14

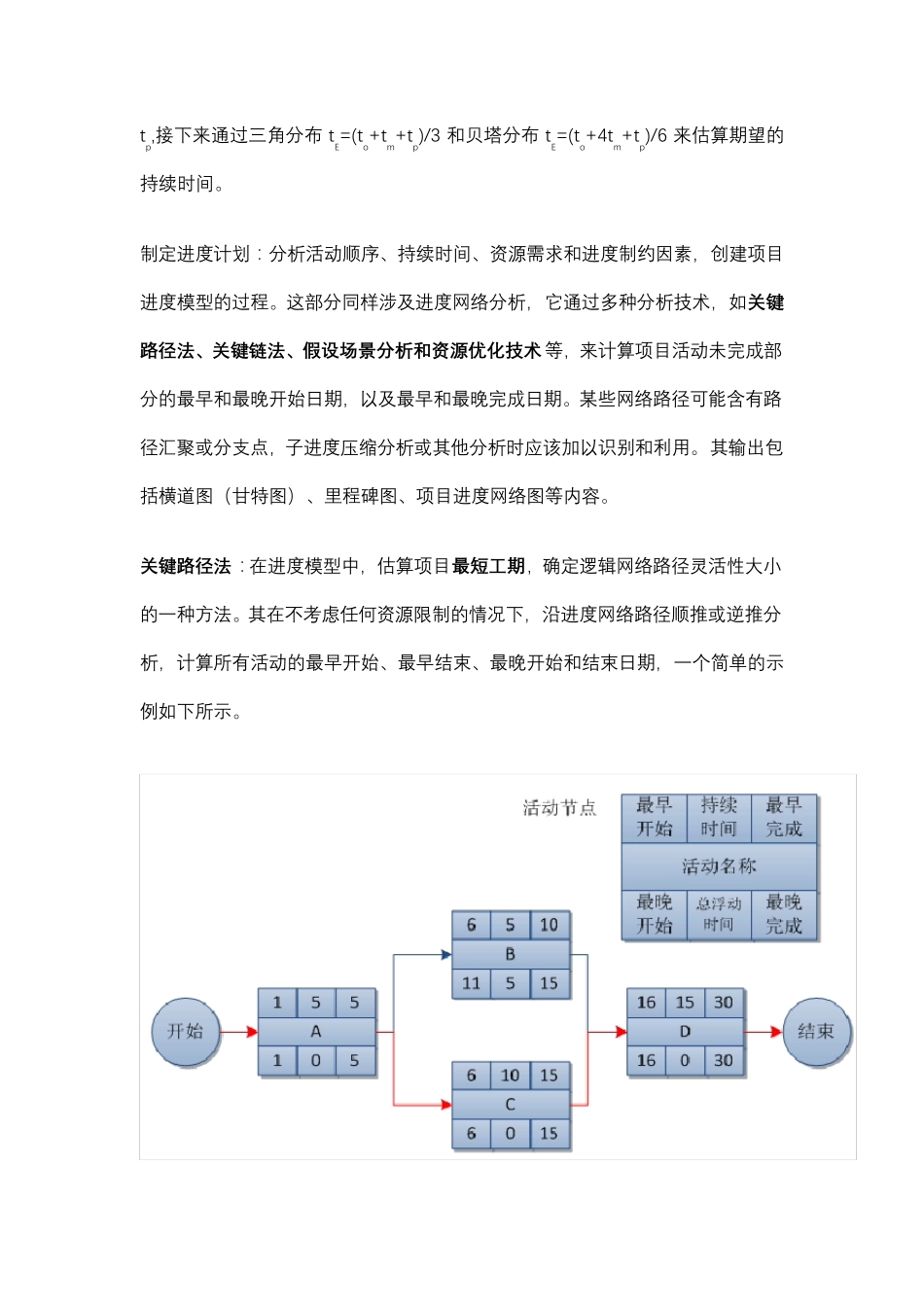

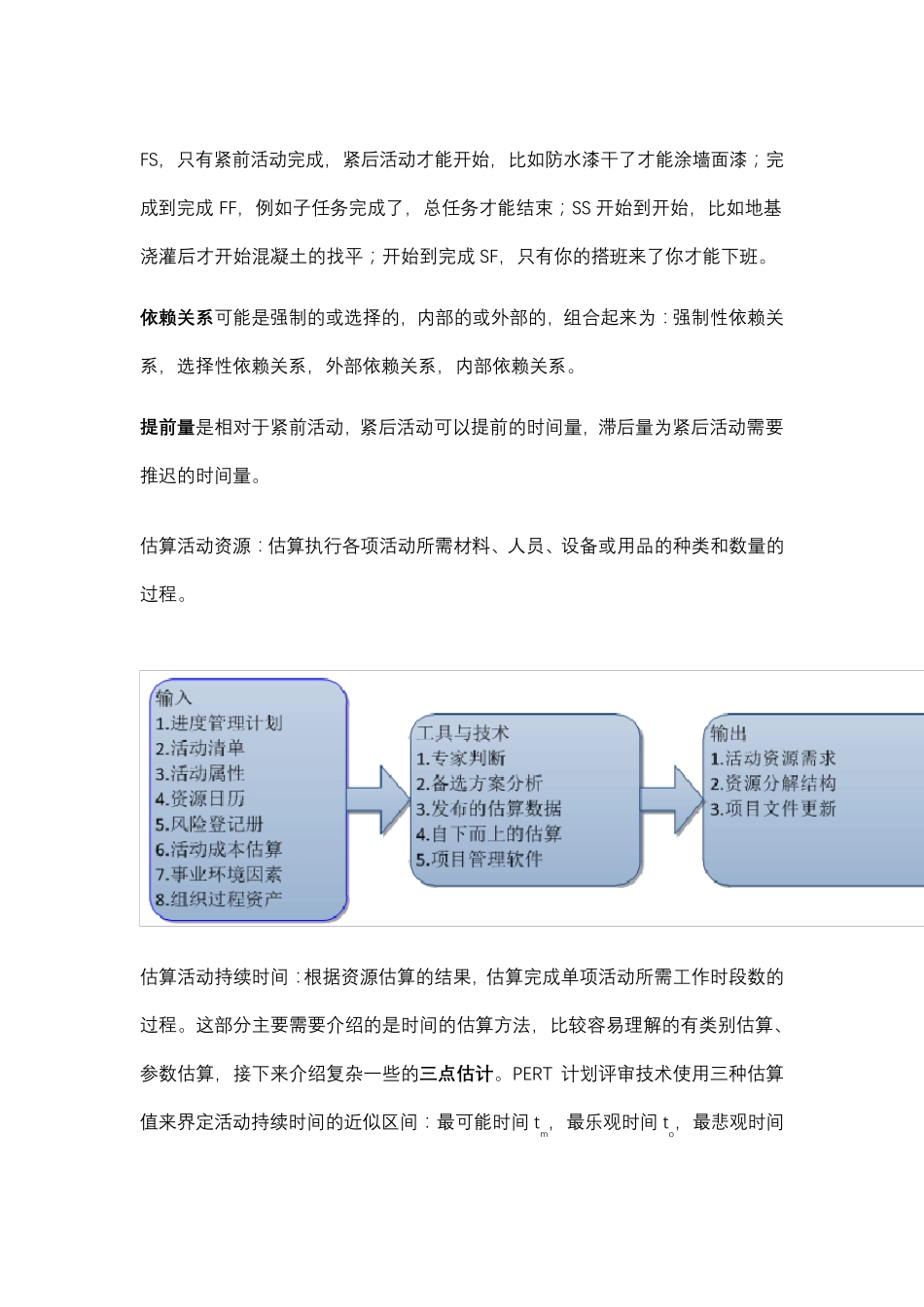

FS, 只 有 紧 前 活 动 完 成 , 紧 后 活 动 才 能 开 始 , 比 如 防 水 漆 干 了 才 能 涂 墙 面 漆 ; 完成 到 完 成FF, 例 如 子 任 务 完 成 了 , 总 任 务 才 能 结 束 ; SS 开 始 到 开 始 , 比 如 地 基浇 灌 后 才 开 始 混 凝 土 的 找 平 ; 开 始 到 完 成SF, 只 有 你 的 搭 班 来 了 你 才 能 下 班 。 依 赖 关 系 可 能 是 强 制 的 或 选 择 的 , 内 部 的 或 外 部 的 , 组 合 起 来 为 : 强 制 性 依 赖 关系 , 选 择 性 依 赖 关 系 , 外 部 依 赖 关 系 , 内 部 依 赖 关 系 。 提 前 量 是 相 对 于 紧 前 活 动 , 紧 后 活 动 可 以 提 前 的 时 间 量 , 滞 后 量 为 紧 后 活 动 需 要推 迟 的 时 间 量 。 估 算 活 动 资 源 : 估 算 执 行 各 项 活 动 所 需 材 料 、 人 员 、 设 备 或 用 品 的 种 类 和 数 量 的过 程 。 估 算 活 动 持 续 时 间 : 根 据 资 源 估 算 的 结 果 , 估 算 完 成 单 项 活 动 所 需 工 作 时 段 数 的过 程 。 这 部 分 主 要 需 要 介 绍 的 是 时 间 的 估 算 方 法 , 比 较 容 易 理 解 的 有 类 别 估 算 、参数 估 算 , 接下 来 介 绍 复杂一些的 三点估计。 PERT 计划评审技术使用 三种 估 算值来 界定活 动 持 续 时 间 的 近似区间 : 最可 能 时 间tm, 最乐观时 间to, 最悲观时 间tp,接 下 来 通 过 三 角 分 布tE=(to+tm+tp)/3 和 贝 塔 分 布tE=(to+4tm+tp)/6 来 估 算 期 望 的持 续 时 间 。 制 定 进 度 计 划 : 分 析 活 动 顺 序 、 持 续 时 间 、 资 源 需 求 和 进 度 制 约 因 素 , 创 建 项 目进 度 模 型 的 过 程 。 这 部 分 同 样 涉 及 进 度 网 络 分 析 , 它 通 过 多 种 分 析 技 术 , 如 关 键路 径 法 、关 键 链法 、假设场景分析和资源优化技术等 , 来 计 算 项 目 活 动 未 完 成 部分 的 最 早 和 最 晚 开 始 日 期 , 以 及 最...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

关键链法概述

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
