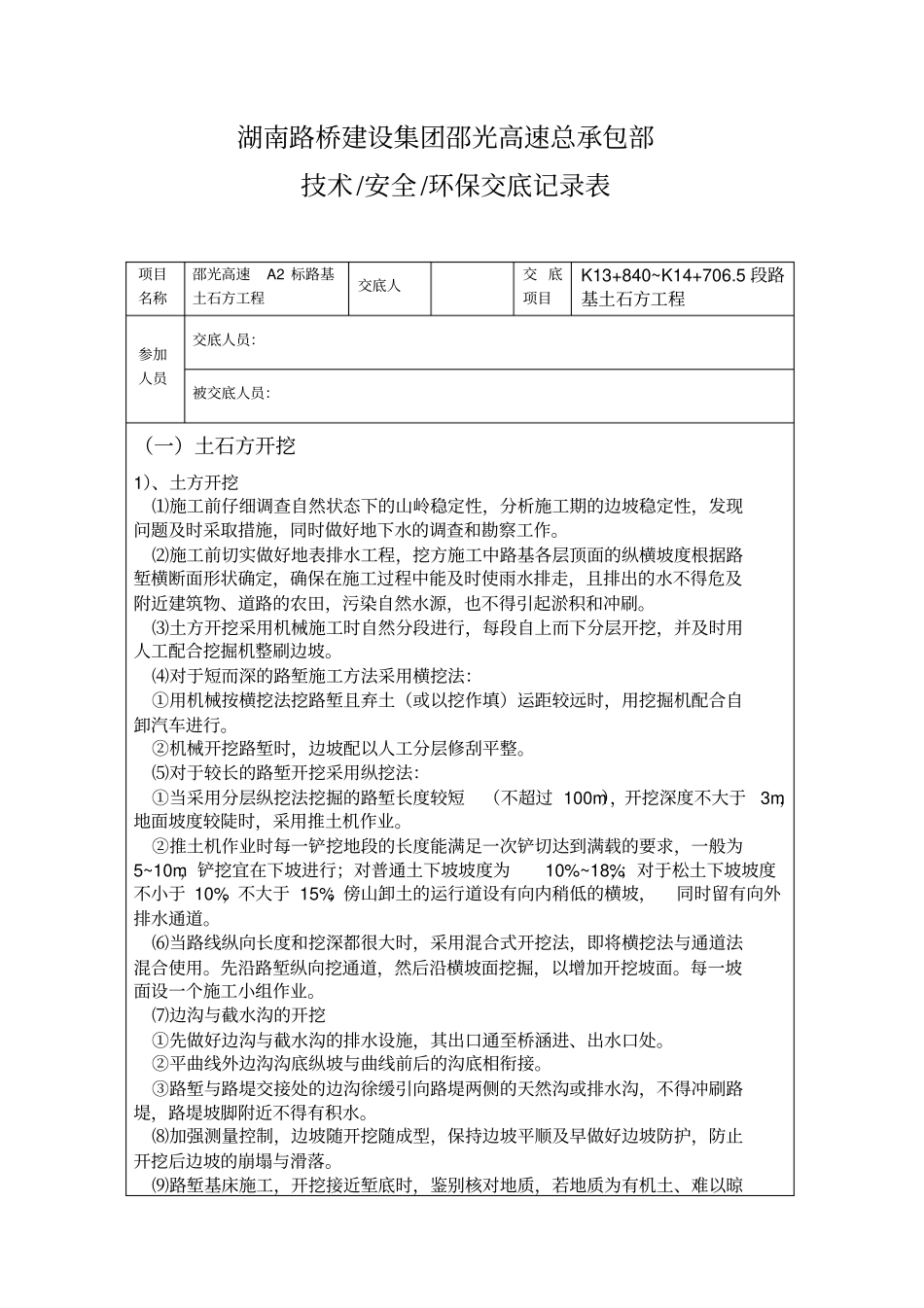

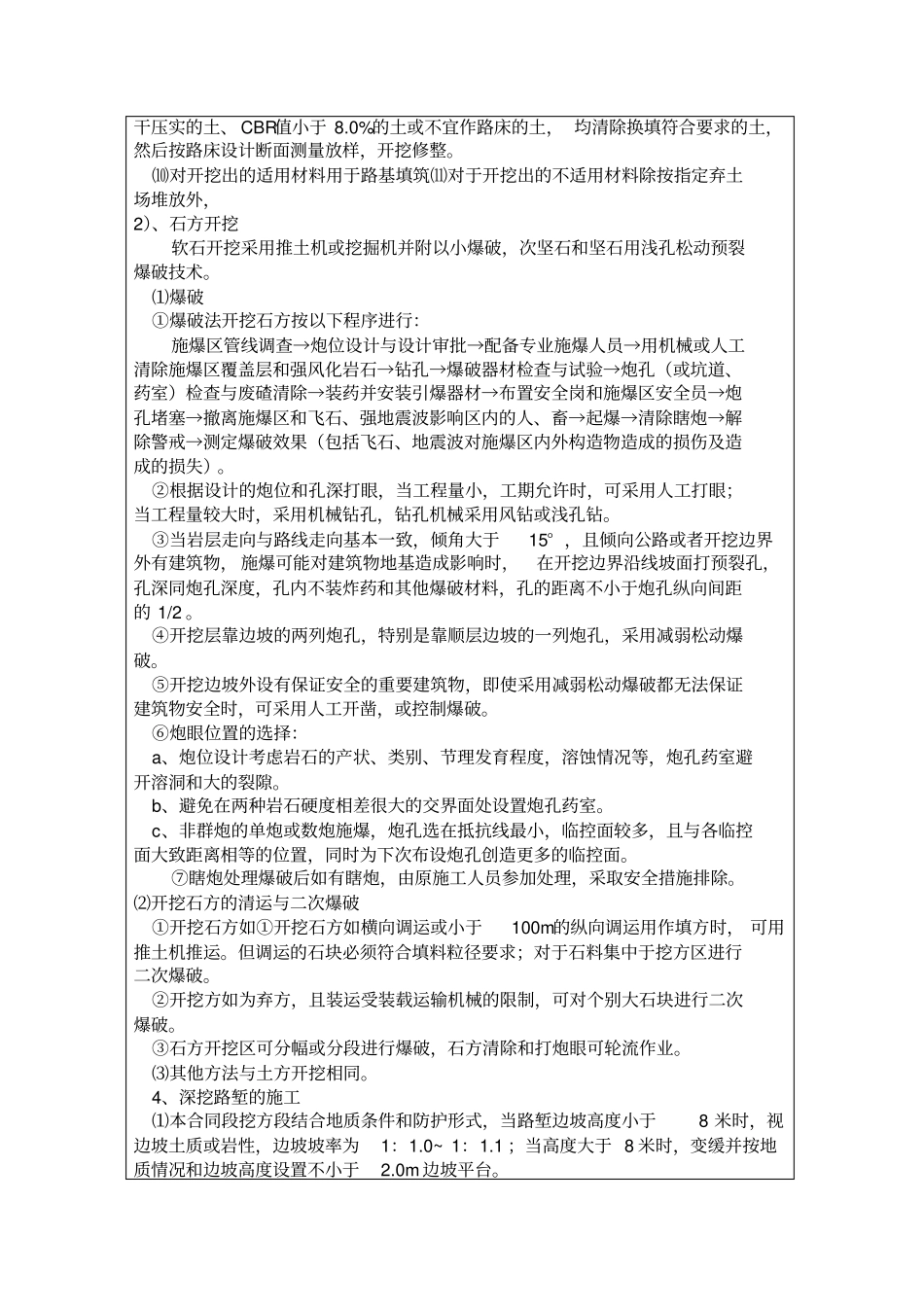

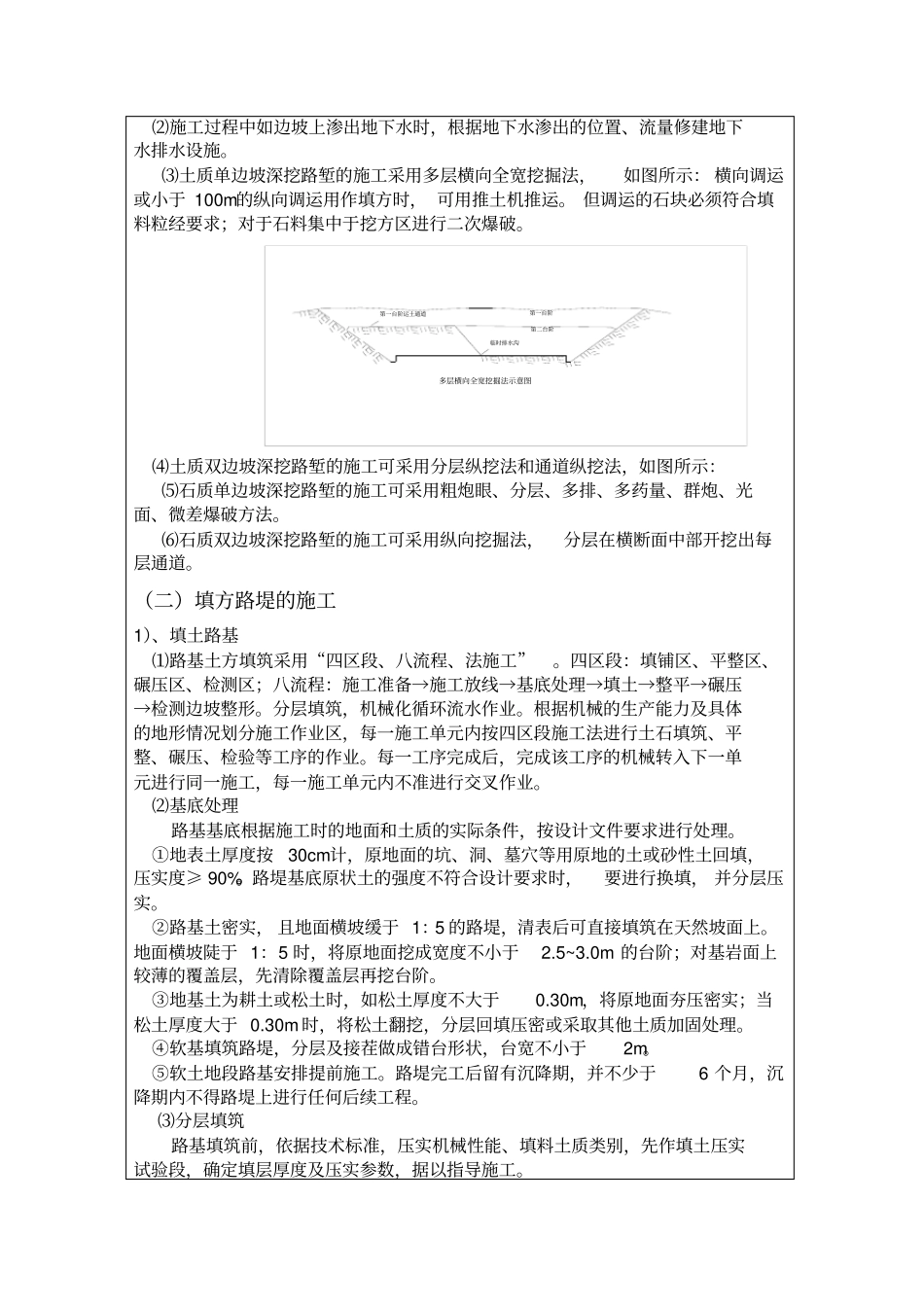

湖南路桥建设集团邵光高速总承包部技术/安全/环保交底记录表项目名称邵光高速A2 标路基土石方工程交底人交 底项目K13+840~K14+706
5 段路基土石方工程参加人员交底人员:被交底人员:(一)土石方开挖1)、土方开挖⑴施工前仔细调查自然状态下的山岭稳定性,分析施工期的边坡稳定性,发现问题及时采取措施,同时做好地下水的调查和勘察工作
⑵施工前切实做好地表排水工程,挖方施工中路基各层顶面的纵横坡度根据路堑横断面形状确定,确保在施工过程中能及时使雨水排走,且排出的水不得危及附近建筑物、道路的农田,污染自然水源,也不得引起淤积和冲刷
⑶土方开挖采用机械施工时自然分段进行,每段自上而下分层开挖,并及时用人工配合挖掘机整刷边坡
⑷对于短而深的路堑施工方法采用横挖法:①用机械按横挖法挖路堑且弃土(或以挖作填)运距较远时,用挖掘机配合自卸汽车进行
②机械开挖路堑时,边坡配以人工分层修刮平整
⑸对于较长的路堑开挖采用纵挖法:①当采用分层纵挖法挖掘的路堑长度较短(不超过 100m),开挖深度不大于3m,地面坡度较陡时,采用推土机作业
②推土机作业时每一铲挖地段的长度能满足一次铲切达到满载的要求,一般为5~10m,铲挖宜在下坡进行;对普通土下坡坡度为10%~18%,;对于松土下坡坡度不小于 10%,不大于 15%;傍山卸土的运行道设有向内稍低的横坡,同时留有向外排水通道
⑹当路线纵向长度和挖深都很大时,采用混合式开挖法,即将横挖法与通道法混合使用
先沿路堑纵向挖通道,然后沿横坡面挖掘,以增加开挖坡面
每一坡面设一个施工小组作业
⑺边沟与截水沟的开挖①先做好边沟与截水沟的排水设施,其出口通至桥涵进、出水口处
②平曲线外边沟沟底纵坡与曲线前后的沟底相衔接
③路堑与路堤交接处的边沟徐缓引向路堤两侧的天然沟或排水沟,不得冲刷路堤,路堤坡脚附近不得有积水
⑻加强测量控制,边坡随开挖随成型,保持边坡
