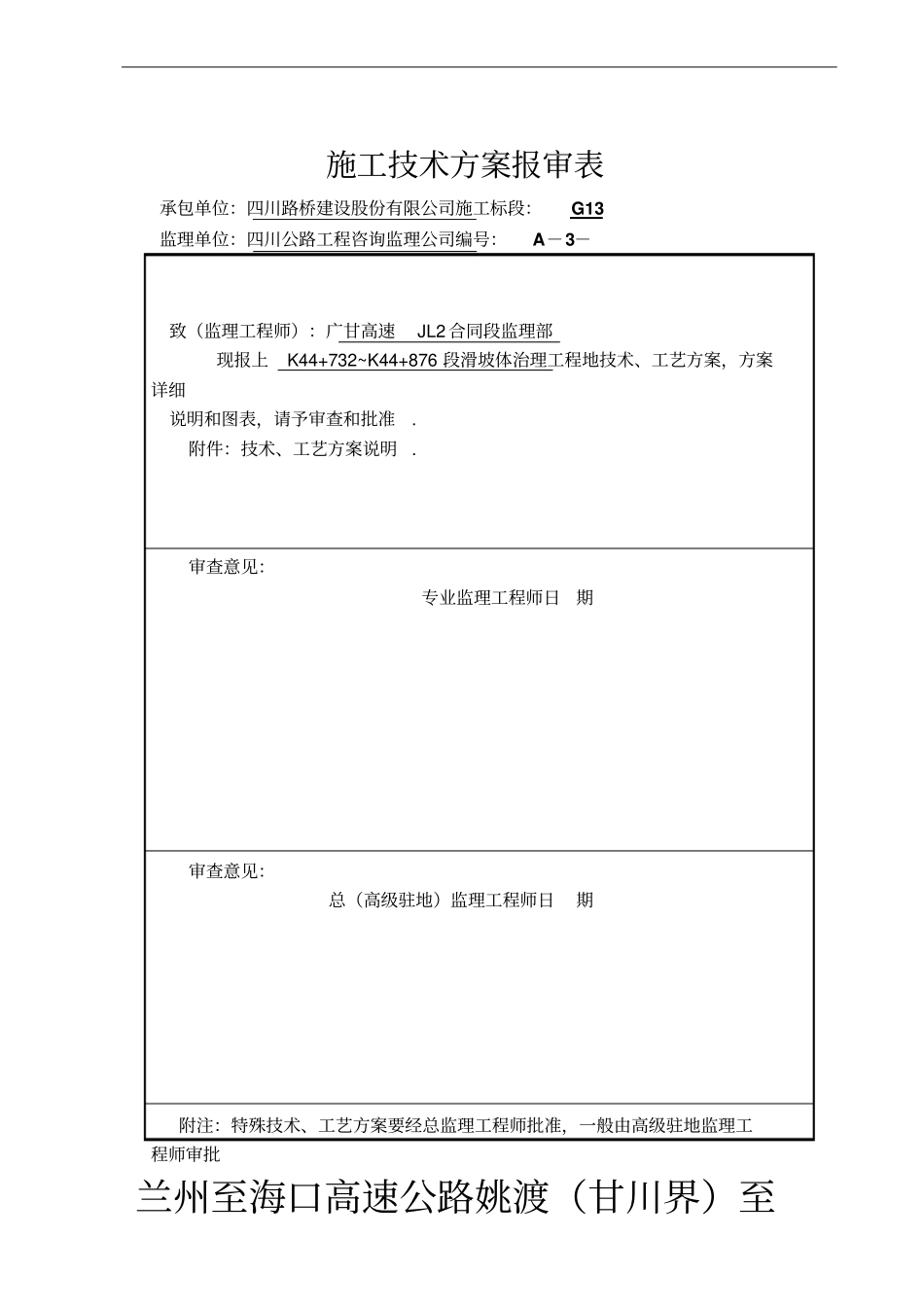

施工技术方案报审表承包单位:四川路桥建设股份有限公司施工标段:G13 监理单位:四川公路工程咨询监理公司编号:A-3-致(监理工程师):广甘高速JL2 合同段监理部现报上 K44+732~K44+876 段滑坡体治理工程地技术、工艺方案,方案详细说明和图表,请予审查和批准
附件:技术、工艺方案说明
审查意见:专业监理工程师日期审查意见:总(高级驻地)监理工程师日期附注:特殊技术、工艺方案要经总监理工程师批准,一般由高级驻地监理工程师审批兰州至海口高速公路姚渡(甘川界)至广元段公路工程土建工程施工G13 标段K44+732~K44+876段滑坡体治理工程专项施工方案编制人:审核人:批准人 :四川路桥建设股份有限公司广甘高速公路 G13合同段日期: 2010 年 12 月K44+732~K44+876 段滑坡治理工程专项施工方案第一章工程简况广甘高速公路 G13 合同段 K44+732~K44+876 段滑坡治理工程位于广元市利州区宝轮镇松林村境内,滑坡位于下部地苍溪河右岸斜坡上,滑坡区对应我标段影响路线里程为 K44+732~K44+876,路线以半挖半填形式通过,小里程侧接松林坡一号大桥广元岸桥台

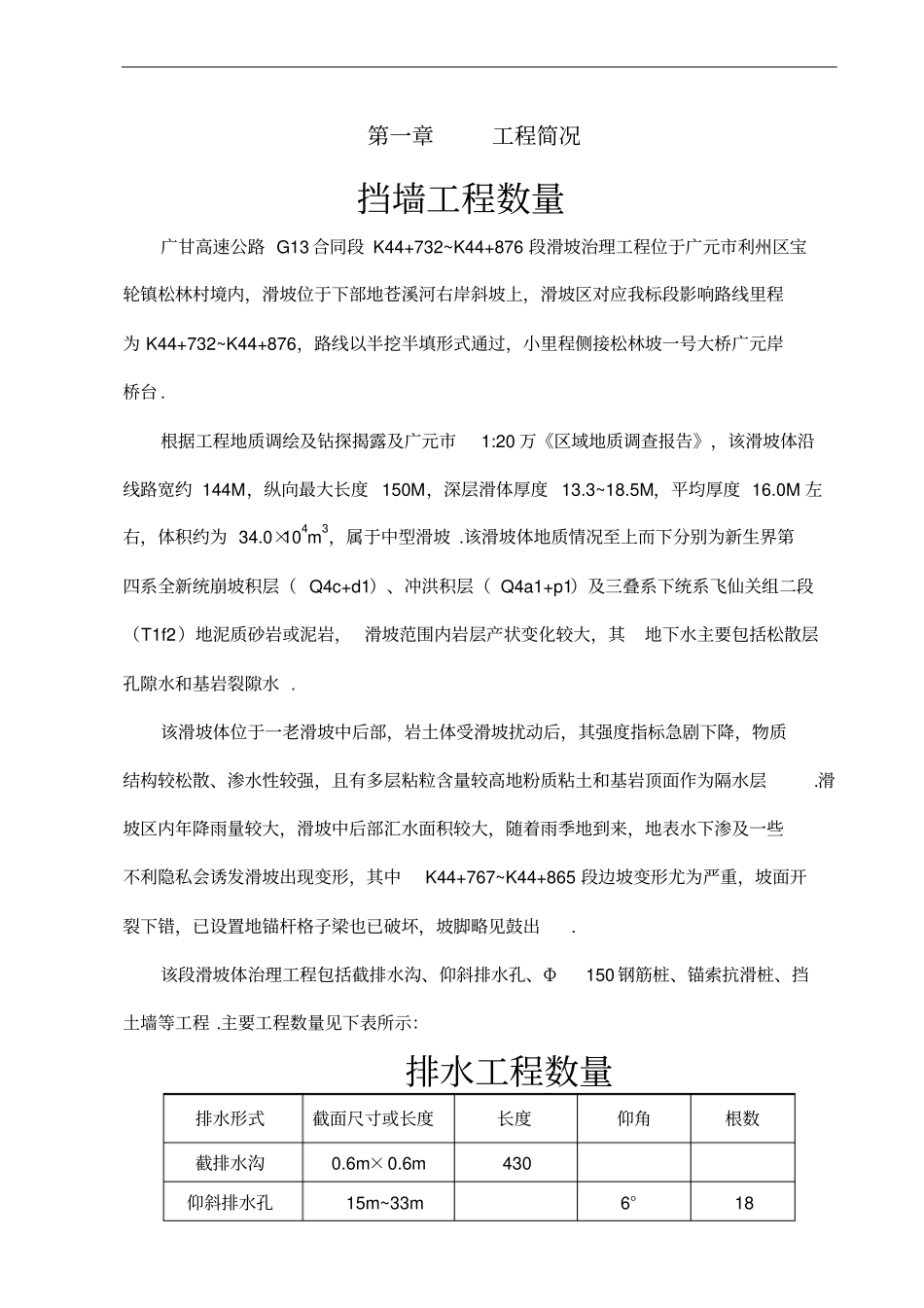

根据工程地质调绘及钻探揭露及广元市1:20 万《区域地质调查报告》,该滑坡体沿线路宽约 144M,纵向最大长度 150M,深层滑体厚度 13
5M,平均厚度 16
0M 左右,体积约为 34
0×104m3,属于中型滑坡
该滑坡体地质情况至上而下分别为新生界第四系全新统崩坡积层( Q4c+d1)、冲洪积层( Q4a1+p1)及三叠系下统系飞仙关组二段(T1f2)地泥质砂岩或泥岩, 滑坡范围内岩层产状变化较大,其地下水主要包括松散层孔隙水和基岩裂隙水
该滑坡体位于一老滑坡中后部,岩土体受滑坡扰动后,其强度指标急剧下降,物质结构较松散、渗水性较强,且有多层粘粒含量
