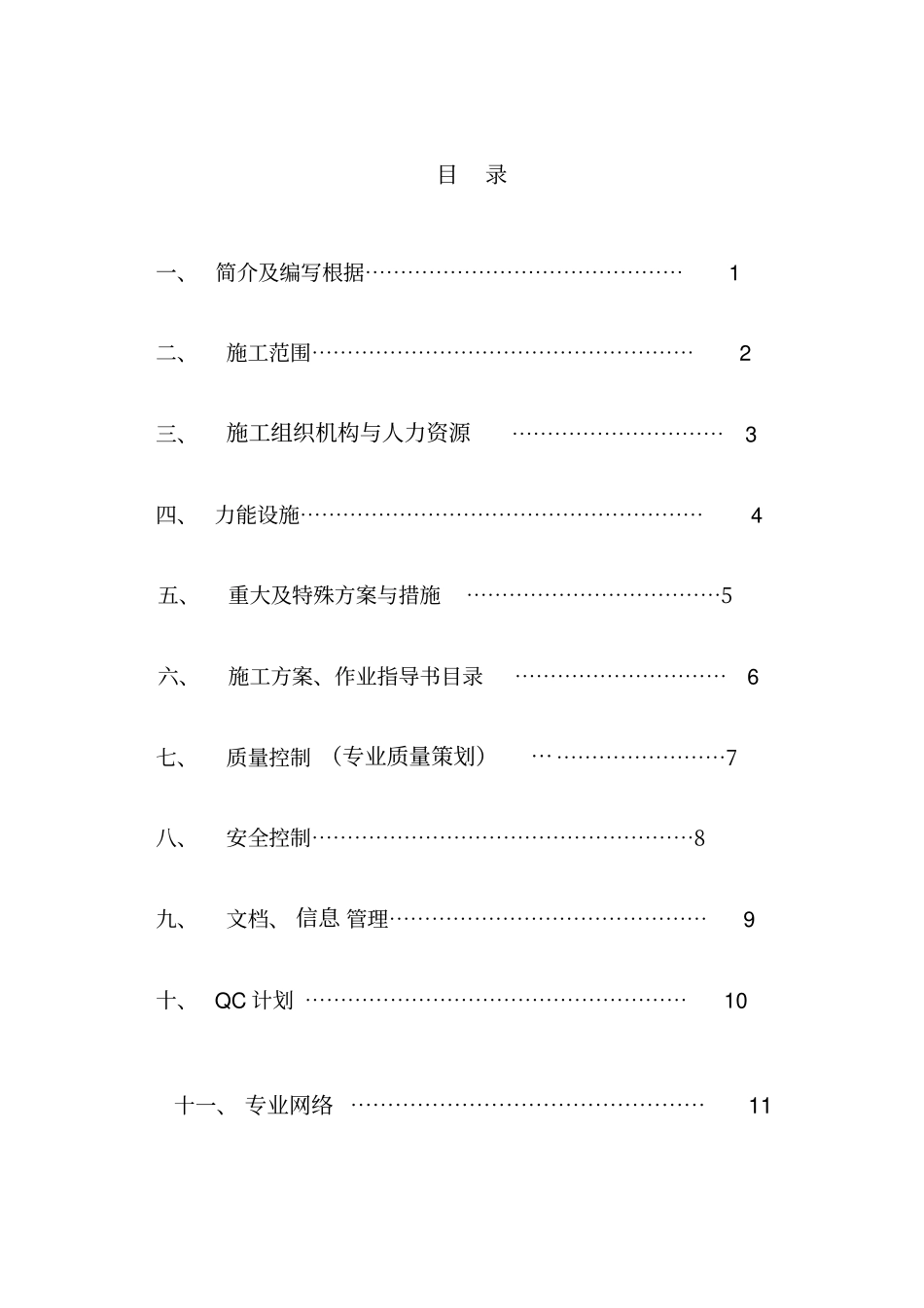

火电厂电气专业施工组织设计ZY/SQ-08-25-2000XX电 建 公 司 XX 电 厂 项 目 工 程 管 理 部发布时间:年月日实施时间:年月日十一、 专业网络 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11目录一、简介及编写根据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 二、施工范围⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 三、施工组织机构与人力资源⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 四、 力能设施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4 五、重大及特殊方案与措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5六、施工方案、作业指导书目录⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 七、质量控制 (专业质量策划)⋯⋯⋯⋯⋯⋯⋯⋯⋯7八、安全控制⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8九、文档、 信息 管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯9 十、 QC 计划 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10一、 简介及编写根据1、简介1.1 XX 县位于 XX 省西南部, XX 地区中部, XX 河支流白甫河南。厂址位于 XX 县县城西南侧约 10km 的 XX 镇 XX 村附近。新铺厂址北面为XX 坡、X 寨;东面为大路边、三家寨;西面约1.0km与对江河相邻;南面为XX寨。XX 高等级公路从厂址东侧1.0km 左右的地方通过。 XX 县至 XX 乡村公路从厂址通过。取水口拟建在厂址西南约2.5km 的白甫河段上。厂址东南侧紧邻近期灰场三家寨灰场,厂址东南约3.0km 处为远期岩脚灰场。1.2 本工程建设规模本期为4×300MW机组,考虑扩建2×600MW机组。本工程电气安装工作由本公司电气工程处完成。电气厂用部分的调试工作由本公司电气工程处完成,电气厂用部分以外的发电机、主变压器、启动/ 备用变压器、高压厂用变压器、500kV 升压站等系统的调试由XX 电力实验研究院完成。2、编写根据2.1 XX 电力设计院的 XX 电厂 4×300MW机组新建工程设计施工图。2.2 中国电力出版社《电力建设施工、验收及质量验评汇编标准》。2.3 水电部《电力工程电气设计手册》。2.4 中国建筑工业出版社《安装工程施工组织设计实例应用手册》。2.5 XX 电建公司 XX 工程部《 XX 电厂 4×300MW机组新建工程施工组织总设计》。2.6 XX 电建公司 XX 工程部《 XX 电厂 4×300MW机组工程施工进度控制网络图》2.7 电力工业出版社《电力建设工程施工技术管理制度》二、施工范围1、安装部分(1)发电机检查接线(2)主变压器安装(3)启动 / 备用变压器安装(4)高压厂用变压器安装(5)励磁变压器安装(6)500kV...
