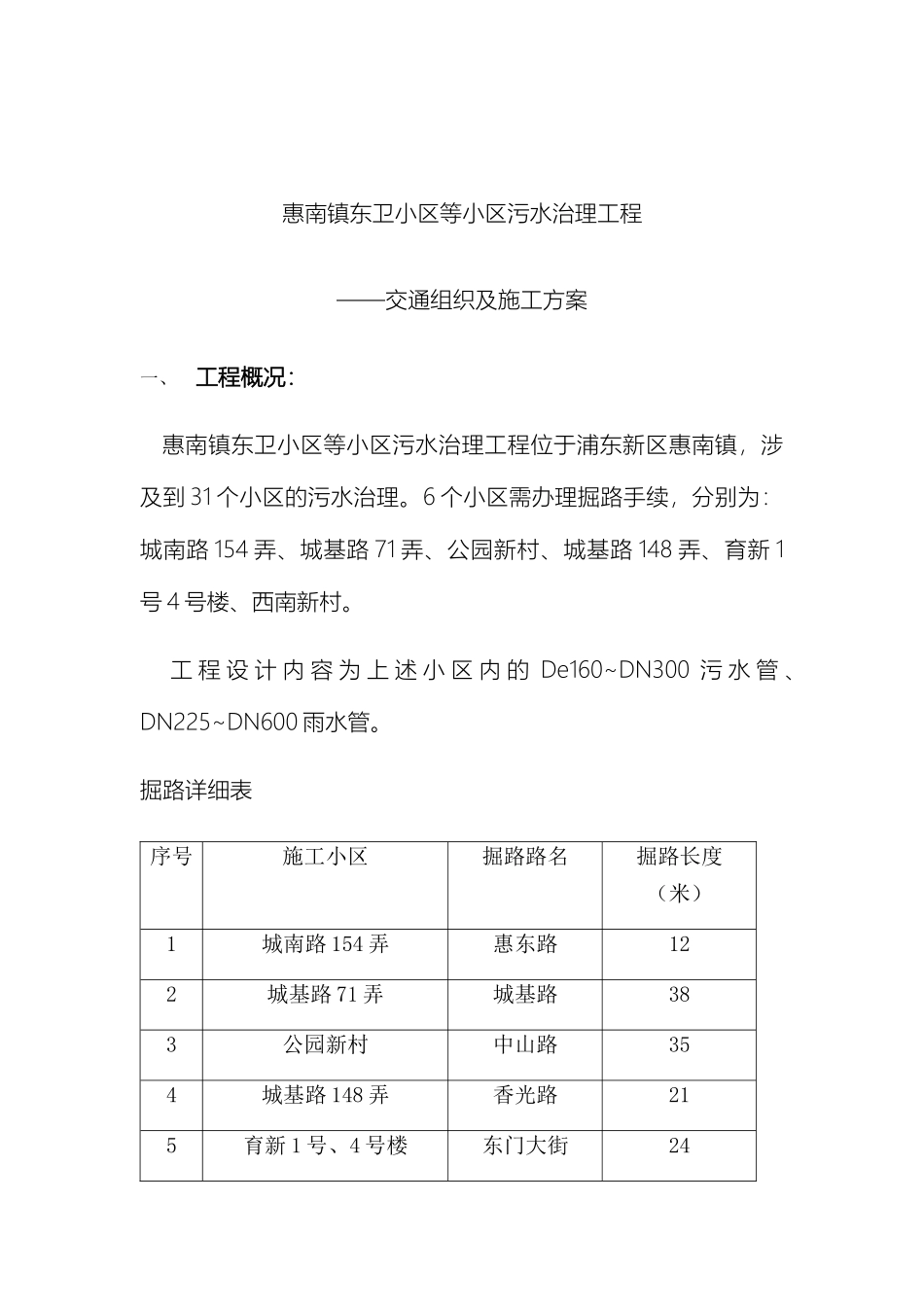

下载后可任意编辑东卫掘路施工方案12024 年 4 月 19 日惠南镇东卫小区等小区污水治理工程——交通组织及施工方案一、工程概况: 惠南镇东卫小区等小区污水治理工程位于浦东新区惠南镇,涉及到 31 个小区的污水治理
6 个小区需办理掘路手续,分别为:城南路 154 弄、城基路 71 弄、公园新村、城基路 148 弄、育新 1号 4 号楼、西南新村
工 程 设 计 内 容 为 上 述 小 区 内 的 De160~DN300 污 水 管 、DN225~DN600 雨水管

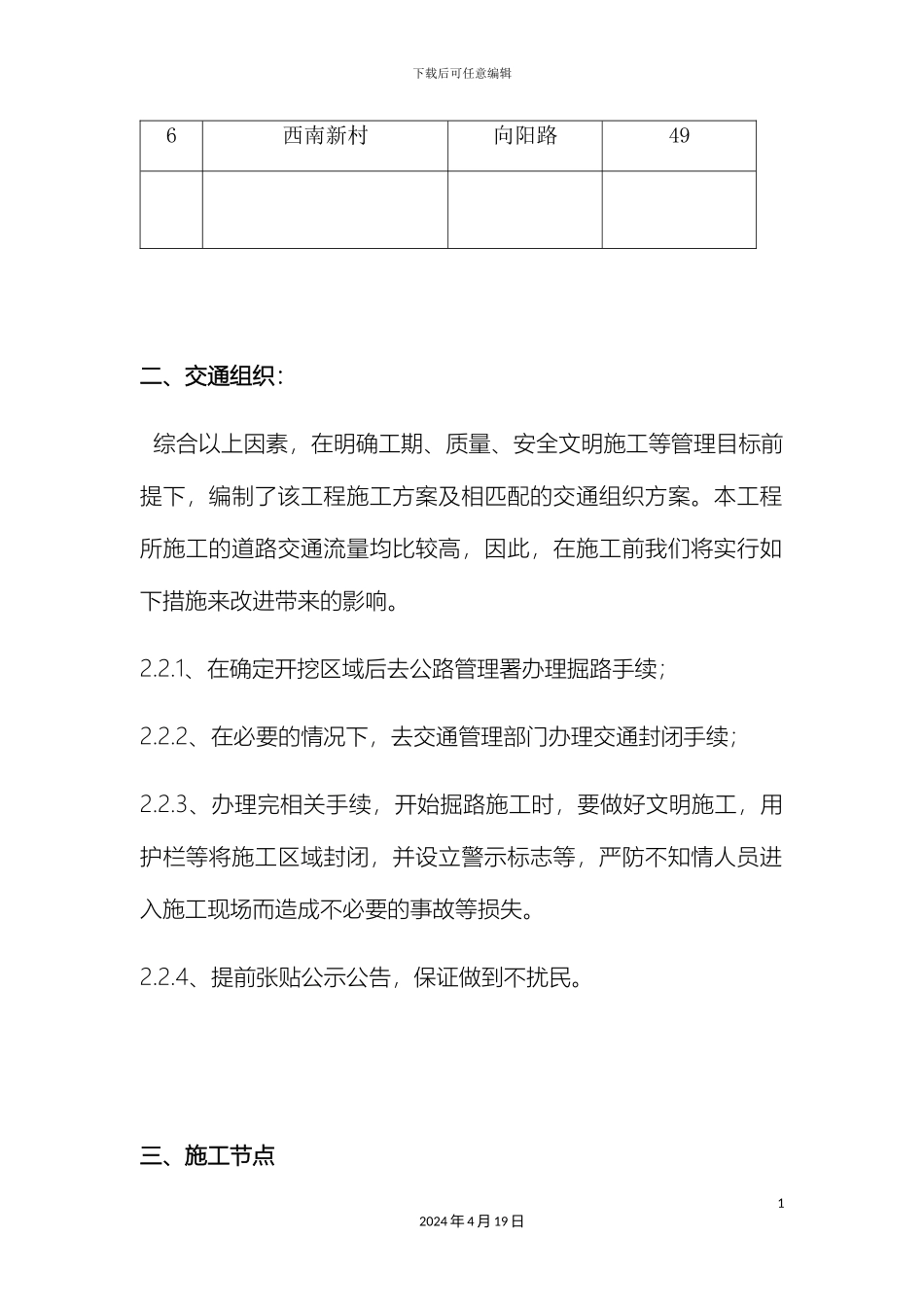

掘路详细表序号施工小区掘路路名掘路长度(米)1城南路 154 弄惠东路122城基路 71 弄城基路383公园新村中山路354城基路 148 弄香光路215育新 1 号、4 号楼东门大街24下载后可任意编辑6西南新村向阳路49 二、交通组织: 综合以上因素,在明确工期、质量、安全文明施工等管理目标前提下,编制了该工程施工方案及相匹配的交通组织方案
本工程所施工的道路交通流量均比较高,因此,在施工前我们将实行如下措施来改进带来的影响
1、在确定开挖区域后去公路管理署办理掘路手续;2
2、在必要的情况下,去交通管理部门办理交通封闭手续;2
3、办理完相关手续,开始掘路施工时,要做好文明施工,用护栏等将施工区域封闭,并设立警示标志等,严防不知情人员进入施工现场而造成不必要的事故等损失
4、提前张贴公示公告,保证做到不扰民
三、施工节点12024 年 4 月 19 日下载后可任意编辑计划施工日期: 9 月 10 日 至 : 2 月 7 日 ,施工工期为 150 天
四、开槽埋管施工方案 沟槽深度<3 米用横列板支撑,开挖明沟与集水井排水,槽深≥3 米用钢板桩支护并用井点降水进行排水,沟槽挖土用反铲挖掘机挖土预留槽底 20 厘米原状土进行人工清除整平,排管前检查基础轴线和检验管材,管道轴线采纳
