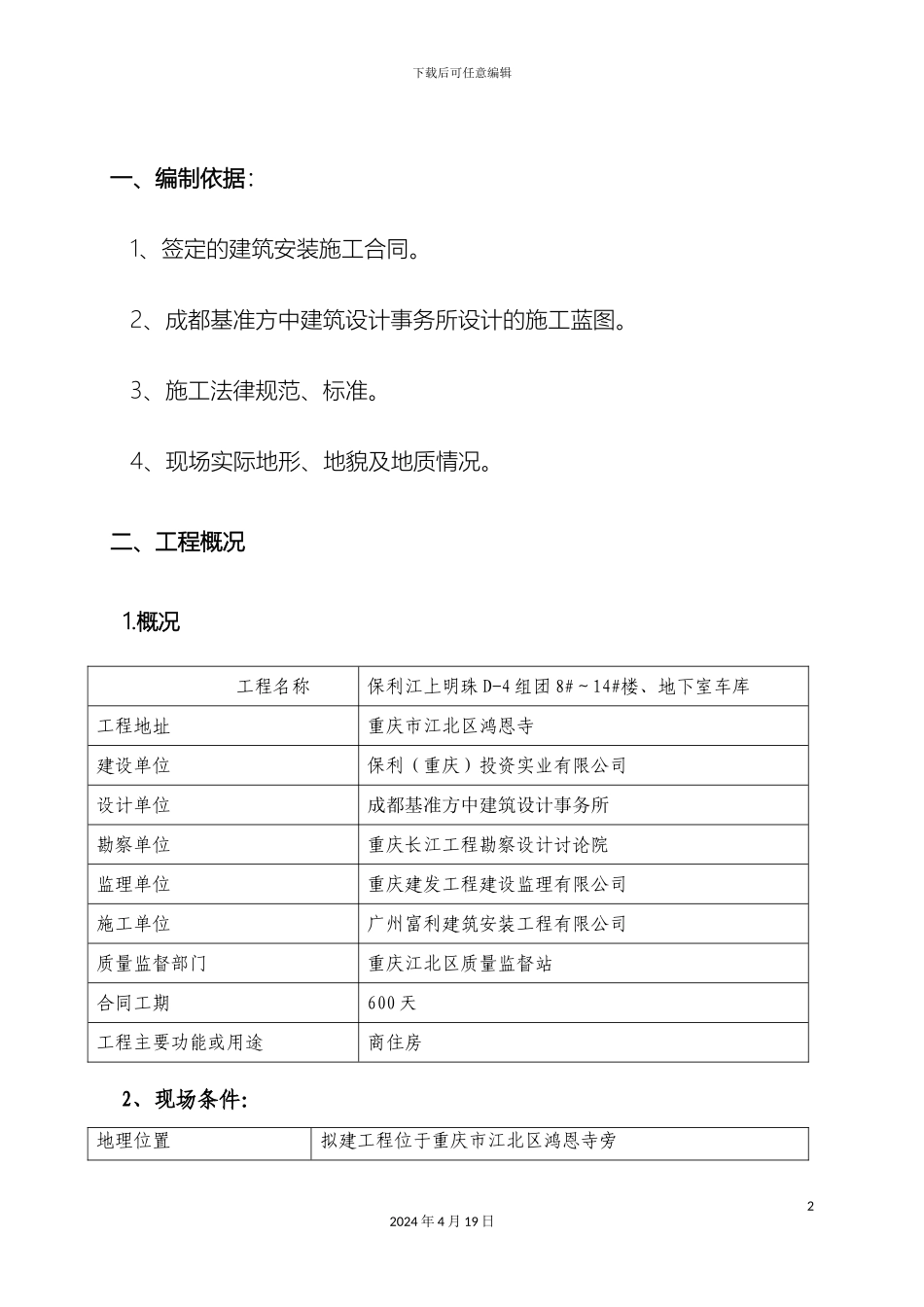

下载后可任意编辑人工挖孔桩方案12024 年 4 月 19 日下载后可任意编辑一、编制依据: 1、签定的建筑安装施工合同。 2、成都基准方中建筑设计事务所设计的施工蓝图。 3、施工法律规范、标准。 4、现场实际地形、地貌及地质情况。二、工程概况 1.概况 工程名称保利江上明珠 D-4 组团 8#~14#楼、地下室车库工程地址重庆市江北区鸿恩寺建设单位保利(重庆)投资实业有限公司设计单位成都基准方中建筑设计事务所勘察单位重庆长江工程勘察设计讨论院监理单位重庆建发工程建设监理有限公司施工单位广州富利建筑安装工程有限公司质量监督部门重庆江北区质量监督站合同工期600 天工程主要功能或用途商住房2、现场条件:地理位置拟建工程位于重庆市江北区鸿恩寺旁22024 年 4 月 19 日下载后可任意编辑环境、地貌施工场地狭窄,原有建筑已拆除,场地现状为台阶形。地上、地上物情况地面无高压线等障碍,工程建设相对相邻建筑影响小,场地背面高切坡,根据地勘报告,岩层倾斜 5°~30°岩土种类较多,性质变化较大三通一平状况场地平整已基本到位,场地外施工道路已具备;施工用电按业主指定电源接线完毕;施工用水已接通现场水、电供应点及可供应量业主指定供水点、电源,供应量基本能满足施工要求,电源距施工现场 500 米。3、设计概况:建筑面积8#~14#/地下车库103353.9㎡结构形式钢筋混凝土剪力墙结构±0.000标高343.000m建筑楼层17+1F ∕-1 或-2F建筑高度56.700m地基持力层中等风化砂岩/中等风化泥岩地基承载力中等风化砂质泥岩地基承载力特征值 fak= 1320KP基础形式14#楼为机械旋挖桩, 8#~13#楼、地下室车库为人工挖孔桩结构安全等级二级混 凝 土 等 级桩护壁基础垫层挖孔桩基础地梁柱、墙挡墙C30C15C30C30C30C35C40C45C30P6结 构 参 数结构保护层挖孔桩基础梁侧壁迎土面侧壁内侧50mm30mm25mm15mm三、施工部署1、项目组织机构32024 年 4 月 19 日下载后可任意编辑项目经理:熊德富技术负责人:周家生安全员 陈海峰 杜洪湖施工员 熊 伟陈世均质检员 何启明 材料员 何启碧库管员 聂忠定资料员 周 莉预算员 苏德惠内 勤 候长军作 业 班 组2、 施工部署原则:(1) 基础工程工期目标:各栋基础总施工计划工期为 1 个月 在保证质量、安全、文明施工的前提下,经过合理的施工组织、提高技术水平,根据一定的流水节拍进行机械设备、物资及劳动力的适当投入,使各分部分项工程按期完成,...
