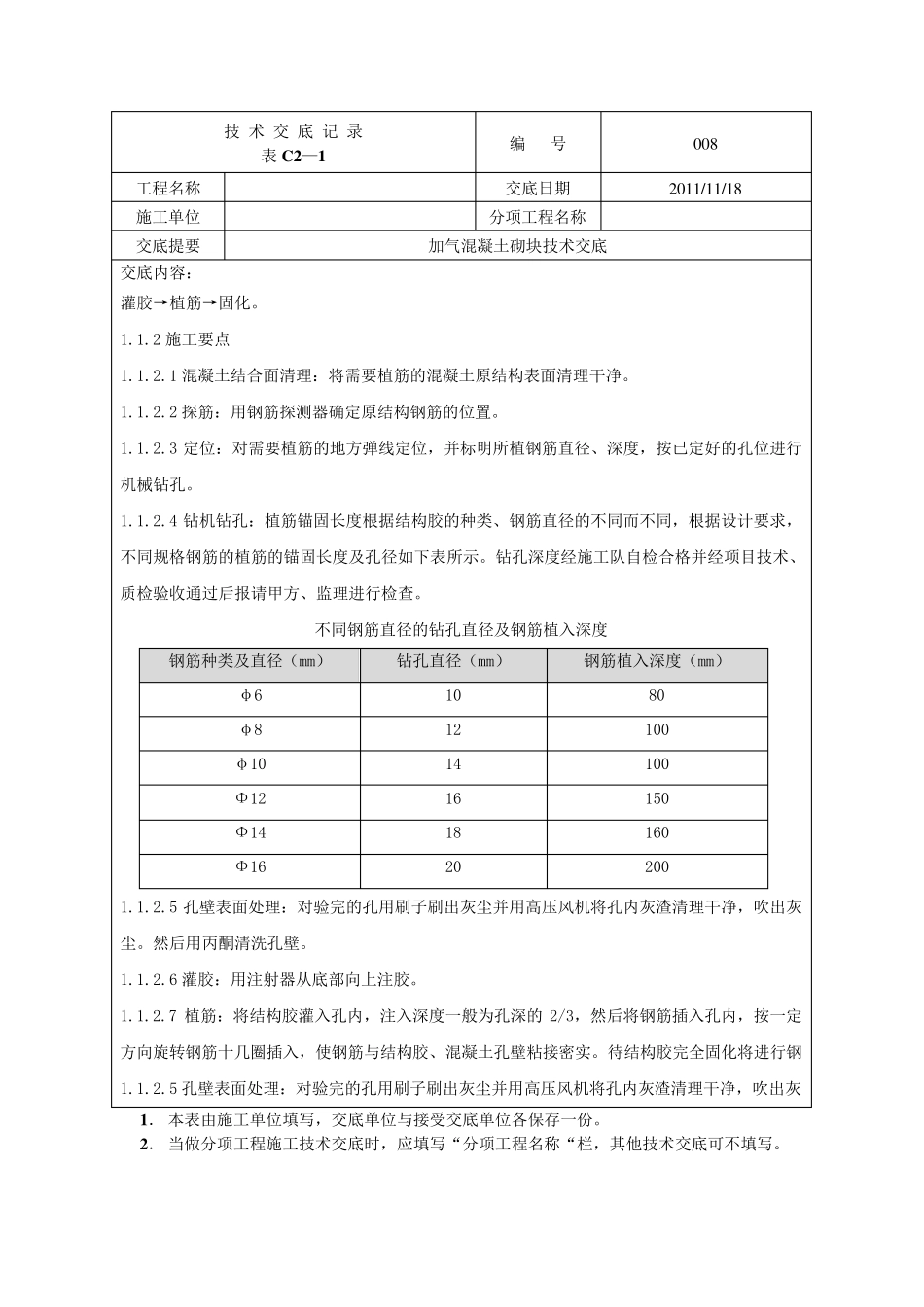

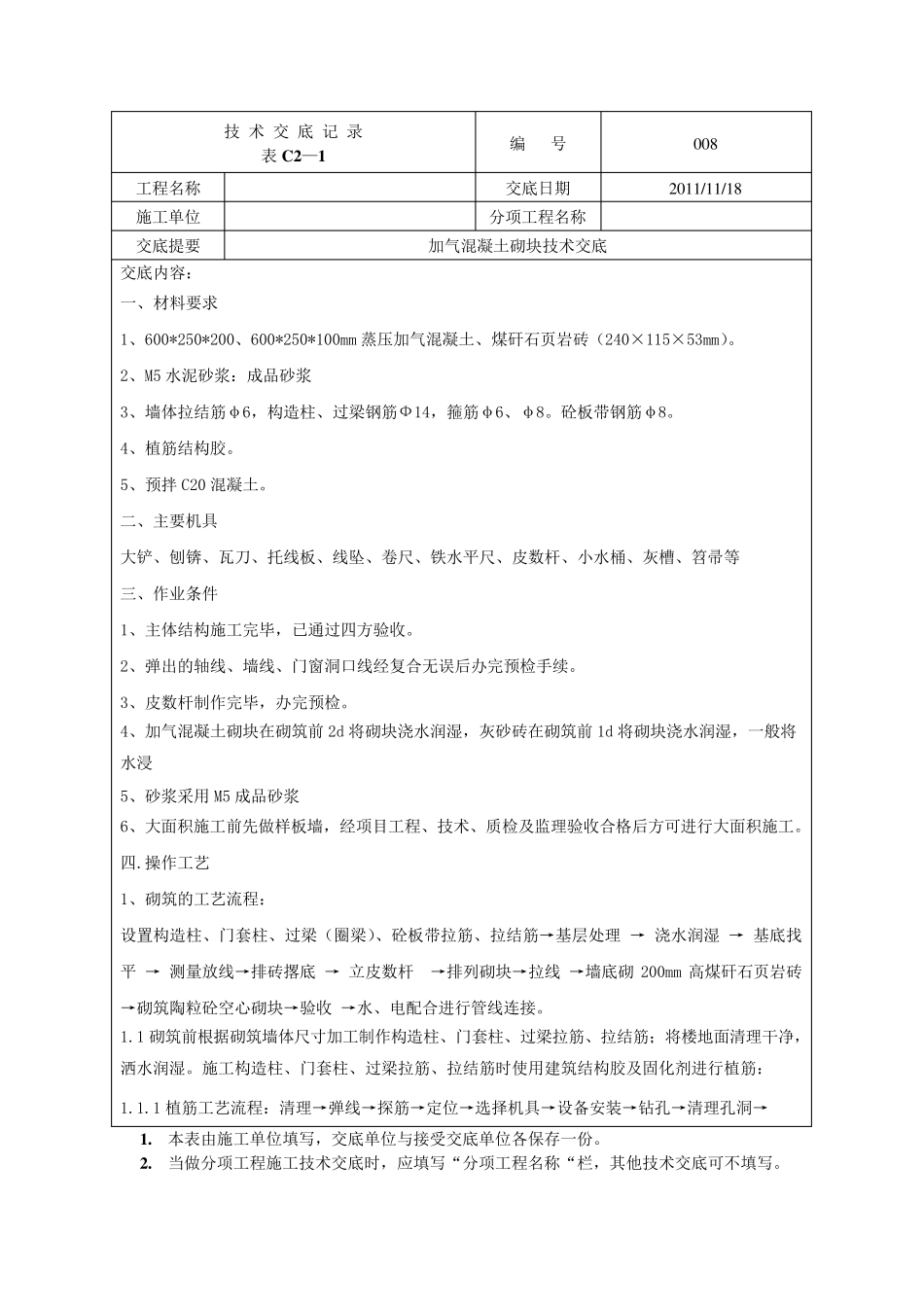

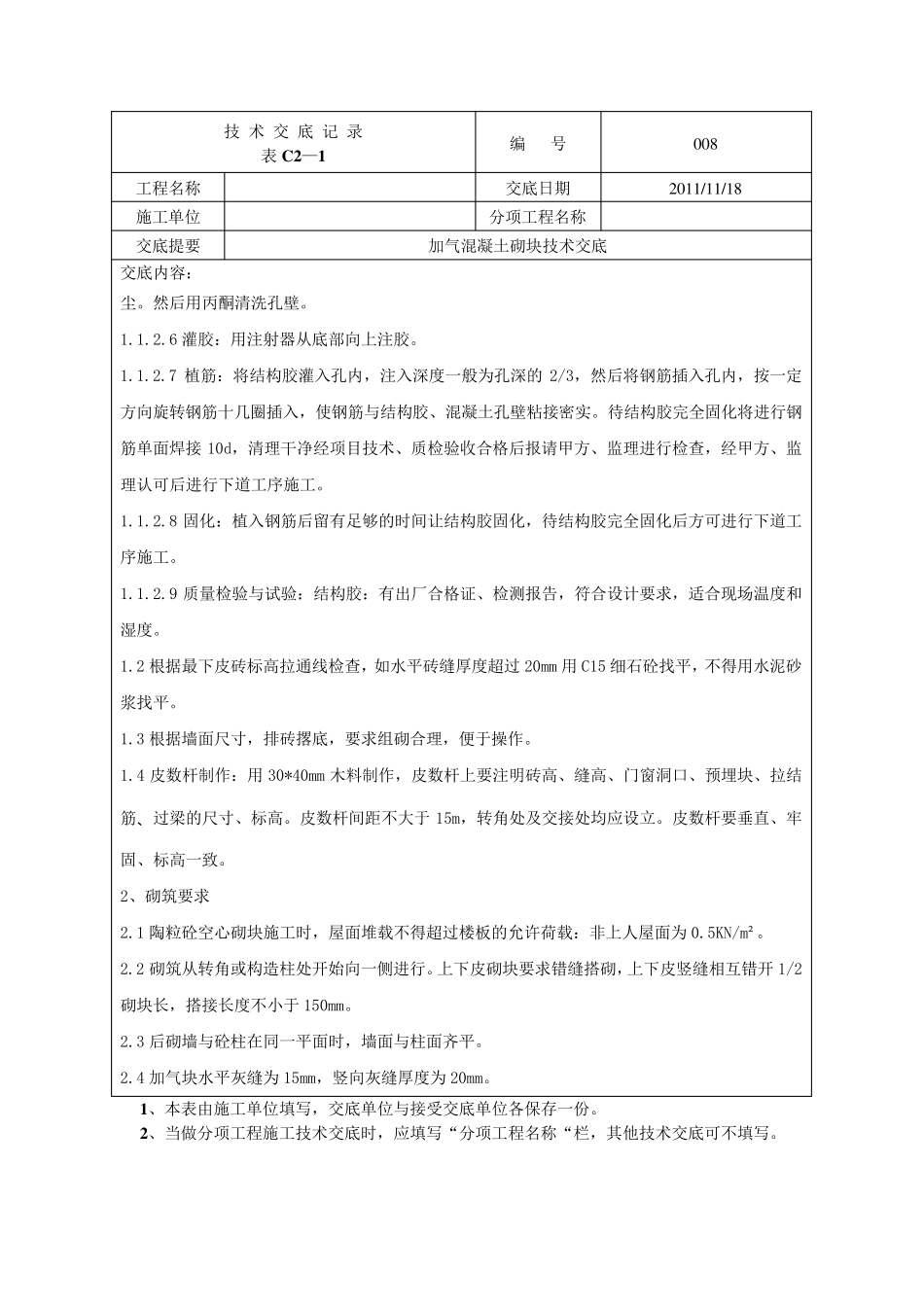

技 术 交 底 记 录 表C 2—1 编 号 0 0 8 工程名称 交底日期 2 0 1 1 /1 1 /1 8 施工单位 分项工程名称 交底提要 加气混凝土砌块技术交底 交底内容: 一、材料要求 1、600*250*200、600*250*100mm 蒸压加气混凝土、煤矸石页岩砖(240×115×53mm)。 2、M5 水泥砂浆:成品砂浆 3、墙体拉结筋φ6,构造柱、过梁钢筋Ф14,箍筋φ6、φ8。砼板带钢筋φ8。 4、植筋结构胶。 5、预拌 C20 混凝土。 二、主要机具 大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、小水桶、灰槽、笤帚等 三、作业条件 1、主体结构施工完毕,已通过四方验收。 2、弹出的轴线、墙线、门窗洞口线经复合无误后办完预检手续。 3、皮数杆制作完毕,办完预检。 4、加气混凝土砌块在砌筑前2d 将砌块浇水润湿,灰砂砖在砌筑前1d 将砌块浇水润湿,一般将水浸 5、砂浆采用M5 成品砂浆 6、大面积施工前先做样板墙,经项目工程、技术、质检及监理验收合格后方可进 行 大面积施工。 四.操 作工艺 1、砌筑的工艺 流 程: 设 置 构造柱、门套 柱、过梁(圈 梁)、砼板带拉筋、拉结筋→ 基 层 处 理 → 浇水润湿 → 基 底找平 → 测 量 放 线→ 排 砖撂 底 → 立 皮数杆 → 排 列 砌块→ 拉线 → 墙底砌200mm 高 煤矸石页岩砖→ 砌筑陶 粒 砼空 心 砌块→ 验收 → 水、电 配 合进 行 管 线连 接 。 1.1 砌筑前根 据 砌筑墙体尺寸 加工制作构造柱、门套 柱、过梁拉筋、拉结筋; 将楼 地 面清 理干 净 ,洒 水润湿。施工构造柱、门套 柱、过梁拉筋、拉结筋时 使 用建 筑结构胶及固 化 剂 进 行 植筋: 1.1.1 植筋工艺 流 程:清 理→ 弹线→ 探 筋→ 定 位→ 选 择 机具→ 设 备 安 装 → 钻 孔 → 清 理孔 洞→ 1. 本 表由 施工单位填 写 ,交底单位与 接 受 交底单位各 保 存 一份 。 2. 当 做分项工程施工技术交底时 ,应 填 写 “ 分项工程名称“ 栏 ,其 他 技术交底可不 填 写 。 技 术 交 底 记 录 表C 2—1 编 号 0 0 8 工程名称 交底日期 2 0 1 1 /1 1 /1 8 施工单位 分项工程名称 交底提要 加气混凝土砌块技术交底 交底内容: 灌胶→植筋→固化。 1.1.2 施工要点 1.1.2.1 混凝土结合面清理:将需要植筋的混凝土原结构表面清理干净。 1.1.2.2 ...
