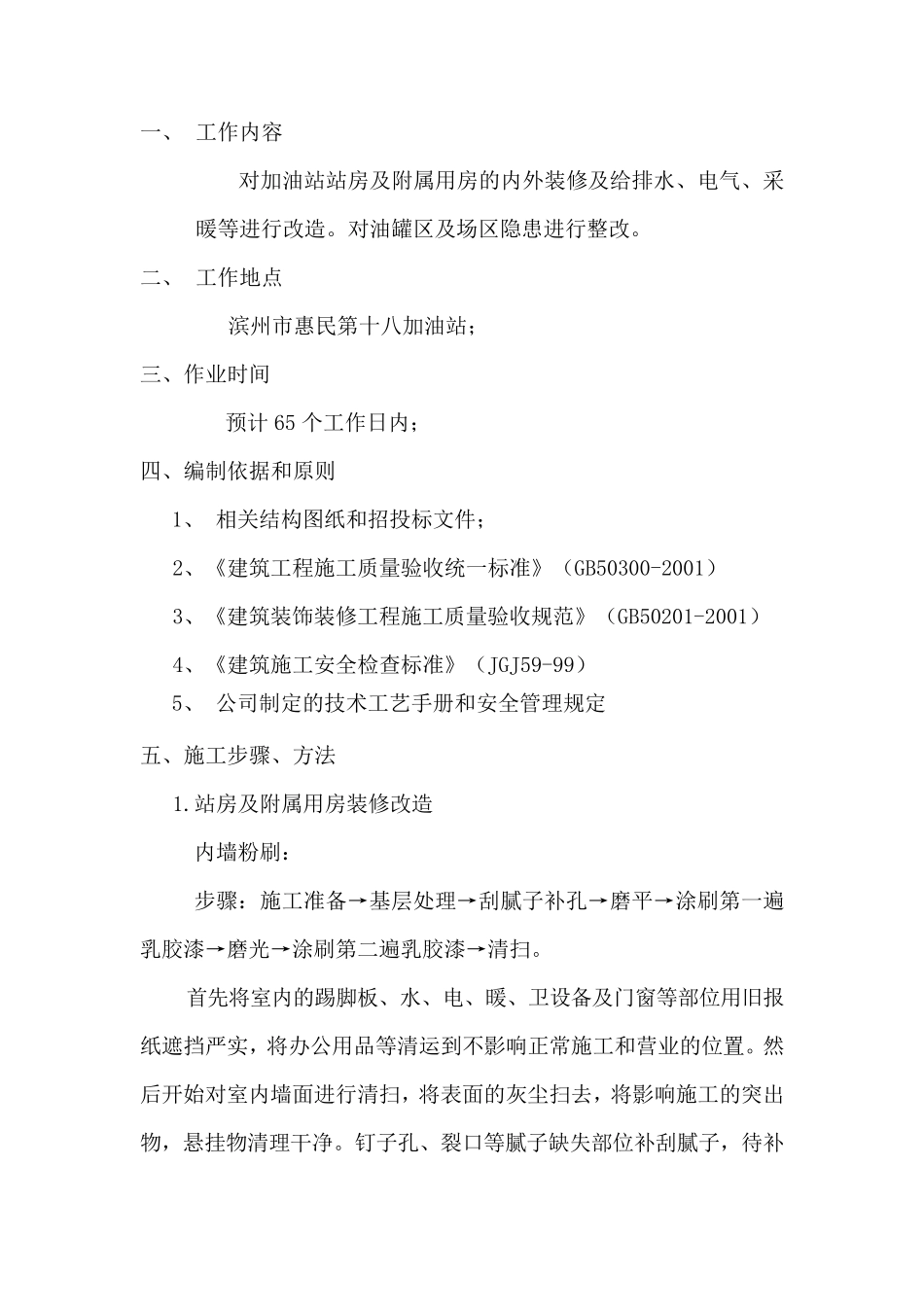

滨州惠民第18 加油站隐患整改项目 施 工 方 案 山东朝阳建设工程有限公司 2014-3 一、 工作内容 对加油站站房及附属用房的内外装修及给排水、电气、采暖等进行改造。对油罐区及场区隐患进行整改。 二、 工作地点 滨州市惠民第十八加油站; 三、作业时间 预计65 个工作日内; 四、编制依据和原则 1、 相关结构图纸和招投标文件; 2、《建筑工程施工质量验收统一标准》(GB50300-2001) 3、《建筑装饰装修工程施工质量验收规范》(GB50201-2001) 4、《建筑施工安全检查标准》(JGJ59-99) 5、 公司制定的技术工艺手册和安全管理规定 五、施工步骤、方法 1.站房及附属用房装修改造 内墙粉刷: 步骤:施工准备→基层处理→刮腻子补孔→磨平→涂刷第一遍乳胶漆→磨光→涂刷第二遍乳胶漆→清扫。 首先将室内的踢脚板、水、电、暖、卫设备及门窗等部位用旧报纸遮挡严实,将办公用品等清运到 不 影 响 正 常 施工和营 业的位置 。然后 开 始 对室内墙面 进行清扫,将表 面 的灰 尘 扫去 ,将影 响 施工的突 出物 ,悬 挂 物 清理干 净 。钉 子孔、裂 口 等腻子缺 失 部位补刮腻子,待 补 刮的腻子干后,用砂纸将墙面磨平。每道砂纸要把墙面磨光、磨平、不留浮腻子和刮痕,并将浮尘清扫干净。涂刷乳胶漆时,乳胶漆的涂膜不宜过厚或是过薄。过厚易流坠起皱,影响干燥和美观过薄则不能发挥涂料作用。乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍涂料施涂不开。在墙面上初滚涂时,为使涂层厚薄一致,阻止涂料滴落,滚筒要从下向上,再从上向下或“M”形滚动几下,当滚筒已比较干燥,再将刚滚涂的表面轻轻理一下,然后就可以水平或垂直地一直滚下去。以充分盖底、不透虚影、表面均匀为宜。涂刷遍数一般为两遍,必要时可适当增加涂刷遍数。在正常气温条件下,每遍涂料的诗句间隔约为4h左右。第一遍乳胶漆涂刷施工结束 4h后,用细砂纸磨光,若天气潮湿,4h 后未干,应延长时间,待干燥后再磨。施工完毕后,清扫飞溅的乳胶漆,并清除施工准备时,预先覆盖在踢脚板、水、电、暖、卫设备及门窗等部位的遮挡物。 外墙粉刷: 步骤:施工准备→基层清理→基层找补→磨光→涂刷乳胶漆→清扫 首先对外墙沿线的门窗等处采取有效遮挡处理。然后开始施工,将无承载能力、疏松、起皮的旧涂层,连同腻子彻底铲除, 洗净,待干燥后修补。对于轻度粉化但牢固的旧涂层打磨平整 ,墙面破损、裂缝、不平...
