仅供参考 [整理 ] 第 1 页 共 14 页安全管理文书煤业主斜井皮带更换、硫化方案及措施日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 14 页煤业主斜井皮带更换、硫化方案及措施一、工程名称:主井强力皮带更换、硫化二、工程地点:主斜井井口广场及主斜井皮带巷三、 工程项目:拆除主斜井旧皮带更换新皮带四、计划施工时间: 2015 年 2 月 27 日至 2015 年 3 月 15 日五、施工组织:组长:焦俊杰(机电矿长)副组长:李中峰(总工程师)李颍波(生产矿长)马德欣(安全矿长)张学更(通防矿长)成员:梁建卫王保杰王天灿王红恩贾建伟梁进军贾占坡韩金涛王会创张国珍张建刚魏天宇陈炳振李矿立穆洪涛工程负责人:焦俊杰安全负责人:马德欣技术负责人:梁建伟施工人员:井上下电、机修工、皮带维修工、井上下安全生产人员六、施工作业方式:考虑到主斜井强力皮带更换、 硫化皮带期间需要连贯性作业,因此人员安排采用三班倒作业方式,每班作业人员60人
七、施工目的:我矿主斜井强力皮带由于长时间运行老化,其中多处皮带磨损严重,严重影响运行安全
因此,经矿安全办公会议研究决定,更换主斜井强力皮带,共计长度1600 米,确保主斜井强力皮带安全运行
为保证施工质量及施工过程中人员和设备的安全,特制定本安全技术措施

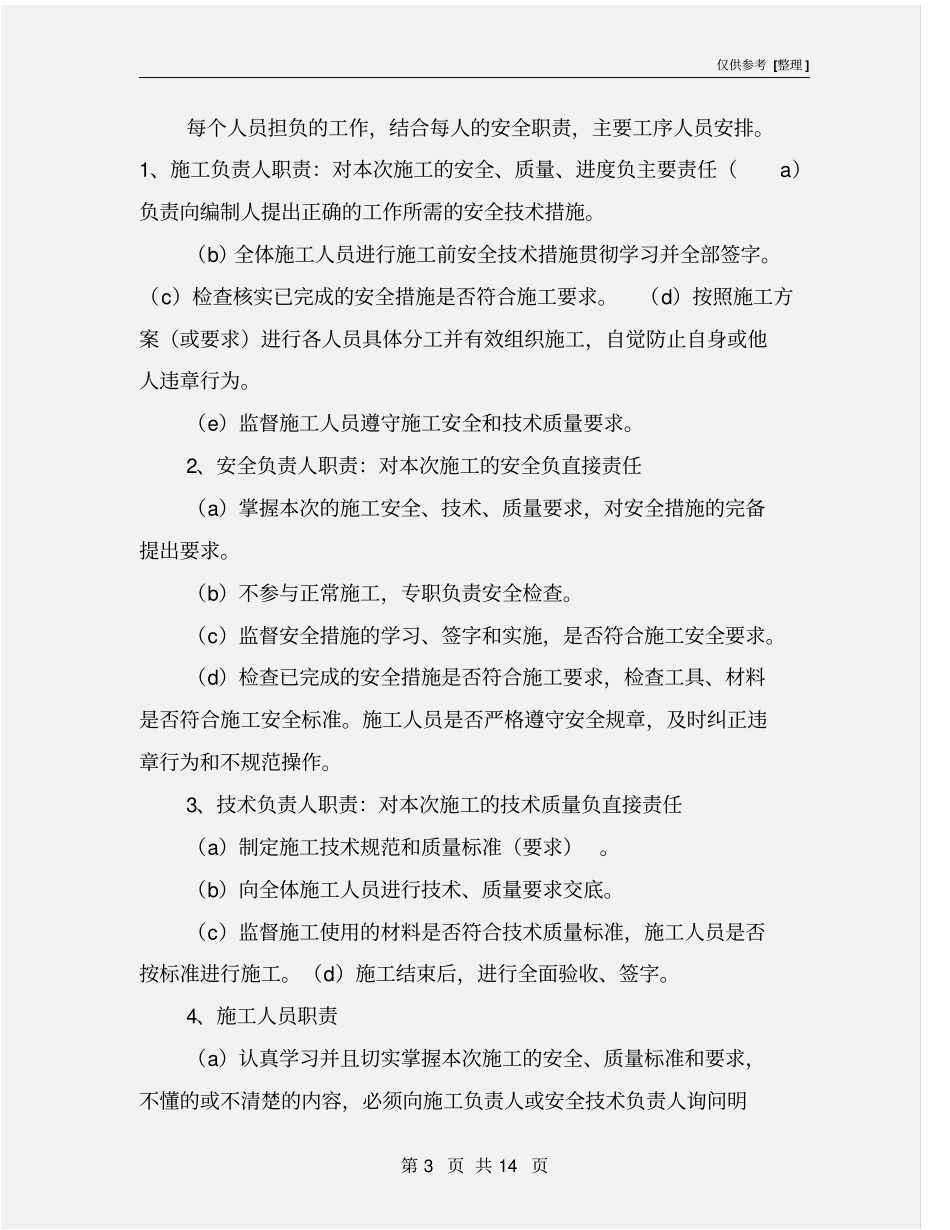

八、施工责任落实措施仅供参考 [整理 ] 第 3 页 共 14 页每个人员担负的工作,结合每人的安全职责,主要工序人员安排
1、施工负责人职责:对本次施工的安全、质量、进度负主要责任(a)负责向编制人提出正确的工作所需的安全技术措施
(b)全体施工人员进行施工前安全技术措施贯彻学习并全部签字
(c)检查核实已完成的安全措施是否符合施工要求
(d)按照施工方案(或要求)进行各人员具体分工并有效组织施工,自觉防止自身或他人违
