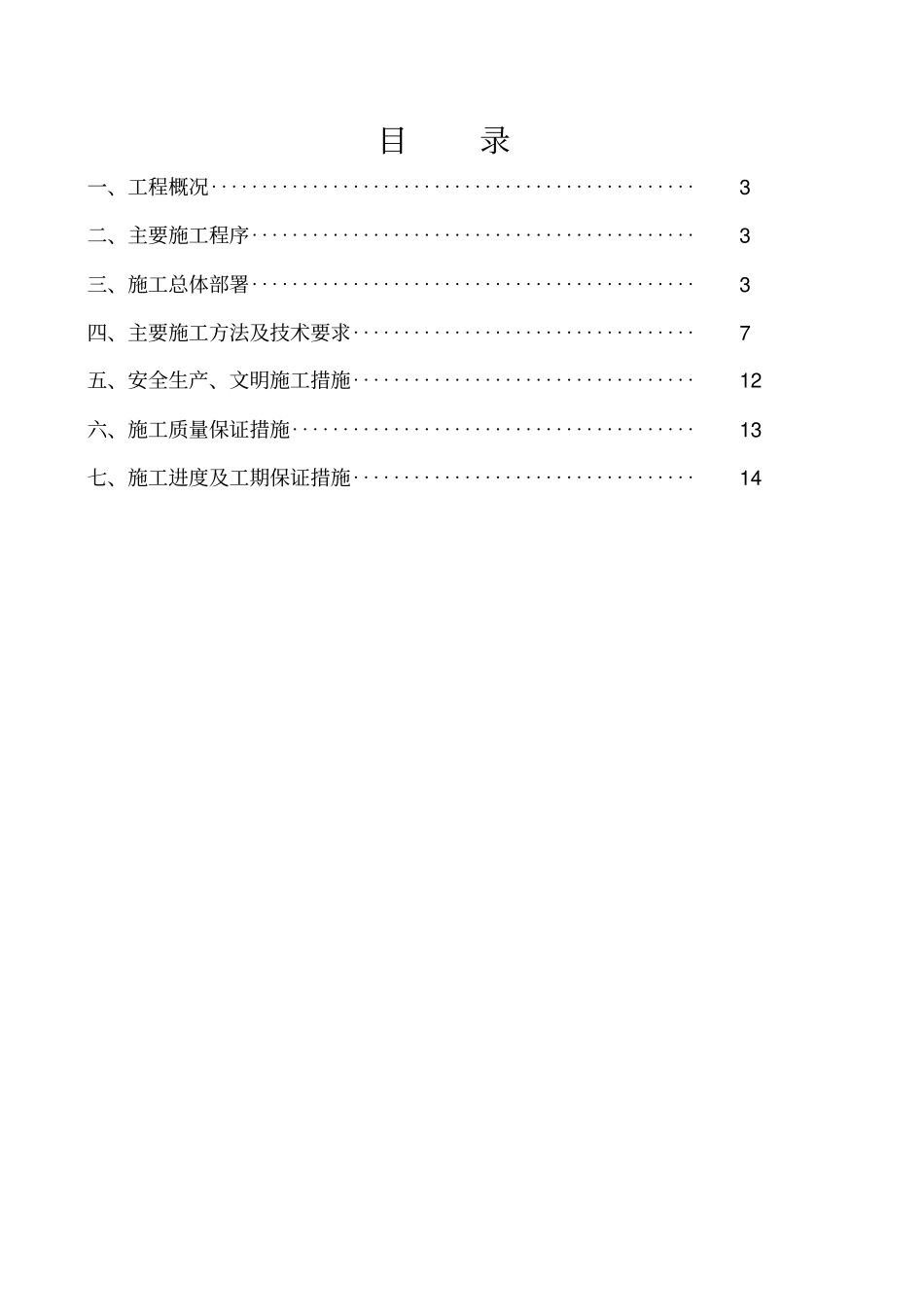

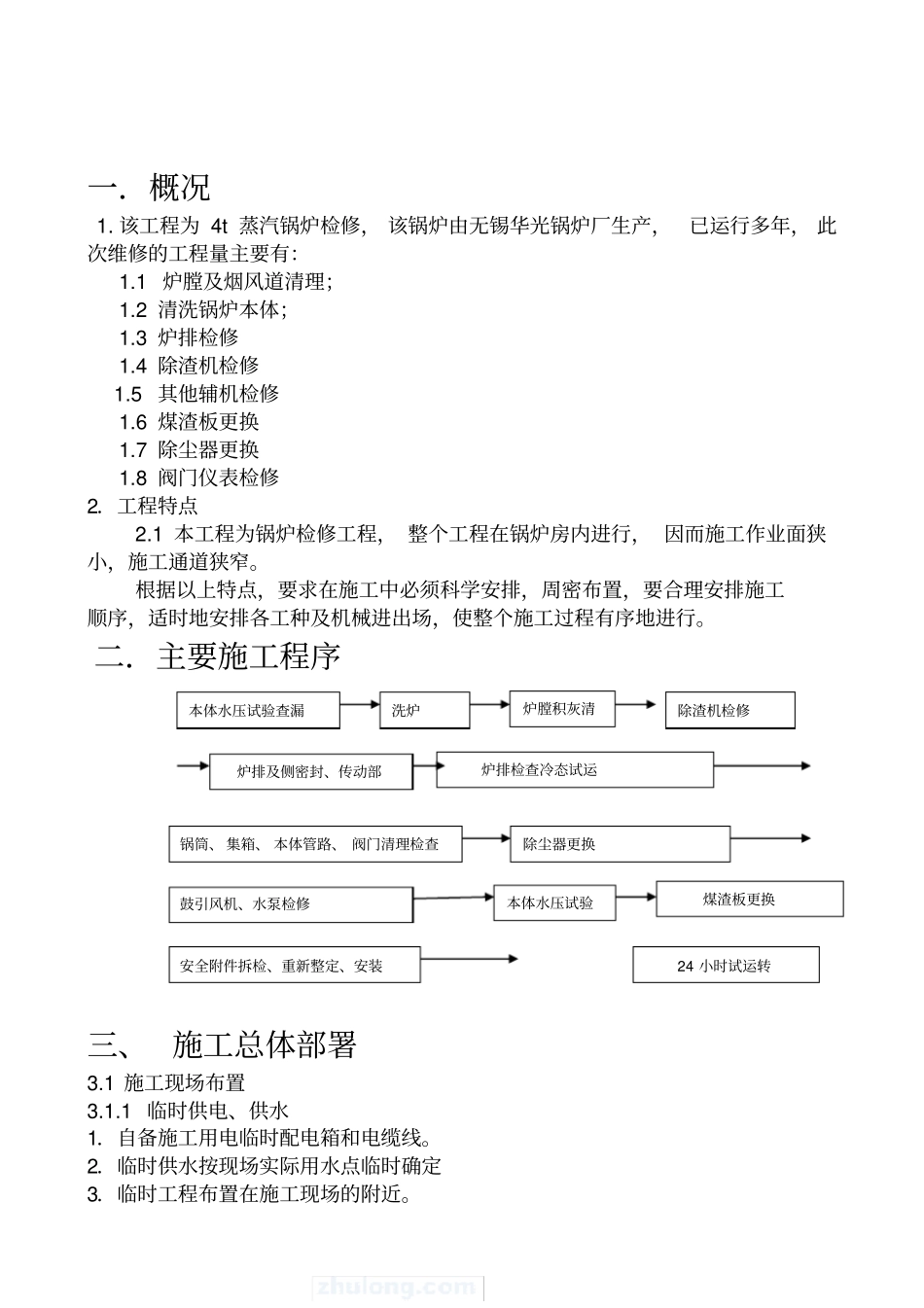

项目名称:邢北煤矿4 吨蒸汽锅炉维修工程施工方案施工单位 : 邢台恒隆安装有限公司日期: 2013 年 10 月 1 日编制:张子钊审核:许风双批准:康连英目录一、工程概况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3 二、主要施工程序‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3 三、施工总体部署‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3 四、主要施工方法及技术要求‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥7 五、安全生产、文明施工措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥12 六、施工质量保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13 七、施工进度及工期保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥14 一.概况1. 该工程为 4t 蒸汽锅炉检修, 该锅炉由无锡华光锅炉厂生产,已运行多年, 此次维修的工程量主要有:1.1 炉膛及烟风道清理;1.2 清洗锅炉本体;1.3 炉排检修1.4 除渣机检修 1.5 其他辅机检修1.6 煤渣板更换1.7 除尘器更换1.8 阀门仪表检修2.工程特点2.1 本工程为锅炉检修工程, 整个工程在锅炉房内进行, 因而施工作业面狭小,施工通道狭窄。根据以上特点,要求在施工中必须科学安排,周密布置,要合理安排施工顺序,适时地安排各工种及机械进出场,使整个施工过程有序地进行。二.主要施工程序三、 施工总体部署3.1 施工现场布置3.1.1 临时供电、供水1.自备施工用电临时配电箱和电缆线。2.临时供水按现场实际用水点临时确定3.临时工程布置在施工现场的附近。本体水压试验查漏洗炉炉膛积灰清除渣机检修炉排及侧密封、传动部炉排检查冷态试运锅筒、 集箱、 本体管路、 阀门清理检查除尘器更换鼓引风机、水泵检修本体水压试验安全附件拆检、重新整定、安装24 小时试运转煤渣板更换3.2 施工准备1.在工程施工前,组织施工人员进行现场勘察。2.组织施工管理人员编制详细的施工方案,施工班组掌握工作内容、施工程序、施工规范,掌握施工部位的技术关键。3.制定本工程施工的质量计划、技术计划,编制施工过程控制的工艺要求,制定特殊工艺控制程序。4.确定安装检验评定表格。5.按施工计划安排组织劳动力、施工机具、施工材料,经业主批准后,在安装开工前进驻现场。6.合同签订后,根据工程量做出设备、材料的采购计划,根据采购计划对供货方进行评价,使其满足使用要求。3.3 施工方法与技术管理1.施工过程中,工程项目部建立和健全质量管理保证体系,制定单项和总体...
