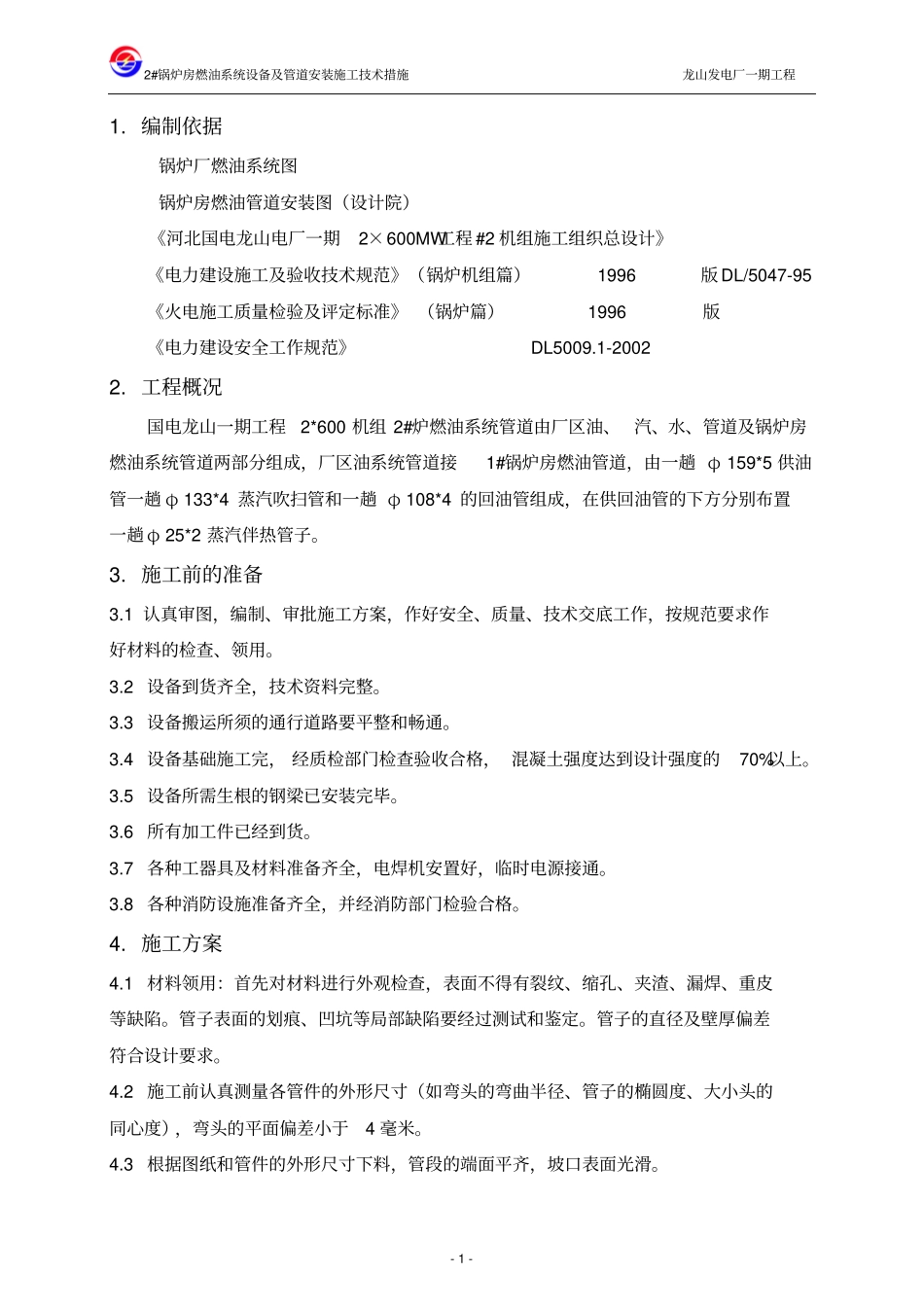

2#锅炉房燃油系统设备及管道安装施工技术措施龙山发电厂一期工程- 1 - 1
编制依据锅炉厂燃油系统图锅炉房燃油管道安装图(设计院)《河北国电龙山电厂一期2×600MW工程 #2 机组施工组织总设计》《电力建设施工及验收技术规范》(锅炉机组篇) 1996版 DL/5047-95 《火电施工质量检验及评定标准》 (锅炉篇) 1996版《电力建设安全工作规范》 DL5009
1-2002 2
工程概况国电龙山一期工程2*600 机组 2#炉燃油系统管道由厂区油、 汽、水、管道及锅炉房燃油系统管道两部分组成,厂区油系统管道接1#锅炉房燃油管道,由一趟 φ 159*5 供油管一趟 φ 133*4 蒸汽吹扫管和一趟 φ 108*4 的回油管组成,在供回油管的下方分别布置一趟 φ 25*2 蒸汽伴热管子
施工前的准备3
1 认真审图,编制、审批施工方案,作好安全、质量、技术交底工作,按规范要求作好材料的检查、领用
2 设备到货齐全,技术资料完整
3 设备搬运所须的通行道路要平整和畅通
4 设备基础施工完, 经质检部门检查验收合格, 混凝土强度达到设计强度的70%以上
5 设备所需生根的钢梁已安装完毕
6 所有加工件已经到货
7 各种工器具及材料准备齐全,电焊机安置好,临时电源接通
8 各种消防设施准备齐全,并经消防部门检验合格
1 材料领用:首先对材料进行外观检查,表面不得有裂纹、缩孔、夹渣、漏焊、重皮等缺陷
管子表面的划痕、凹坑等局部缺陷要经过测试和鉴定
管子的直径及壁厚偏差符合设计要求
2 施工前认真测量各管件的外形尺寸(如弯头的弯曲半径、管子的椭圆度、大小头的同心度),弯头的平面偏差小于4 毫米
3 根据图纸和管件的外形尺寸下料,管段的端面平齐,坡口表面光滑
2#锅炉房燃油系统设备及管道安装施工技术措施龙山发电厂一期
