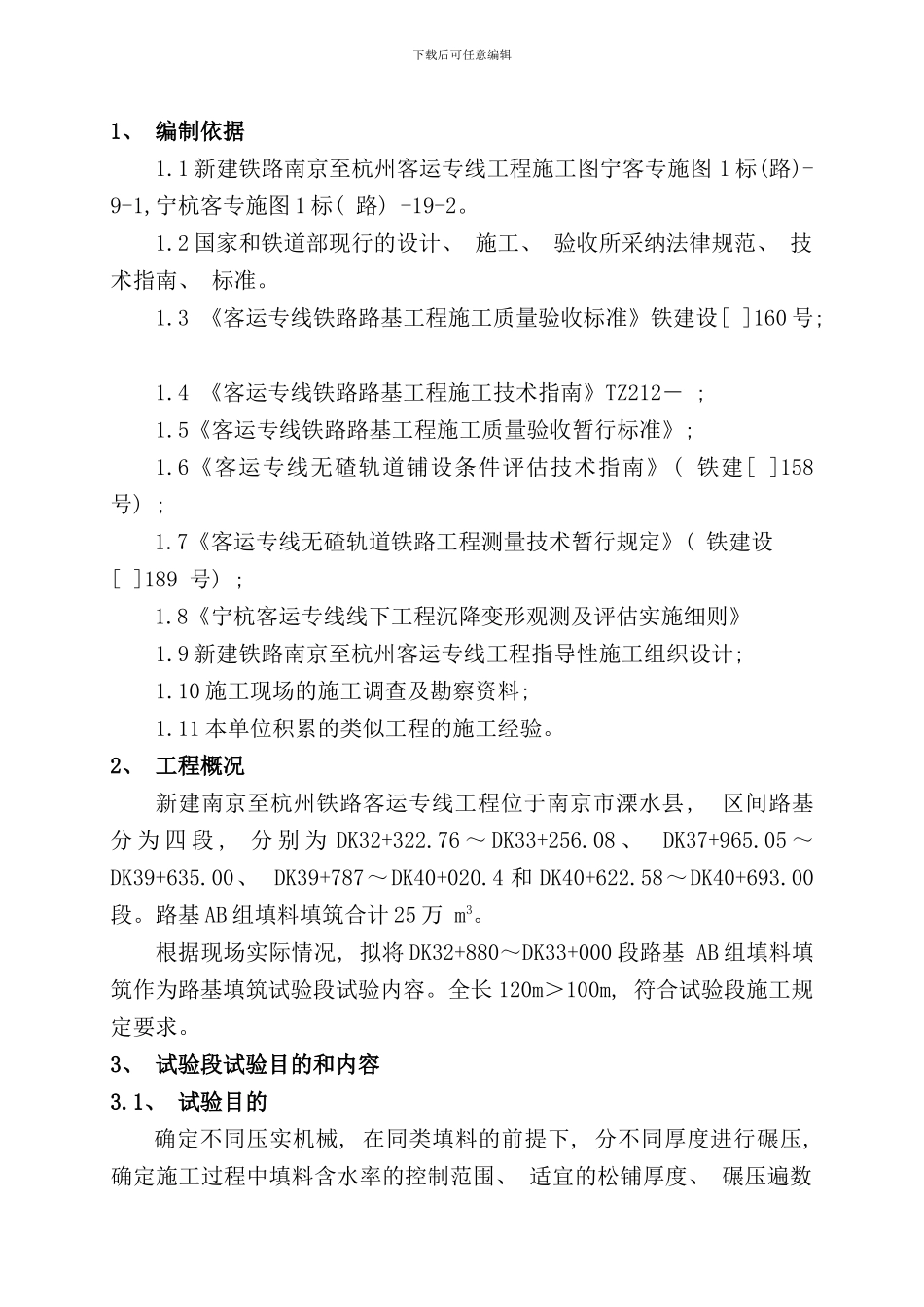

下载后可任意编辑1、 编制依据1
1 新建铁路南京至杭州客运专线工程施工图宁客专施图 1 标(路)-9-1,宁杭客专施图 1 标( 路) -19-2
2 国家和铁道部现行的设计、 施工、 验收所采纳法律规范、 技术指南、 标准
3 《客运专线铁路路基工程施工质量验收标准》铁建设[ ]160 号; 1
4 《客运专线铁路路基工程施工技术指南》TZ212- ; 1
5《客运专线铁路路基工程施工质量验收暂行标准》; 1
6《客运专线无碴轨道铺设条件评估技术指南》( 铁建[ ]158 号) ; 1
7《客运专线无碴轨道铁路工程测量技术暂行规定》( 铁建设[ ]189 号) ; 1
8《宁杭客运专线线下工程沉降变形观测及评估实施细则》1
9 新建铁路南京至杭州客运专线工程指导性施工组织设计; 1
10 施工现场的施工调查及勘察资料; 1
11 本单位积累的类似工程的施工经验
2、 工程概况新建南京至杭州铁路客运专线工程位于南京市溧水县, 区间路基分 为 四 段 , 分 别 为 DK32+322
76 ~ DK33+256
08 、 DK37+965
05 ~DK39+635
00、 DK39+787~DK40+020
4 和 DK40+622
58~DK40+693
路基 AB 组填料填筑合计 25 万 m3
根据现场实际情况, 拟将 DK32+880~DK33+000 段路基 AB 组填料填筑作为路基填筑试验段试验内容
全长 120m>100m, 符合试验段施工规定要求

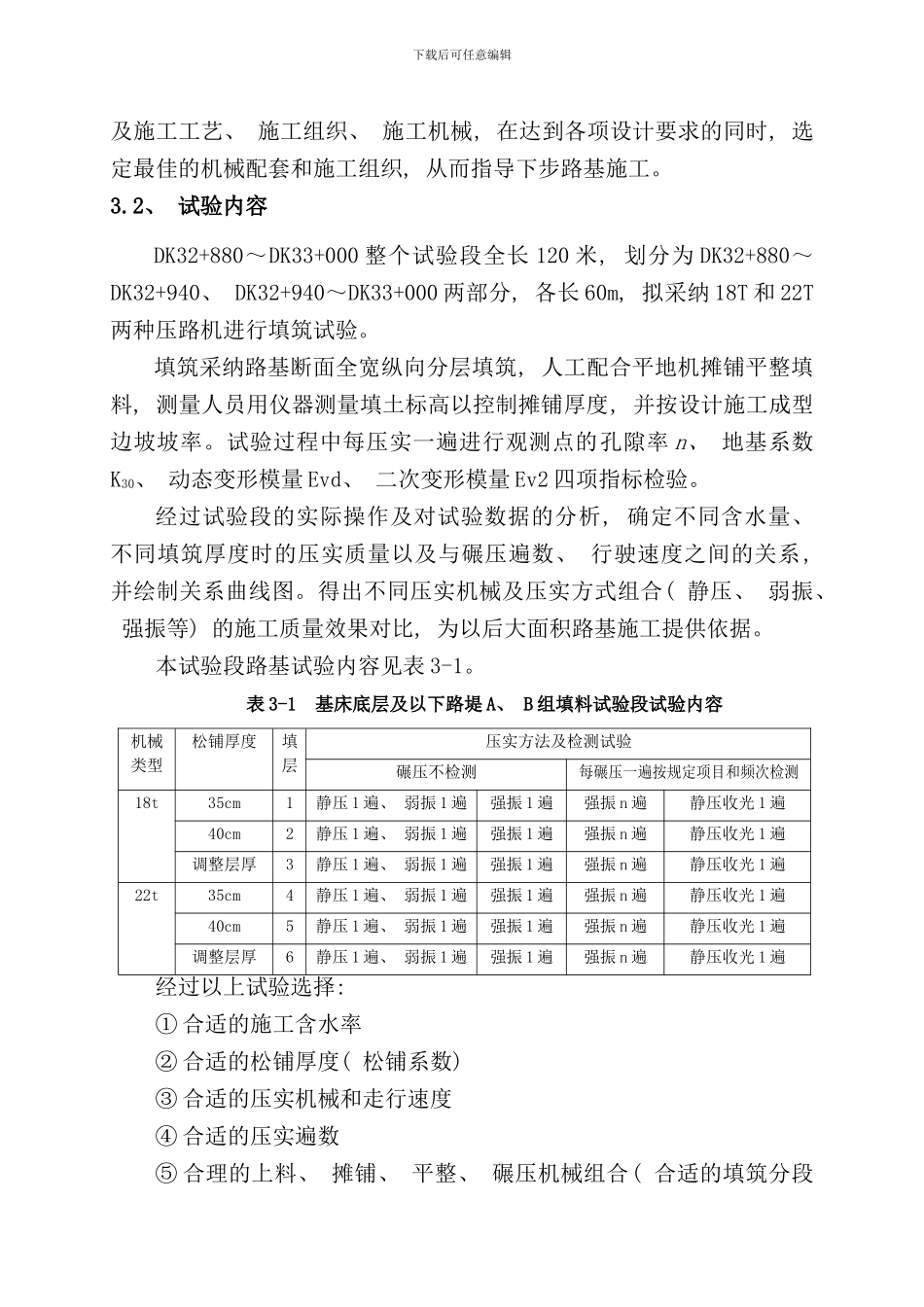

3、 试验段试验目的和内容3

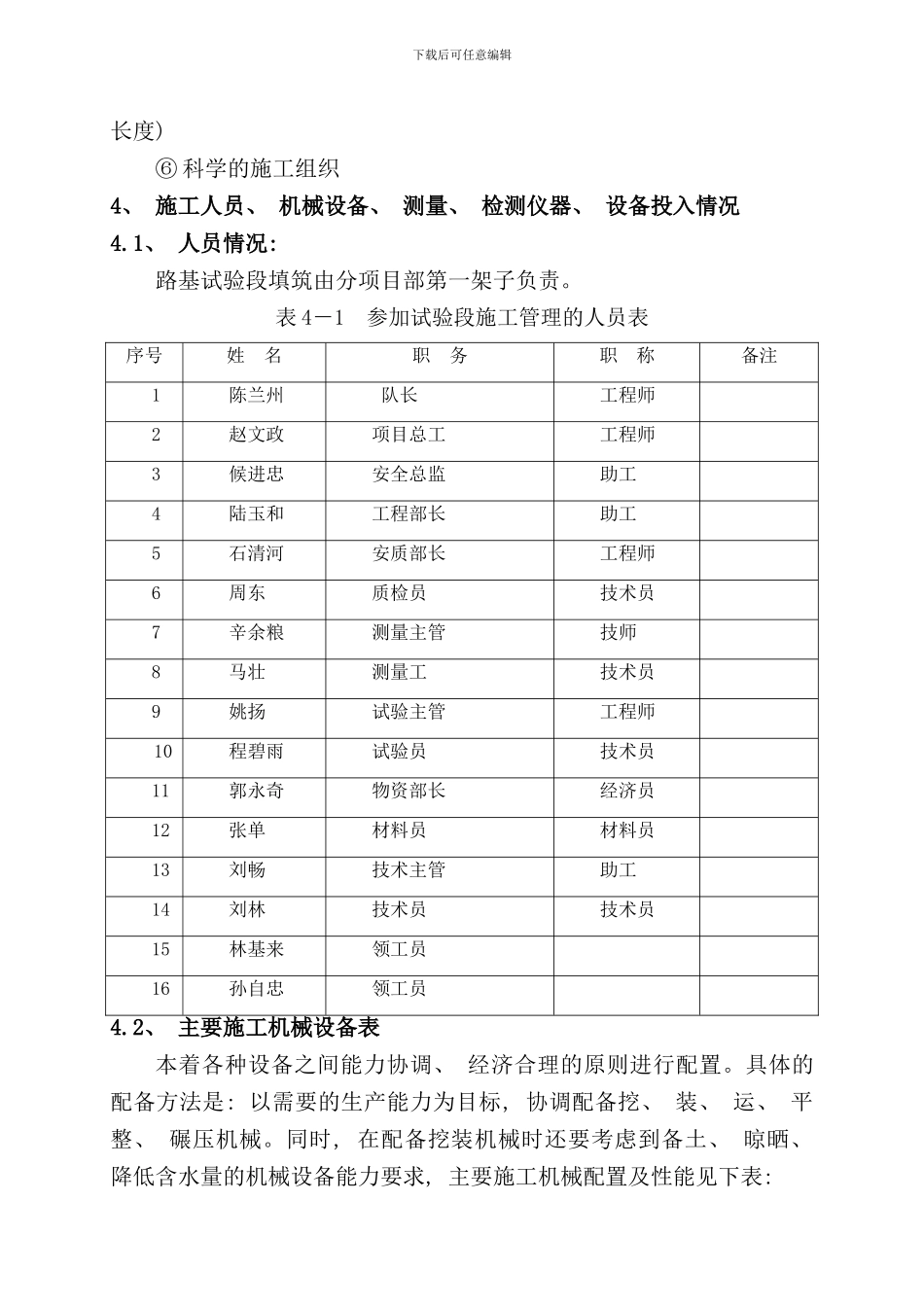

1、 试验目的确定不同压实机械, 在同类填料的前提下, 分不同厚度进行碾压, 确定施工过程中填料含水率的控制范围、 适宜的松铺厚度、 碾压遍数下载后可任意编辑及施工工艺、 施工组织、 施工机械, 在达到各项设计要求的同时, 选定最佳的机械配套和施工组织, 从而指导下步路
