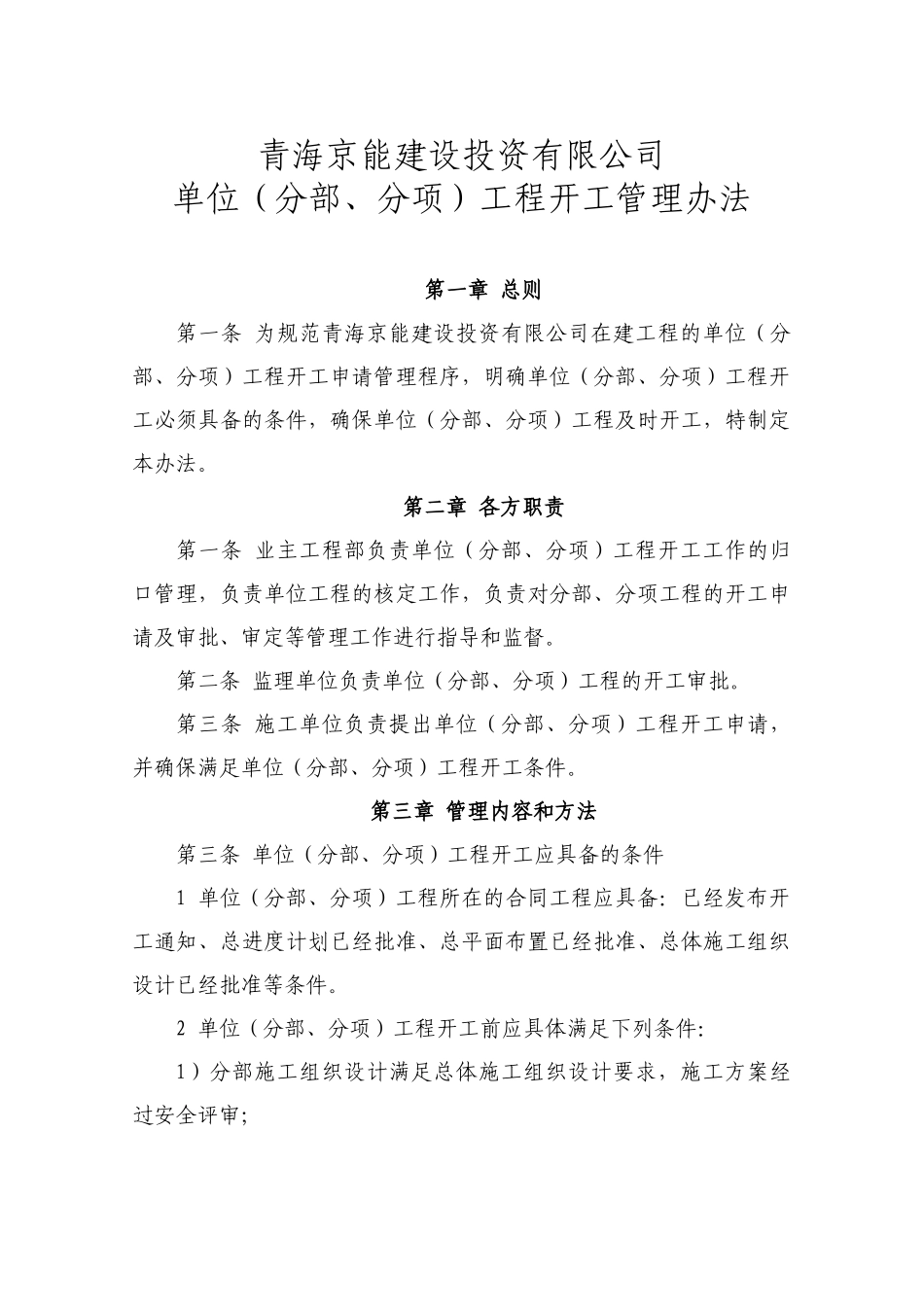

青海京能建设投资有限公司单位(分部、分项)工程开工管理办法第一章 总则第一条 为规范青海京能建设投资有限公司在建工程的单位(分部、分项)工程开工申请管理程序,明确单位(分部、分项)工程开工必须具备的条件,确保单位(分部、分项)工程及时开工,特制定本办法
第二章 各方职责第一条 业主工程部负责单位(分部、分项)工程开工工作的归口管理,负责单位工程的核定工作,负责对分部、分项工程的开工申请及审批、审定等管理工作进行指导和监督
第二条 监理单位负责单位(分部、分项)工程的开工审批
第三条 施工单位负责提出单位(分部、分项)工程开工申请,并确保满足单位(分部、分项)工程开工条件
第三章 管理内容和方法第三条 单位(分部、分项)工程开工应具备的条件1 单位(分部、分项)工程所在的合同工程应具备:已经发布开工通知、总进度计划已经批准、总平面布置已经批准、总体施工组织设计已经批准等条件

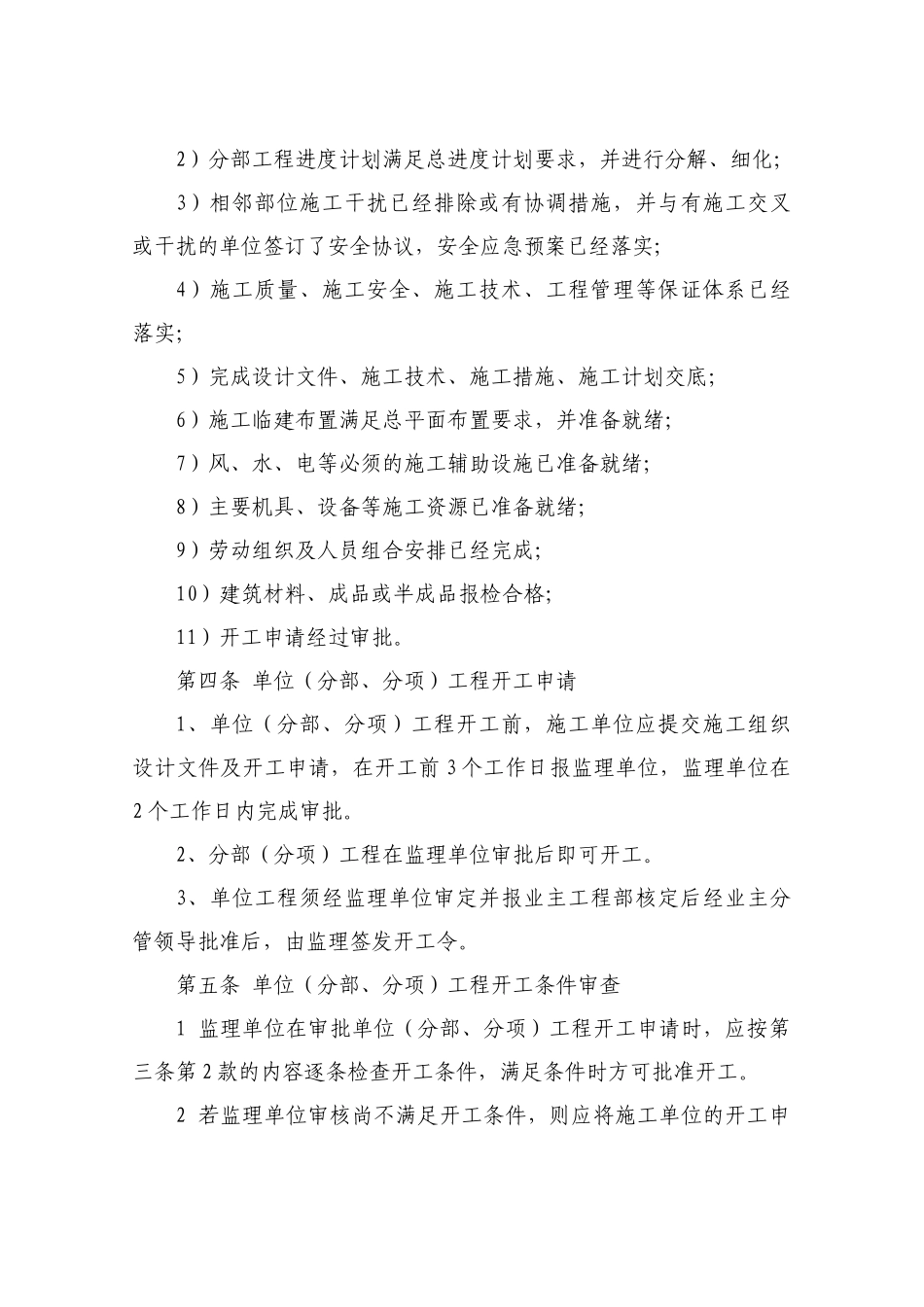

2 单位(分部、分项)工程开工前应具体满足下列条件:1)分部施工组织设计满足总体施工组织设计要求,施工方案经过安全评审;2)分部工程进度计划满足总进度计划要求,并进行分解、细化;3)相邻部位施工干扰已经排除或有协调措施,并与有施工交叉或干扰的单位签订了安全协议,安全应急预案已经落实;4)施工质量、施工安全、施工技术、工程管理等保证体系已经落实;5)完成设计文件、施工技术、施工措施、施工计划交底;6)施工临建布置满足总平面布置要求,并准备就绪;7)风、水、电等必须的施工辅助设施已准备就绪;8)主要机具、设备等施工资源已准备就绪;9)劳动组织及人员组合安排已经完成;10)建筑材料、成品或半成品报检合格;11)开工申请经过审批

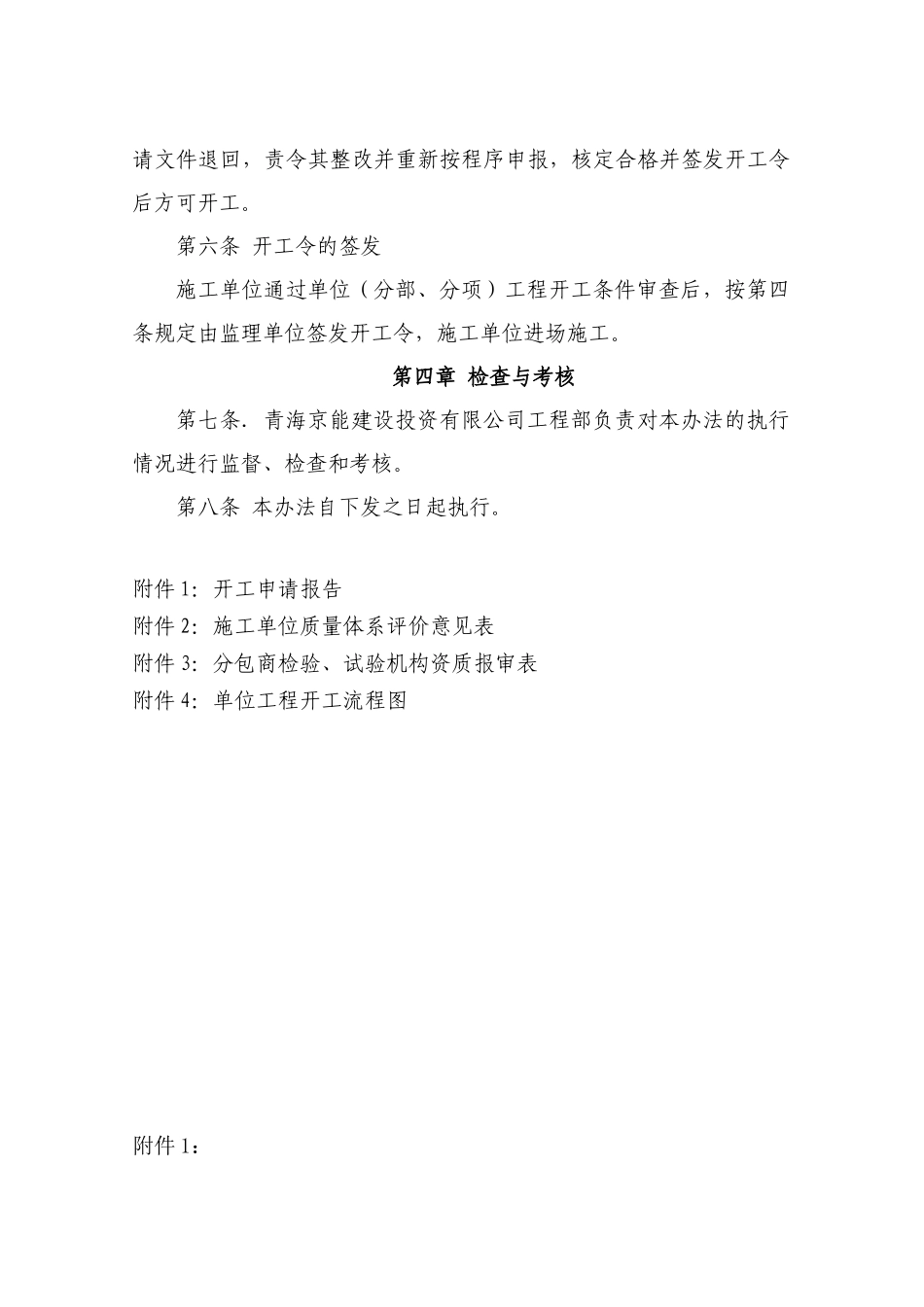

第四条 单位(分部、分项)工程开工申请1、单位(分部、分项)工程开工前,施工单位应提交施工组织设计文件及开工申请,在开工前 3 个工作日报监理单位,监理单位在2 个工作日内完成审批
