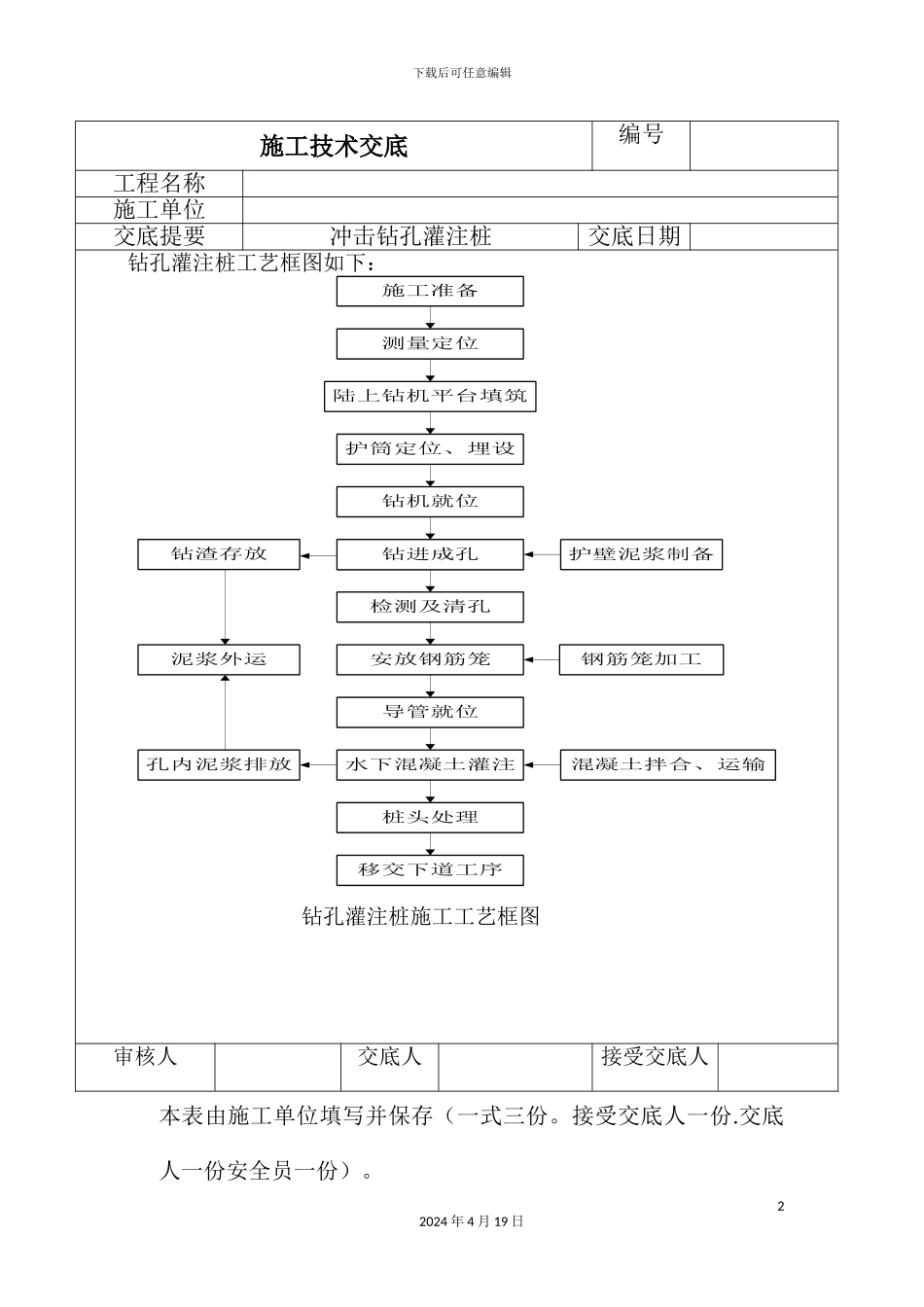

下载后可任意编辑冲击钻孔灌注桩施工技术交底12024 年 4 月 19 日下载后可任意编辑施工技术交底编号工程名称施工单位交底提要冲击钻孔灌注桩交底日期钻孔灌注桩工艺框图如下:测量定位陆上钻机平台填筑钻机就位护壁泥浆制备钻进成孔检测及清孔钢筋笼加工安放钢筋笼导管就位水下混凝土灌注桩头处理混凝土拌合、运输护筒定位、埋设钻渣存放孔内泥浆排放施工准备移交下道工序泥浆外运钻孔灌注桩施工工艺框图审核人交底人接受交底人本表由施工单位填写并保存(一式三份。接受交底人一份.交底人一份安全员一份)。22024 年 4 月 19 日下载后可任意编辑施工技术交底编号工程名称施工单位交底提要冲击钻孔灌注桩交底日期一、施工方案技术交底1、施工准备 1.1、钻孔场地应清除杂物、换除软土、平整压实。场地位于浅水、陡坡、淤泥中时,可采纳筑岛、或用枕木或型钢等搭设工作平台。进行桩位放样,同时需探明地下有无管线。1.2、埋设钢护筒,护筒内径比桩径大30cm,护筒顶面高出施工水位或地下水位2.0m,在旱地或筑岛时高出施施工场地面0.5m。为保证其刚度,防止变形,在护筒上、下端和中部外侧各焊一道加劲肋。护筒埋置深度符合下列规定:黏性土不小于 1m,砂类土不小于 2m。当表层土松软时将护筒埋置到较坚硬密实的土层中至少 0.5m。岸滩上埋设护筒,在护筒四周回填黏土并分层夯实;护筒顶面中心与设计桩位偏差不大于 5cm,倾斜度不大于 1%。水中筑岛,护筒宜埋入河床面以下 1 米。1.3、开挖泥浆池,制浆前,先把粘土尽量打碎,使其在搅拌中容易成浆,缩短成浆时间,提高泥浆质量。制浆时,可将打碎的粘土直接投入护筒内,使用冲击锥冲击制浆,待粘土已冲搅成泥浆时,即可进行钻孔。多余的泥浆用管子导入钻孔外泥浆池贮存,备足良好的造浆粘土或膨润土,以便随时补充孔内泥浆。泥浆比重可根据钻进不同地层及时进行调整。泥浆性能指标如下:审核人交底人接受交底人本表由施工单位填写并保存(一式三份。接受交底人一份.交底人一份安全员一份)。32024 年 4 月 19 日下载后可任意编辑施工技术交底编号工程名称施工单位交底提要冲击钻孔灌注桩交底日期泥浆比重:一般地层为 1.1~1.3,坚硬大漂石、卵石夹粗砂不宜大 1.4。粘度:一般地层 16~22s,松散易坍地层 19~28s。含砂率:新制泥浆不大于 4%。胶体率:不小于 95%。PH 值:大于 6.5。2、 钻孔2.1、安装钻机安装钻机时底部必须要垫平,保持钻机稳定,不得产生位移和沉...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冲击钻孔灌注桩施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
