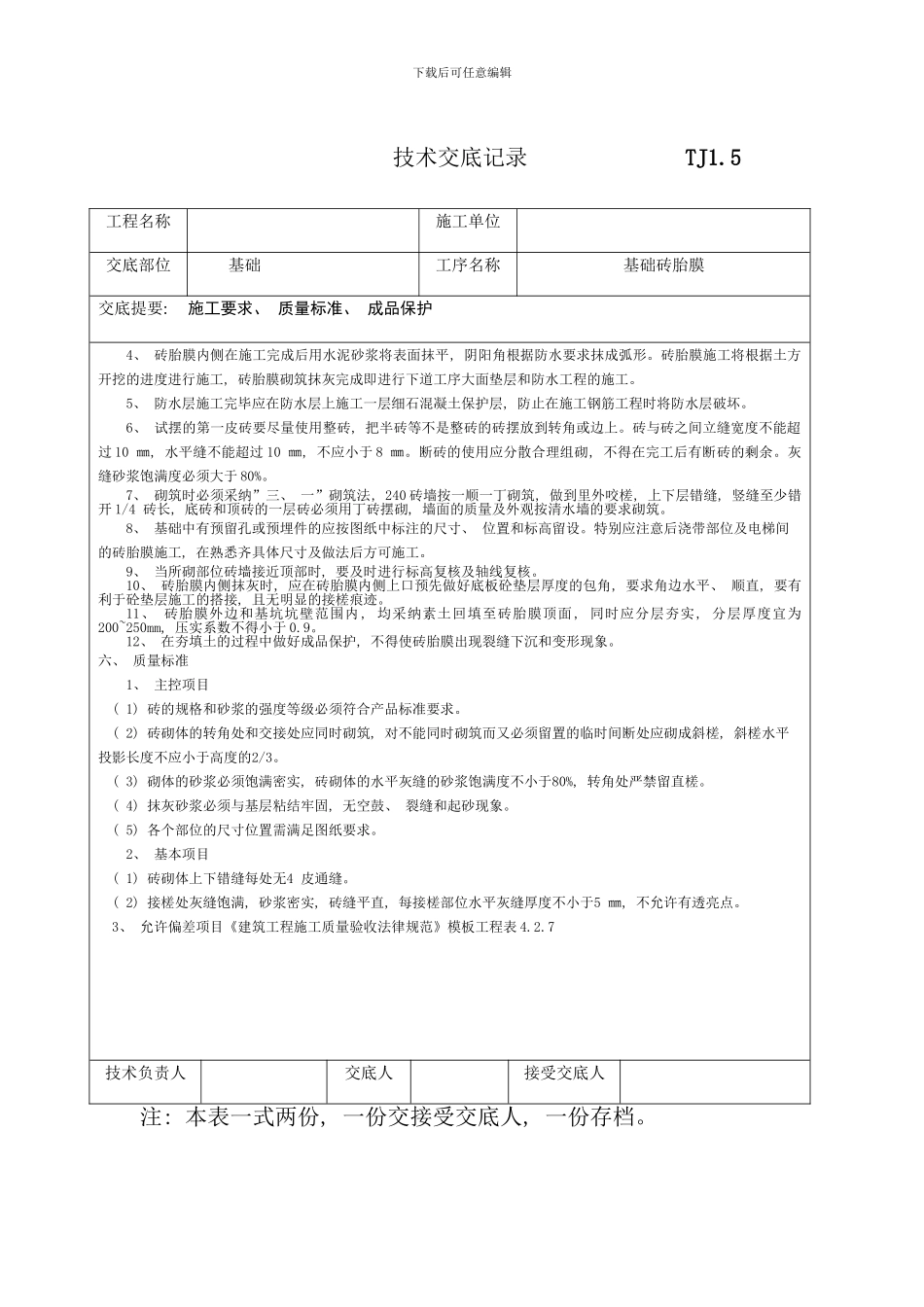

下载后可任意编辑技术交底记录 TJ1.5工程名称施工单位交底部位基础工序名称基础砖胎膜交底提要: 施工要求、 质量标准、 成品保护交底内容: 一、 材料要求1、 砖的品种、 强度等级必须符合法律规范要求, 并应规格一致, 有合格证和试验单, 本砖胎膜采水泥砖( 240×115×53mm) 。2、 砂宜用中砂, 并经过5 ㎜筛孔。含泥量不超过5%, 不得含有草根等杂物。3、 水泥用32.5R 普通硅酸盐水泥, 有性能复试报告单。二、 主要施工机具搅拌机、 5mm筛子、 磅秤、 吊斗、 手推车、 胶皮管、 铁锹、 灰桶、 喷水壶、 线坠、 水平尺、 白线、 大铲等三、 必须具备的作业条件1、 基坑槽的开挖尺寸已复核, 符合设计要求。标高检查合格, 周围有足够的砌砖空间。2、 轴线已复核无误, 而且又放出砖胎膜的外边线, 边线尺寸已增加抹灰及防水的厚度, 以及已测量好其标高, 地下水位已经降至砼垫层以下。3、 皮数杆按其要求制作完成, 并已安放到位。4、 所需的砌筑材料已运至现场, 砖已提前浇水湿润。5、 施工机具试运转正常, 施工人员按工种的施工位置已经安排完成, 各自所需的工具, 机械已经到位。6、 做好班前的技术及安全交底使施工员对各承台、 异形承台的几何尺寸、 高度、 梁的高度、 宽度彻底的了解。以及在施工过程应注意的安全问题。四、 砌砖工艺流程测量放线→立皮数杆→砌砖胎膜→回填土( 分层夯填) →砖样内侧清理及水泥砂浆抹灰→清理落地灰→基层处理→铺贴卷材防水层→交付下道工序施工五、 施工操作工艺1、 根据原始的水平点引入基槽底部, 做好基准点, 其标高数据应与设计深度相一致。各承台与梁的轴线尺寸由专业测量员引入, 并弹好十字中心线, 对于各异形承台与梁的轴线尺寸应明确告知班组长, 以免各轴线之间的尺寸造成混乱。2、 根据测好的水平点, 立好皮数杆。同一水平内的承台或梁, 其皮数杆的底部标高必须一致, 皮数杆的根数以能控制其所砌砖墙标高水平一致为准。3、 本地下室砖胎膜采纳 M5 水泥砂浆砌筑, 砂浆稠度宜为 7-10 ㎝。用砂浆搅拌机拌和, 要求拌和均匀, 拌和时间一般以所拌和材料拌和均匀为准。砂浆应随拌随用, 水泥砂浆应在拌后 3 小时内用完。砂浆的堆放, 应离砌砖位置较近, 砂浆和砖禁止直接堆放在已清完槽及基底, 下部必须铺垫。技术负责人交底人接受交底人注: 本表一式两份, 一份交接受交底人, 一份存档。下载后可任意编辑技术交底记录 TJ1.5...
