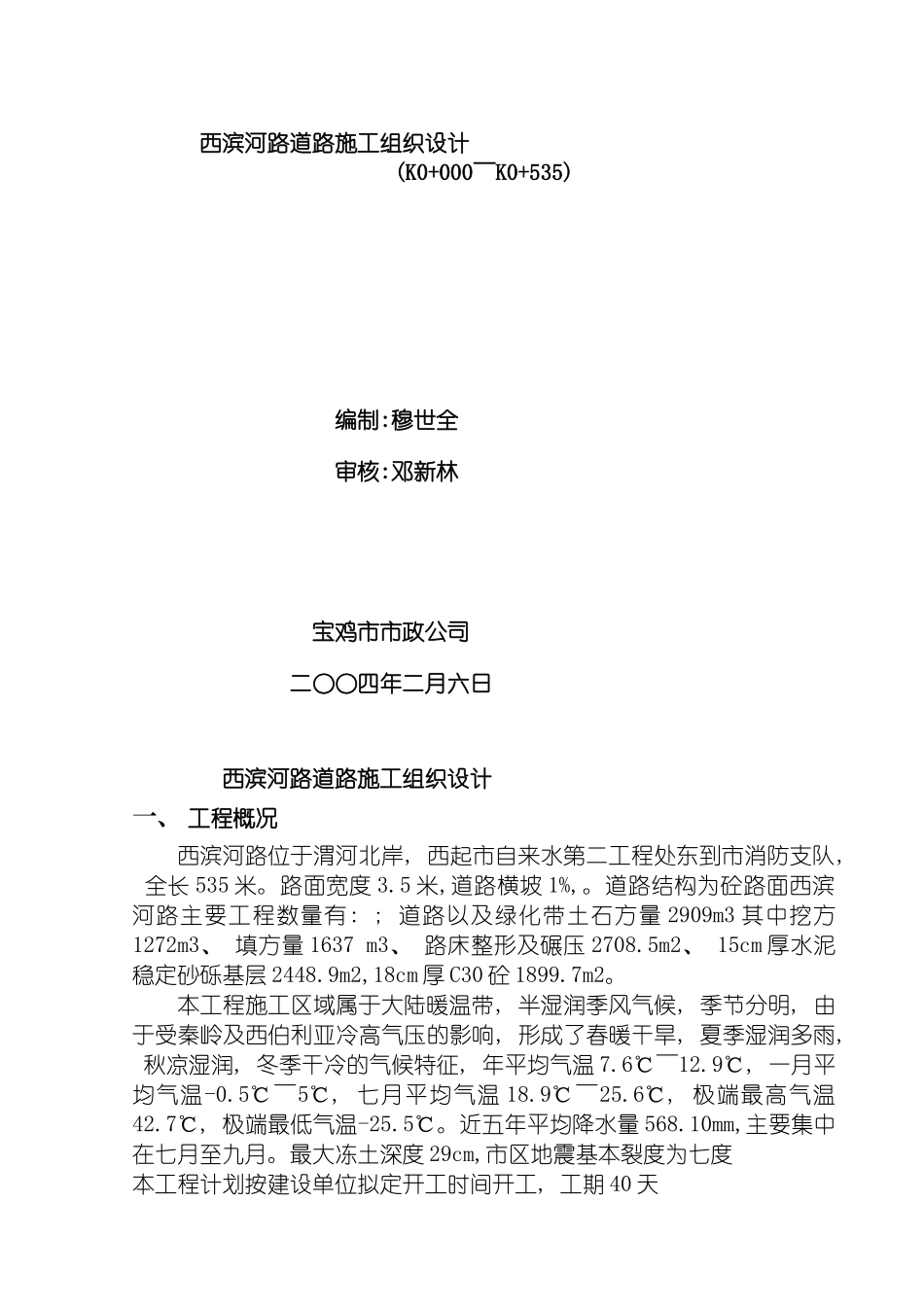

下载后可任意编辑西滨河路道路工程施工组织设计1西滨河路道路施工组织设计(K0+000~K0+535)编制:穆世全审核:邓新林宝鸡市市政公司二○○四年二月六日西滨河路道路施工组织设计一、 工程概况西滨河路位于渭河北岸, 西起市自来水第二工程处东到市消防支队, 全长 535 米
路面宽度 3
5 米,道路横坡 1%,
道路结构为砼路面西滨河路主要工程数量有: ; 道路以及绿化带土石方量 2909m3 其中挖方1272m3、 填方量 1637 m3、 路床整形及碾压 2708
5m2、 15cm 厚水泥稳定砂砾基层 2448
9m2,18cm 厚 C30 砼 1899
本工程施工区域属于大陆暖温带, 半湿润季风气候, 季节分明, 由于受秦岭及西伯利亚冷高气压的影响, 形成了春暖干旱, 夏季湿润多雨, 秋凉湿润, 冬季干冷的气候特征, 年平均气温 7
9℃, 一月平均气温-0
5℃~5℃, 七月平均气温 18
6℃, 极端最高气温42
7℃, 极端最低气温-25
近五年平均降水量 568
10mm,主要集中在七月至九月
最大冻土深度 29cm,市区地震基本裂度为七度本工程计划按建设单位拟定开工时间开工, 工期 40 天下载后可任意编辑二、 施工组织管理机构工程工期紧, 施工任务重, 我司为圆满完成市这个项目, 采纳项目管理法施工, 组织精兵强将成立项目经理部
项目部下设施技组、 物设组、 质量安全组和办公室四个职能部门
严格根据 ISO9002 中质量体系运行程序进行组织管理, 并将质量体系中的各个要素分解到人, 在施工过程中严格贯彻执行公司的质量方针和质量目标, 以确保整个工程质量
项目经理负责全面管理工作, 组织全体项目部成员仔细贯彻和执行有关工程质量的法规, 确保各项经济技术指标的全面完成, 进行有效质量管理, 组织建立各级质量监督体系,
