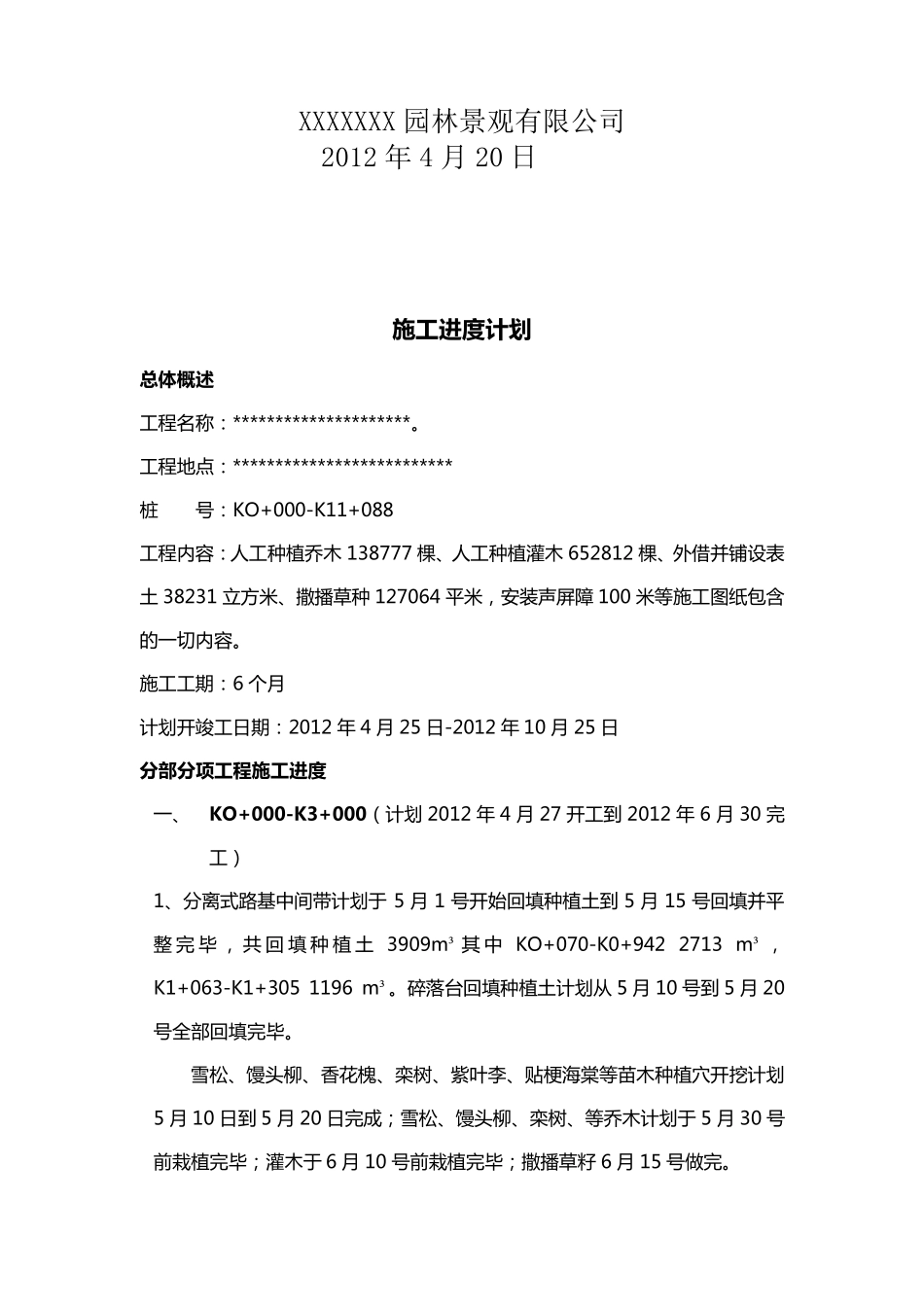

xxxxxxx 施工进度计划 XXXXXXX 园林景观有限公司 2012 年4 月20 日 施 工 进 度 计 划 总 体概述 工 程 名 称 : *********************
工 程 地 点 : ************************** 桩 号 : KO+000-K11+088 工 程 内 容 : 人 工 种 植 乔 木 138777 棵 、人 工 种 植 灌木 652812 棵 、外借并铺设表土 38231 立方米、撒播草种 127064 平米,安装声屏障 100 米等施工 图纸包含的一切内 容
施工 工 期: 6 个月 计划开竣工 日期: 2012 年 4 月 25 日-2012 年 10 月 25 日 分部分项工 程施 工 进 度 一、 KO+000-K3+000(计划 2012 年 4 月 27 开工 到 2012 年 6 月 30 完工 ) 1、分离式路基中间带计划于 5 月 1 号 开始回填种 植 土到 5 月 15 号 回填并平整 完 毕 , 共 回 填 种 植 土 3909m³其 中 KO+070-K0+942 2713 m³,K1+063-K1+305 1196 m³
碎落台回填种 植 土计划从 5 月 10 号 到 5 月 20号 全部回填完毕
雪松、馒头柳、香花槐、栾树、紫叶李、贴梗海棠等苗木 种 植 穴开挖计划5 月 10 日到 5 月 20 日完成;雪松、馒头柳、栾树、等乔 木 计划于 5 月 30 号前栽植 完毕;灌木 于 6 月 10 号 前栽植 完毕;撒播草籽 6 月 15 号 做完

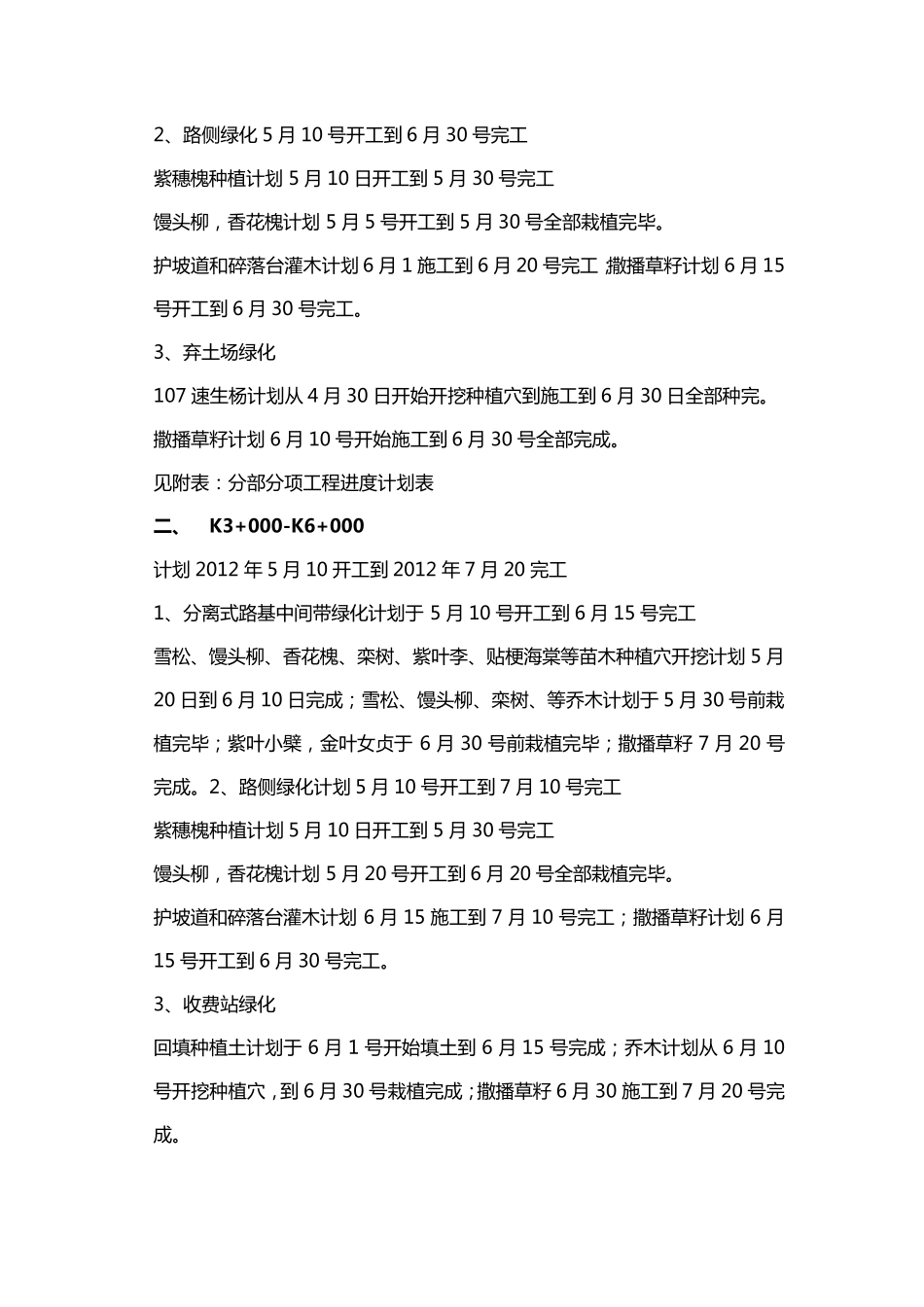

2、路侧绿化 5 月 10 号开工到 6 月 30 号完工 紫穗槐种植计划 5 月 10 日开工到 5 月 30 号完工 馒头柳,香花槐计划 5 月 5 号开工到 5 月 30 号全部栽植完毕
护坡道和碎落台灌木计划 6
