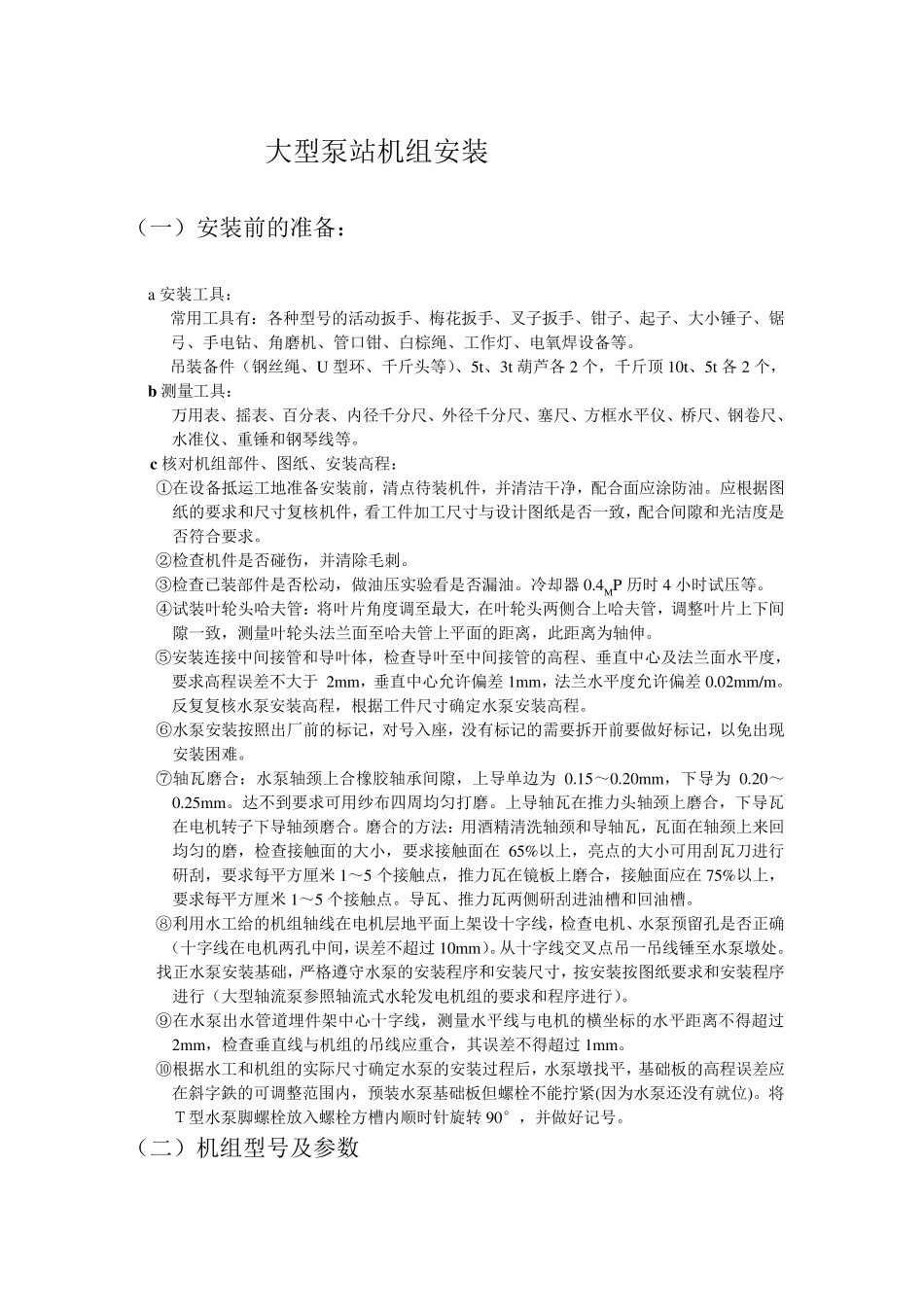

大型泵站机组安装 (一)安装前的准备: a 安装工具: 常用工具有:各种型号的活动扳手、梅花扳手、叉子扳手、钳子、起子、大小锤子、锯弓、手电钻、角磨机、管口钳、白棕绳、工作灯、电氧焊设备等
吊装备件(钢丝绳、U 型环、千斤头等)、5t、3t葫芦各 2 个,千斤顶 10t、5t各 2 个, b 测量工具: 万用表、摇表、百分表、内径千分尺、外径千分尺、塞尺、方框水平仪、桥尺、钢卷尺、水准仪、重锤和钢琴线等
c核对机组部件、图纸、安装高程: ①在设备抵运工地准备安装前,清点待装机件,并清洁干净,配合面应涂防油
应根据图纸的要求和尺寸复核机件,看工件加工尺寸与设计图纸是否一致,配合间隙和光洁度是否符合要求
②检查机件是否碰伤,并清除毛刺
③检查已装部件是否松动,做油压实验看是否漏油
4MP 历时4 小时试压等
④试装叶轮头哈夫管:将叶片角度调至最大,在叶轮头两侧合上哈夫管,调整叶片上下间隙一致,测量叶轮头法兰面至哈夫管上平面的距离,此距离为轴伸
⑤安装连接中间接管和导叶体,检查导叶至中间接管的高程、垂直中心及法兰面水平度,要求高程误差不大于 2mm,垂直中心允许偏差1mm,法兰水平度允许偏差0
02mm/m
反复复核水泵安装高程,根据工件尺寸确定水泵安装高程
⑥水泵安装按照出厂前的标记,对号入座,没有标记的需要拆开前要做好标记,以免出现安装困难
⑦轴瓦磨合:水泵轴颈上合橡胶轴承间隙,上导单边为0
20mm,下导为0
达不到要求可用纱布四周均匀打磨
上导轴瓦在推力头轴颈上磨合,下导瓦在电机转子下导轴颈磨合

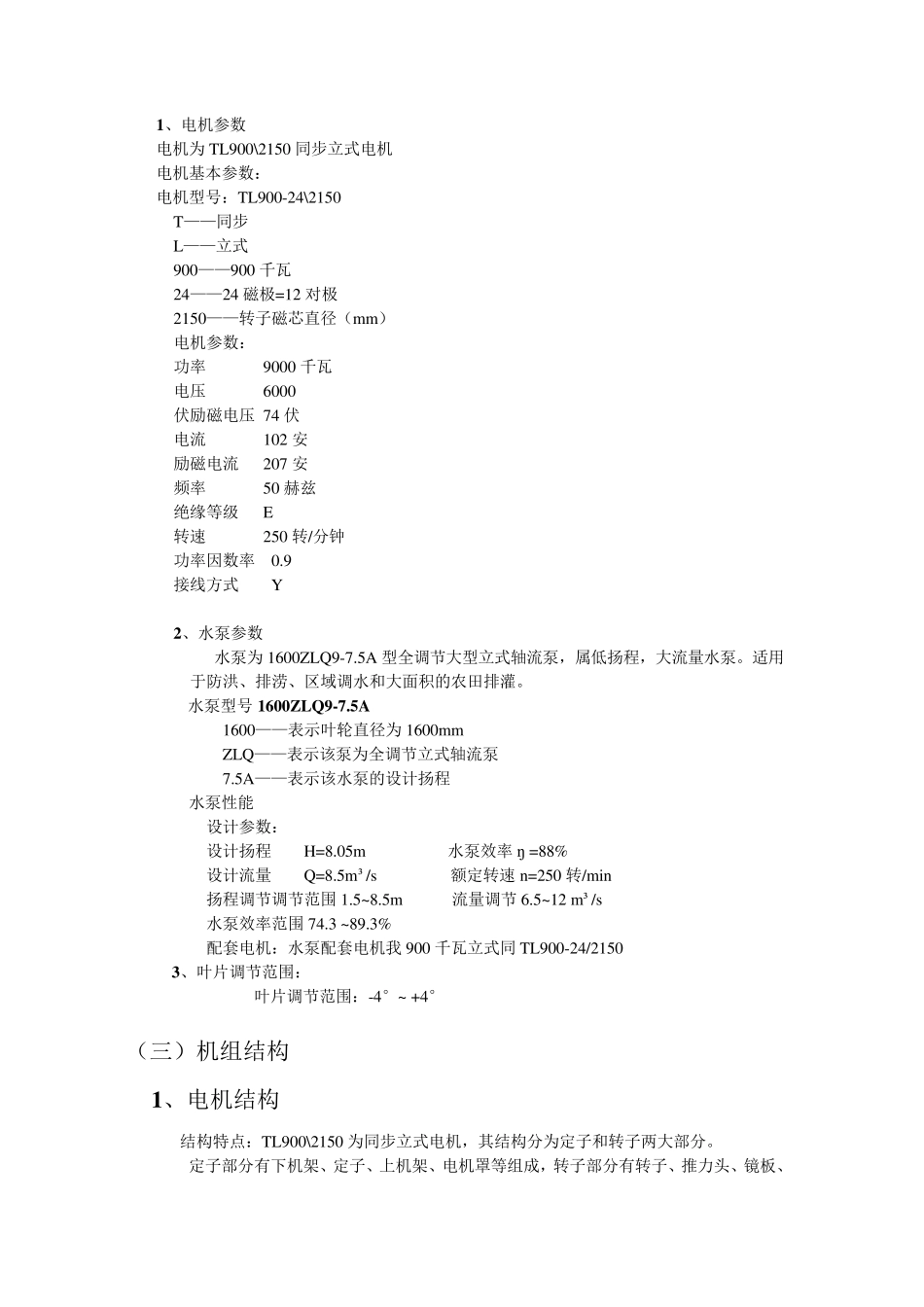

磨合的方法:用酒精清洗轴颈和导轴瓦,瓦面在轴颈上来回均匀的磨,检查接触面的大小,要求接触面在 65%以上,亮点的大小可用刮瓦刀进行硏刮,要求每平方厘米1~5 个接触点,推力瓦在镜板上磨合,接触面应在 75%以上,要求每平方厘
