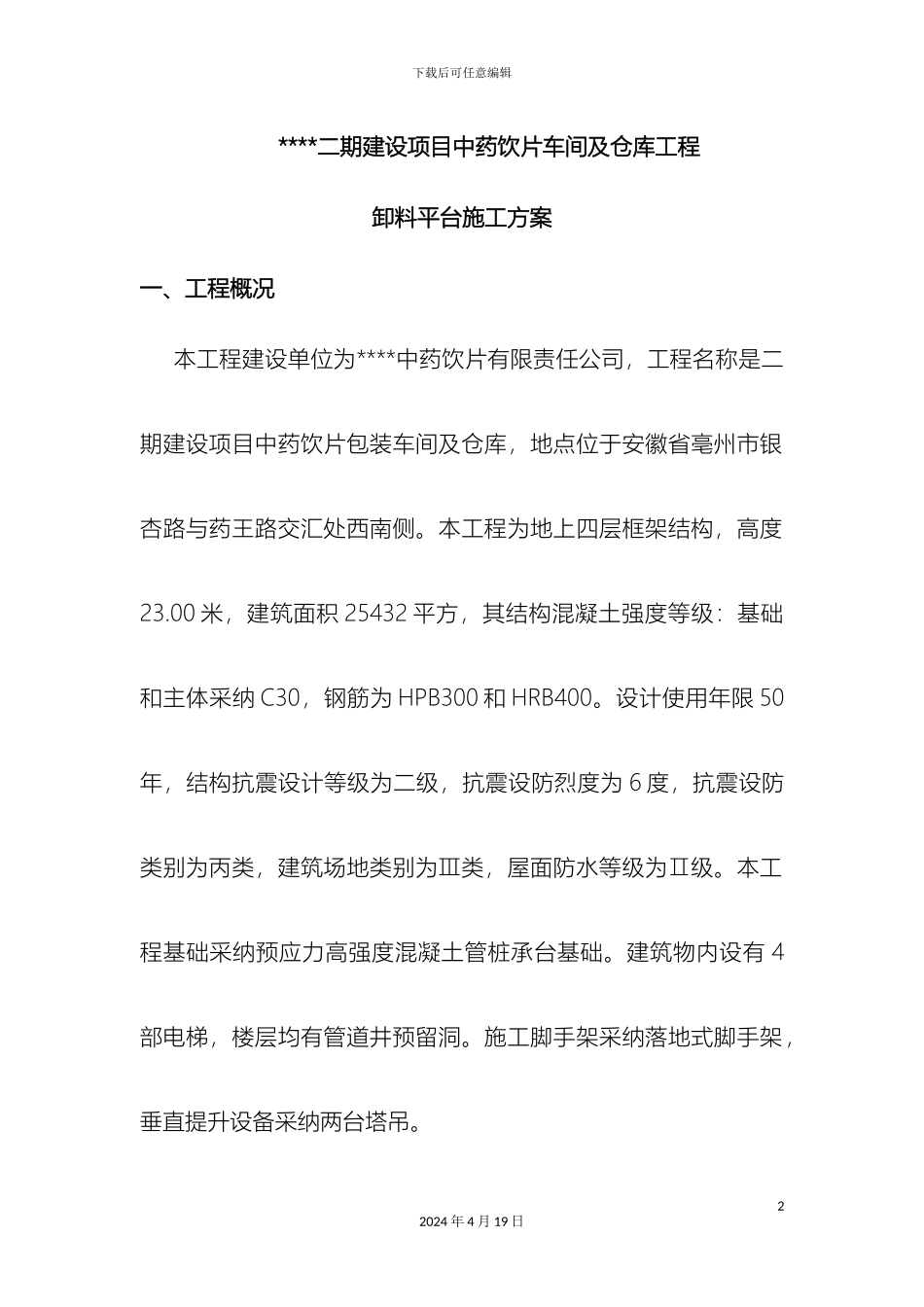

下载后可任意编辑卸料平台施工方案范文12024 年 4 月 19 日下载后可任意编辑****二期建设项目中药饮片车间及仓库工程卸料平台施工方案一、工程概况本工程建设单位为****中药饮片有限责任公司,工程名称是二期建设项目中药饮片包装车间及仓库,地点位于安徽省亳州市银杏路与药王路交汇处西南侧。本工程为地上四层框架结构,高度23.00 米,建筑面积 25432 平方,其结构混凝土强度等级:基础和主体采纳 C30,钢筋为 HPB300 和 HRB400。设计使用年限 50年,结构抗震设计等级为二级,抗震设防烈度为 6 度,抗震设防类别为丙类,建筑场地类别为Ⅲ类,屋面防水等级为Ⅱ级。本工程基础采纳预应力高强度混凝土管桩承台基础。建筑物内设有 4部电梯,楼层均有管道井预留洞。施工脚手架采纳落地式脚手架,垂直提升设备采纳两台塔吊。22024 年 4 月 19 日下载后可任意编辑二、编制依据1.《建筑施工高处作业安全技术法律规范》JGJ80- ;2.《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-- );3.《钢结构设计法律规范》(GB50017- );4.《建筑施工安全检查标准》(JGJ59— );5.《建筑工程安全生产管理条例》;6.《中华人民共和国安全生产法》;7.《建筑工程施工手册》--第四版;8.《PKPM 施工计算软件》;未尽事宜按国家现行的法律、法规、法律规范、规程及标准执行。三、组织机构和职责组 长:刘正勇(项目经理),对施工现场的安全工作负总责。32024 年 4 月 19 日下载后可任意编辑副组长:屈付太(专职安全员),负责对施工现场的安全工作进行管理。成 员:张伟(技术负责人),负责对使用悬挑式卸料平台的人员进行安全技术交底。刘振同(安全员),负责对使用悬挑式卸料平台的人员进行安全教育;负责对悬挑式卸料平台进行检查和维护,发现问题及时整改。该小组从先安全后生产、先防护后施工的指导思想和规章制度上,以及具体问题的处理上,保证“安全第一、预防为主,综合治理”方针的落实,严格执行一票否决制,坚持“四不放过”原则。四、安全管理1.组成悬挑式卸料钢平台的钢材、模板、栏杆及钢丝绳卡环等的材质必须符合国家法律规范要求。2.钢平台内的各焊接件的焊接质量必须符合国家标准,焊接钢平台的焊工必须持证上岗。42024 年 4 月 19 日下载后可任意编辑3.钢平台组装前,必须由技术部门根据设计方案对操作人员进行详细交底。4.钢平台安装完毕后,由项目部安全员会同公司安全科及时进行检查验...
