下载后可任意编辑表 1 施工组织设计文字说明1
设备、 人员动员周期和设备、 人员、 材料运到施工现场的方法1
1 设备、 人员动员周期物资设备及人员进场, 总的安排原则是根据工程施工实际进度需要和监理工程师的要求, 分期分批进入现场, 并依据情况变化随时调整
我公司一旦中标, 将立即组建项目经理部, 调集施工人员和机具设备, 七天内项目经理部主要负责人、 管理及技术人员进驻施工场地, 在与业主、 监理单位接洽的同时, 详细勘察了解施工沿线情况, 尽快落实驻地房屋及相关设施, 着手水、 电、 路三通的准备工作, 调查了解、 具体落实大宗材料的供应单位, 协商并签订临时征地和材料供应等方面的协议、 合同, 开始料场、 机械停放场地的修建工作
同时, 根据施工组织设计确定的先后顺序, 组织相应的机械进入施工场地, 做到”三通一平”、 原材料检测试验、 施工配合比设计和施工机械、 周转材料、 参建人员进场同步进行
设备、 人员的动员周期为十天, 主要的工程机械、 周转材料和施工人员的动员周期控制在五天以内, 其它施工设备和相应人员随工程进度和作业场面的展开陆续进场
2 设备、 人员、 材料运到施工现场的方法设备、 人员及材料进场运输拟采纳公路和铁路相结合的方式, 充分发挥各自优势, 力求达到快捷、 安全和低成本运输的目的
挖掘机、 装载机、 混凝土拌合站、 凿岩台车及衬砌台车等大型机械用平板车运抵施工场地; 自卸汽车直接开往施工现场; 其它小型设备采纳汽车运输
施工人员乘坐火车到达成都车站以后, 转乘汽车抵达施工现场
主要工程材料及时与供应商联系并取样试验, 选择合格材料报监理工程师批准, 签订采购合同, 所有材料均采纳公路运输, 运至施工现场
主要工程项目的施工方案、 施工方法2
1 工程概况2

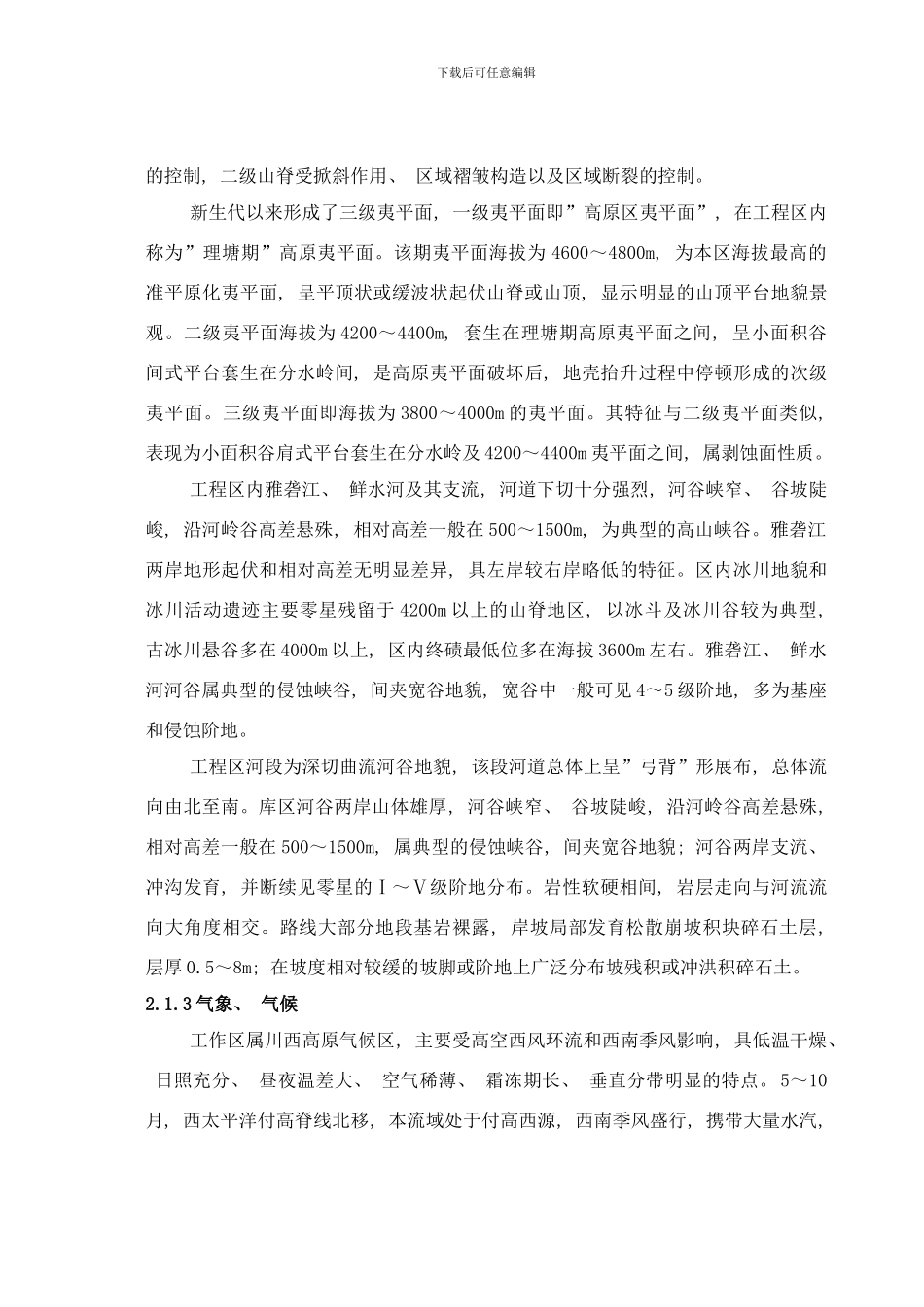

1 概述两河口水电站位于四川省甘孜州雅江县境内的雅砻江干流上, 在雅江
