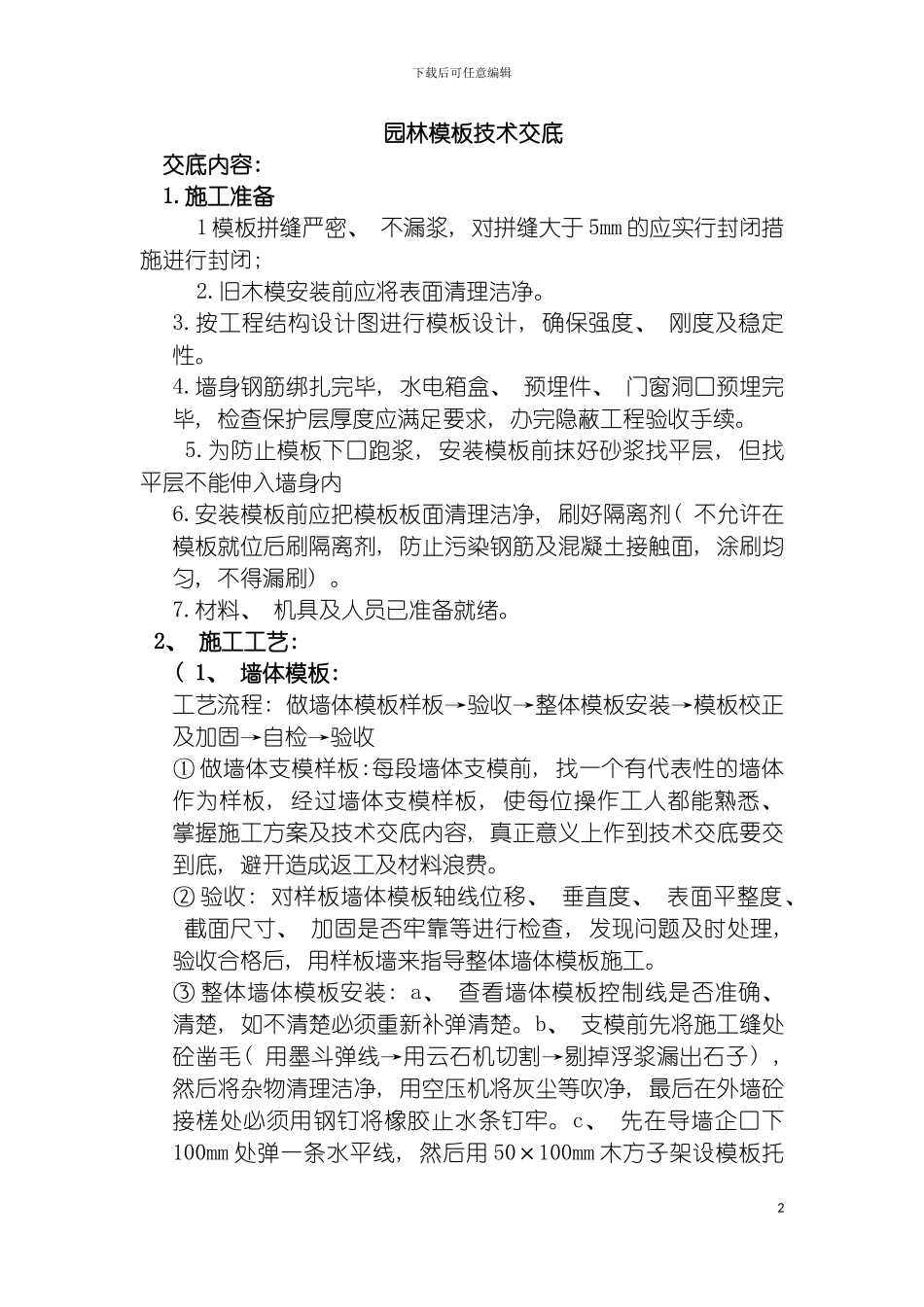

下载后可任意编辑园林模板技术交底1下载后可任意编辑园林模板技术交底交底内容: 1
施工准备1 模板拼缝严密、 不漏浆, 对拼缝大于 5mm 的应实行封闭措施进行封闭; 2
旧木模安装前应将表面清理洁净
按工程结构设计图进行模板设计, 确保强度、 刚度及稳定性
墙身钢筋绑扎完毕, 水电箱盒、 预埋件、 门窗洞口预埋完毕, 检查保护层厚度应满足要求, 办完隐蔽工程验收手续
为防止模板下口跑浆, 安装模板前抹好砂浆找平层, 但找平层不能伸入墙身内6
安装模板前应把模板板面清理洁净, 刷好隔离剂( 不允许在模板就位后刷隔离剂, 防止污染钢筋及混凝土接触面, 涂刷均匀, 不得漏刷)
材料、 机具及人员已准备就绪

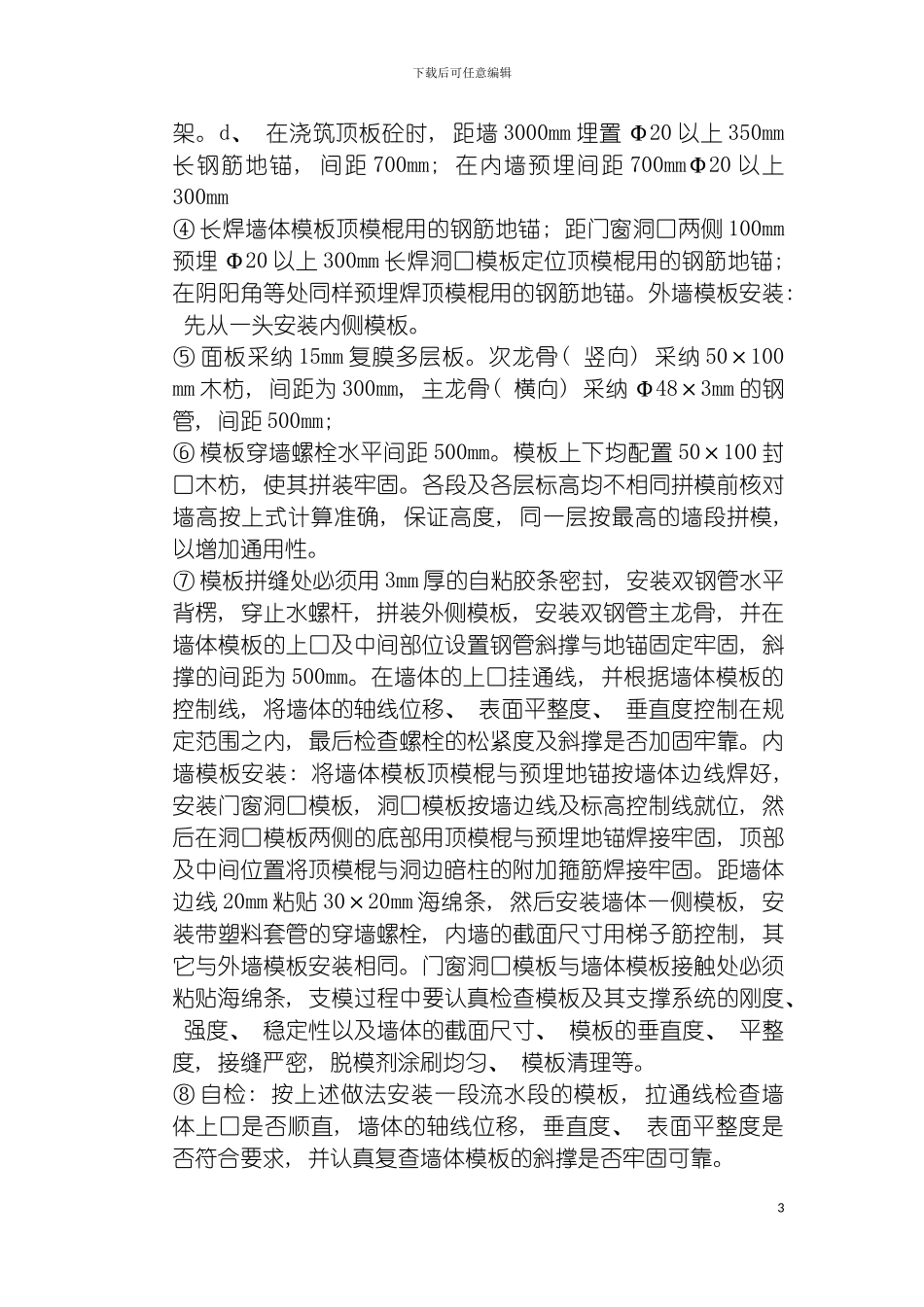

2、 施工工艺: ( 1、 墙体模板: 工艺流程: 做墙体模板样板→验收→整体模板安装→模板校正及加固→自检→验收① 做墙体支模样板:每段墙体支模前, 找一个有代表性的墙体作为样板, 经过墙体支模样板, 使每位操作工人都能熟悉、 掌握施工方案及技术交底内容, 真正意义上作到技术交底要交到底, 避开造成返工及材料浪费
② 验收: 对样板墙体模板轴线位移、 垂直度、 表面平整度、 截面尺寸、 加固是否牢靠等进行检查, 发现问题及时处理, 验收合格后, 用样板墙来指导整体墙体模板施工
③ 整体墙体模板安装: a、 查看墙体模板控制线是否准确、 清楚, 如不清楚必须重新补弹清楚
b、 支模前先将施工缝处砼凿毛( 用墨斗弹线→用云石机切割→剔掉浮浆漏出石子) , 然后将杂物清理洁净, 用空压机将灰尘等吹净, 最后在外墙砼接槎处必须用钢钉将橡胶止水条钉牢
c、 先在导墙企口下100mm 处弹一条水平线, 然后用 50×100mm 木方子架设模板托2下载后可任意编辑架
d、 在浇筑顶板砼时, 距墙 3000mm 埋置 Φ20 以上 350mm长钢筋地锚, 间距 700mm
