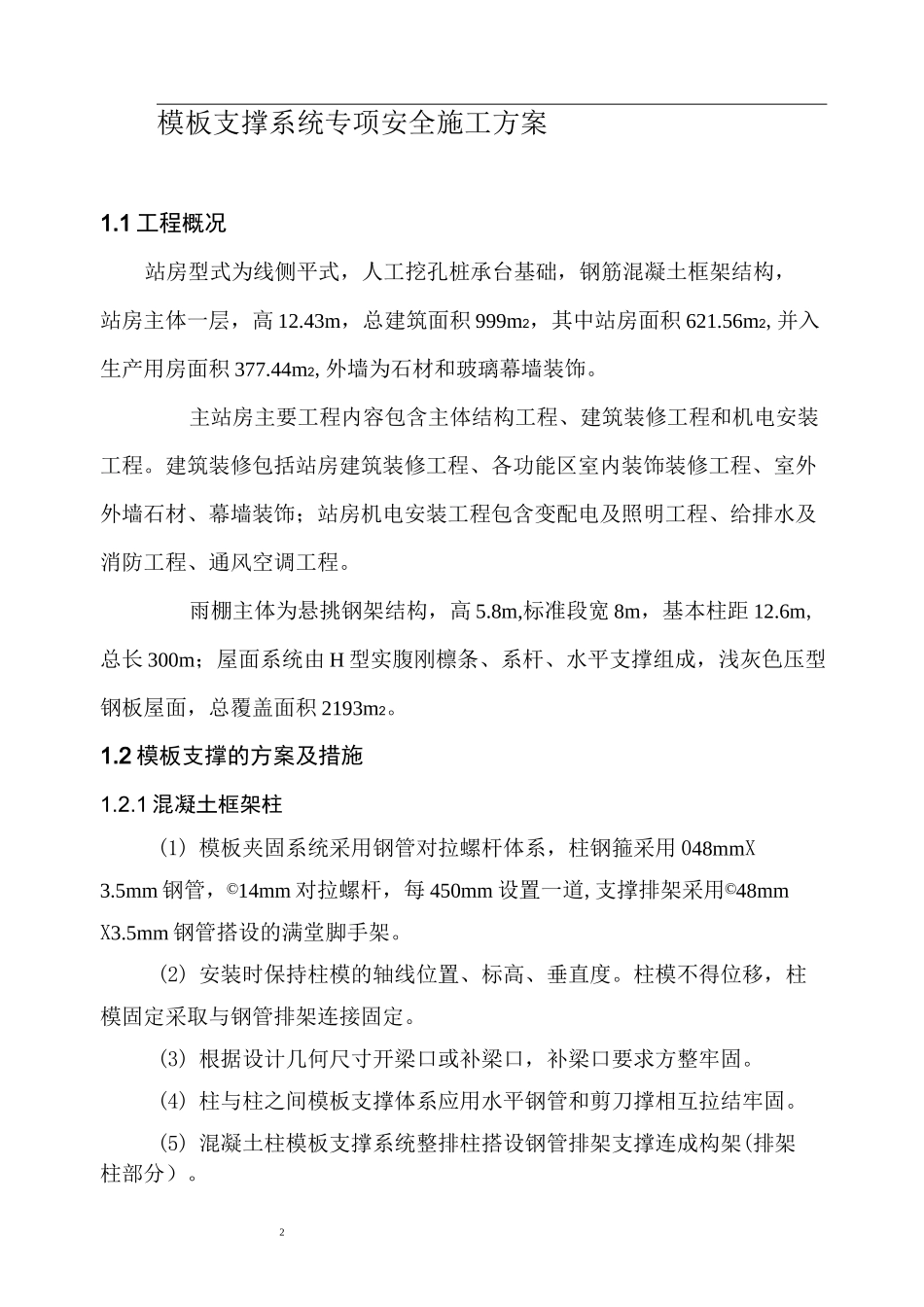

4安全管理措施 72模板支撑系统专项安全施工方案1
1 工程概况站房型式为线侧平式,人工挖孔桩承台基础,钢筋混凝土框架结构,站房主体一层,高 12
43m,总建筑面积 999m2,其中站房面积 621
56m2,并入生产用房面积 377
44m2,外墙为石材和玻璃幕墙装饰
主站房主要工程内容包含主体结构工程、建筑装修工程和机电安装工程
建筑装修包括站房建筑装修工程、各功能区室内装饰装修工程、室外外墙石材、幕墙装饰;站房机电安装工程包含变配电及照明工程、给排水及消防工程、通风空调工程
雨棚主体为悬挑钢架结构,高 5
8m,标准段宽 8m,基本柱距 12
6m,总长 300m;屋面系统由 H 型实腹刚檩条、系杆、水平支撑组成,浅灰色压型钢板屋面,总覆盖面积 2193m2

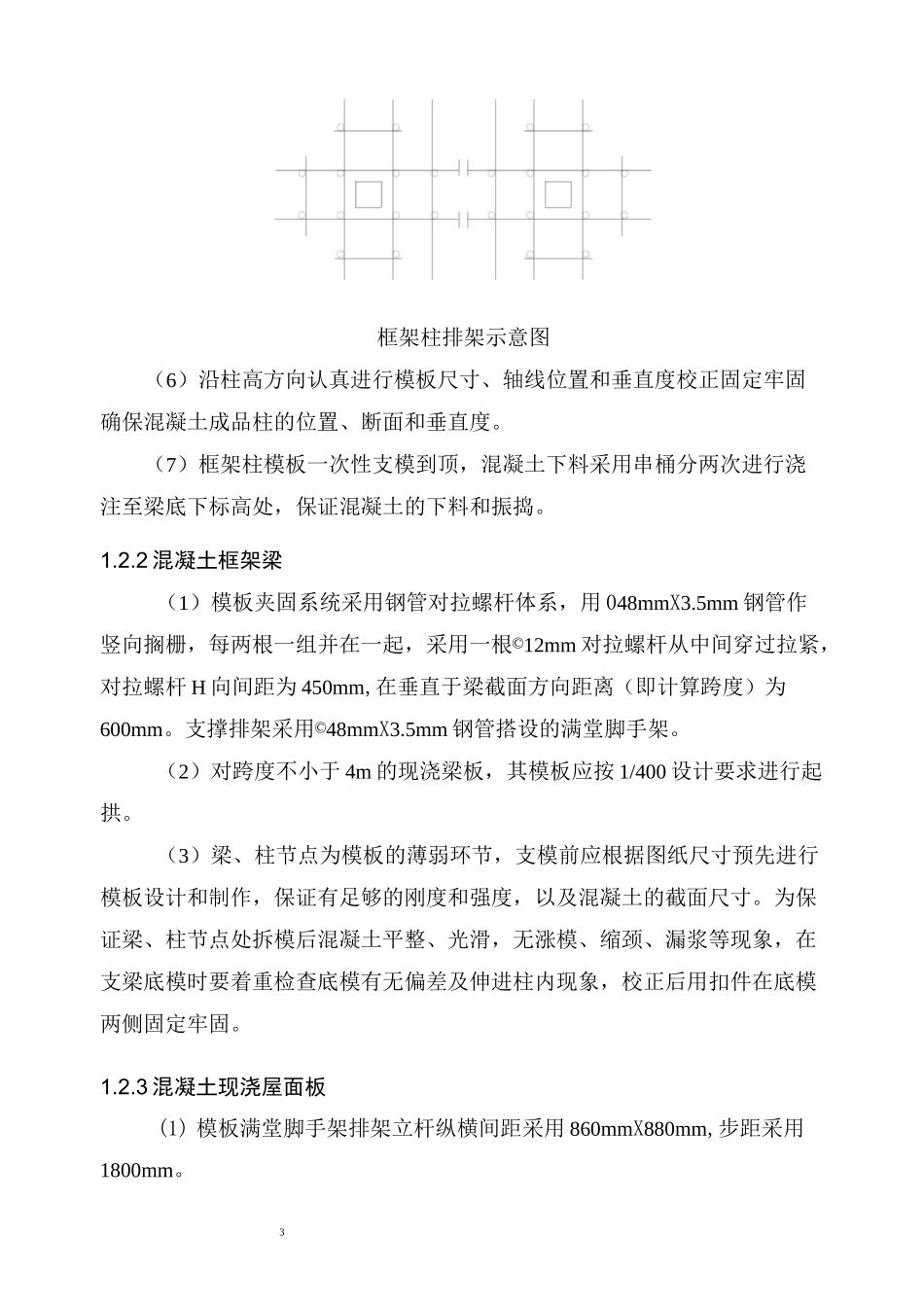

2 模板支撑的方案及措施1
1 混凝土框架柱(1) 模板夹固系统采用钢管对拉螺杆体系,柱钢箍采用 048mmX3
5mm 钢管,©14mm 对拉螺杆,每 450mm 设置一道,支撑排架采用©48mmX3
5mm 钢管搭设的满堂脚手架
(2) 安装时保持柱模的轴线位置、标高、垂直度
柱模不得位移,柱模固定采取与钢管排架连接固定
(3) 根据设计几何尺寸开梁口或补梁口,补梁口要求方整牢固
(4) 柱与柱之间模板支撑体系应用水平钢管和剪刀撑相互拉结牢固
(5) 混凝土柱模板支撑系统整排柱搭设钢管排架支撑连成构架(排架柱部分)
3框架柱排架示意图(6)沿柱高方向认真进行模板尺寸、轴线位置和垂直度校正固定牢固确保混凝土成品柱的位置、断面和
