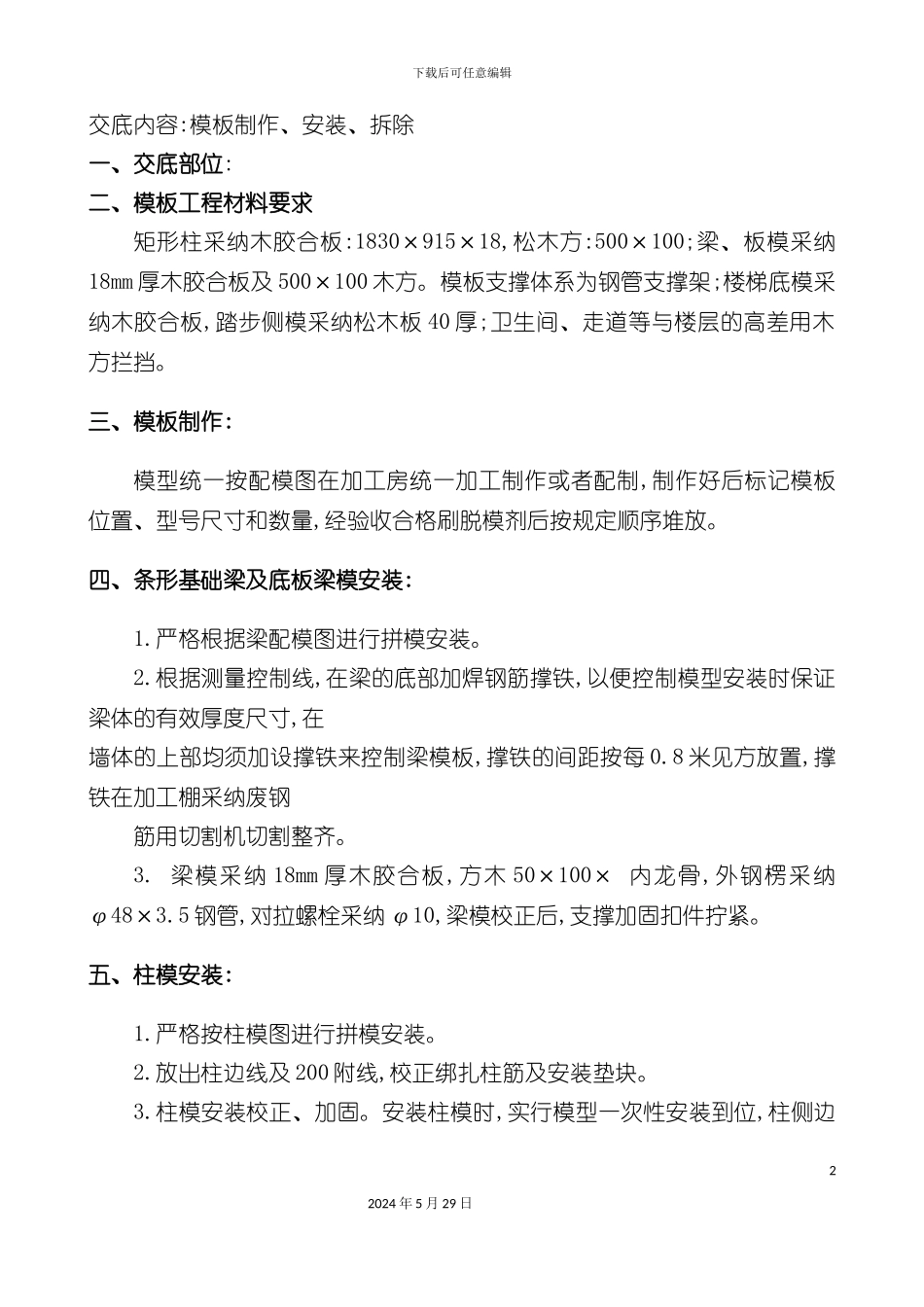

下载后可任意编辑安全技术交底模板制作安装拆除12024 年 5 月 29 日下载后可任意编辑交底内容:模板制作、安装、拆除一、交底部位: 二、模板工程材料要求矩形柱采纳木胶合板:1830×915×18,松木方:500×100;梁、板模采纳18mm 厚木胶合板及 500×100 木方
模板支撑体系为钢管支撑架;楼梯底模采纳木胶合板,踏步侧模采纳松木板 40 厚;卫生间、走道等与楼层的高差用木方拦挡
三、模板制作:模型统一按配模图在加工房统一加工制作或者配制,制作好后标记模板位置、型号尺寸和数量,经验收合格刷脱模剂后按规定顺序堆放
四、条形基础梁及底板梁模安装:1
严格根据梁配模图进行拼模安装
根据测量控制线,在梁的底部加焊钢筋撑铁,以便控制模型安装时保证梁体的有效厚度尺寸,在墙体的上部均须加设撑铁来控制梁模板,撑铁的间距按每 0
8 米见方放置,撑铁在加工棚采纳废钢筋用切割机切割整齐
梁模采纳 18mm 厚木胶合板,方木 50×100× 内龙骨,外钢楞采纳φ48×3
5 钢管,对拉螺栓采纳 φ10,梁模校正后,支撑加固扣件拧紧
五、柱模安装:1
严格按柱模图进行拼模安装
放出柱边线及 200 附线,校正绑扎柱筋及安装垫块
柱模安装校正、加固

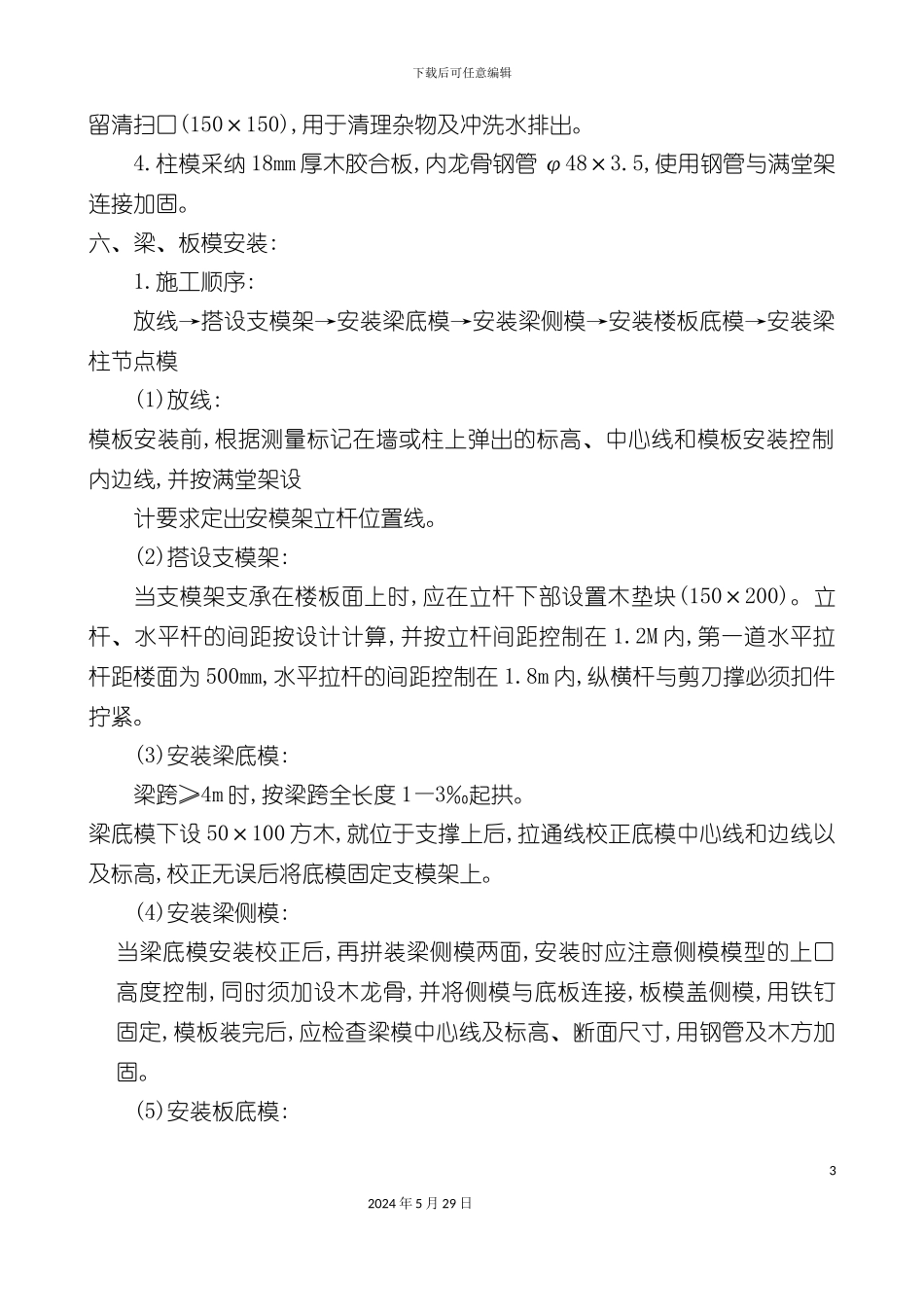

安装柱模时,实行模型一次性安装到位,柱侧边22024 年 5 月 29 日下载后可任意编辑留清扫口(150×150),用于清理杂物及冲洗水排出
柱模采纳 18mm 厚木胶合板,内龙骨钢管 φ48×3
5,使用钢管与满堂架连接加固
六、梁、板模安装:1
施工顺序:放线→搭设支模架→安装梁底模→安装梁侧模→安装楼板底模→安装梁柱节点模(1)放线:模板安装前,根据测量标记在墙或柱上弹出的标高、中心线和模板安装控制内边线,并按满堂架设计要求定出安模架立杆位置线
(2)搭设支模架:当支模架支承在楼板面上时,应在立杆下部设置木
