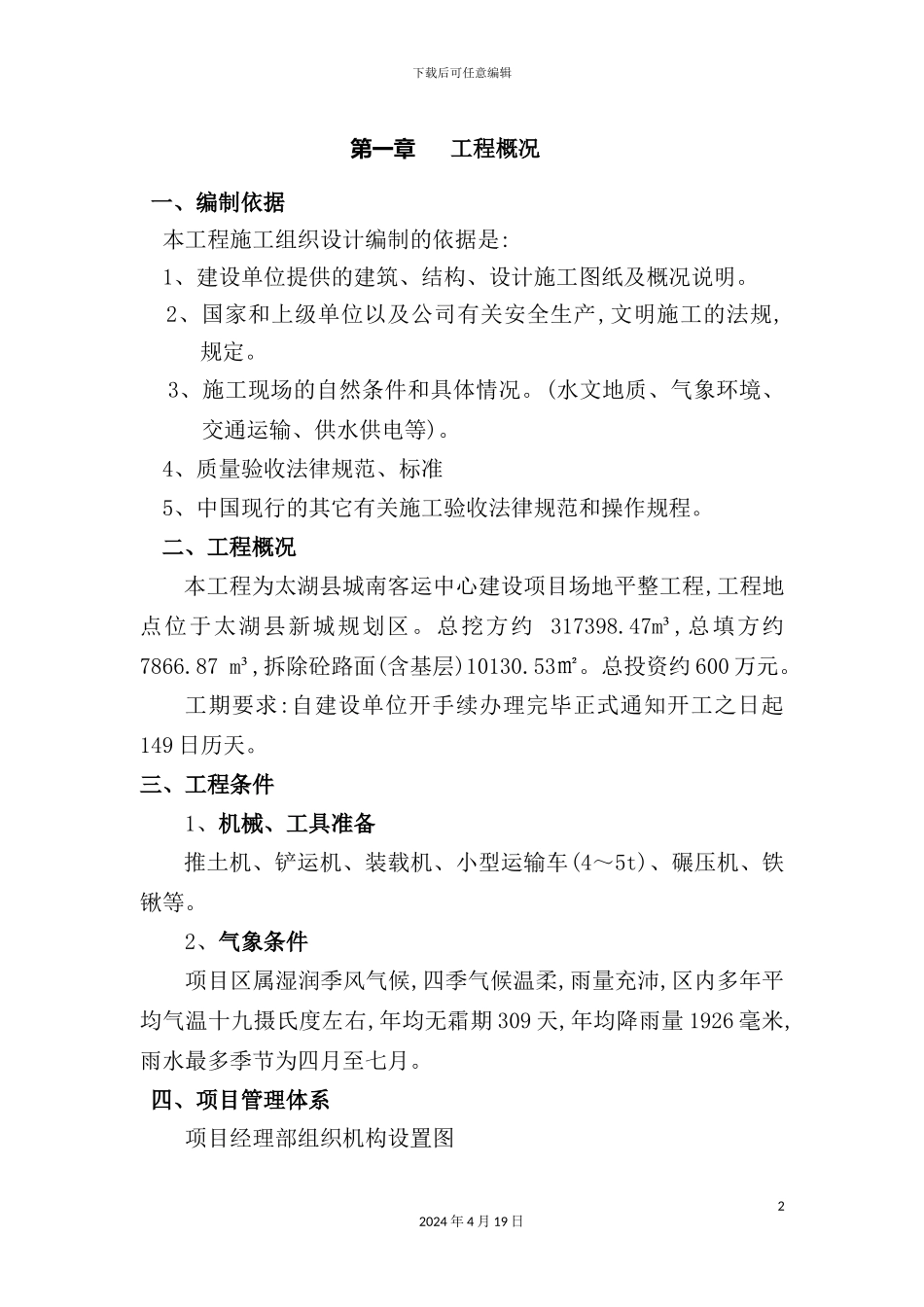

下载后可任意编辑客运中心建设项目场地平整工程施工组织设计12024 年 4 月 19 日下载后可任意编辑第一章工程概况一、编制依据本工程施工组织设计编制的依据是:1、建设单位提供的建筑、结构、设计施工图纸及概况说明
2、国家和上级单位以及公司有关安全生产,文明施工的法规,规定
3、施工现场的自然条件和具体情况
(水文地质、气象环境、交通运输、供水供电等)
4、质量验收法律规范、标准5、中国现行的其它有关施工验收法律规范和操作规程
二、工程概况本工程为太湖县城南客运中心建设项目场地平整工程,工程地点位于太湖县新城规划区
总挖方约 317398
47m³,总填方约7866
87 m³,拆除砼路面(含基层)10130
总投资约 600 万元
工期要求:自建设单位开手续办理完毕正式通知开工之日起149 日历天
三、工程条件1、机械、工具准备推土机、铲运机、装载机、小型运输车(4~5t)、碾压机、铁锹等
2、气象条件项目区属湿润季风气候,四季气候温柔,雨量充沛,区内多年平均气温十九摄氏度左右,年均无霜期 309 天,年均降雨量 1926 毫米,雨水最多季节为四月至七月

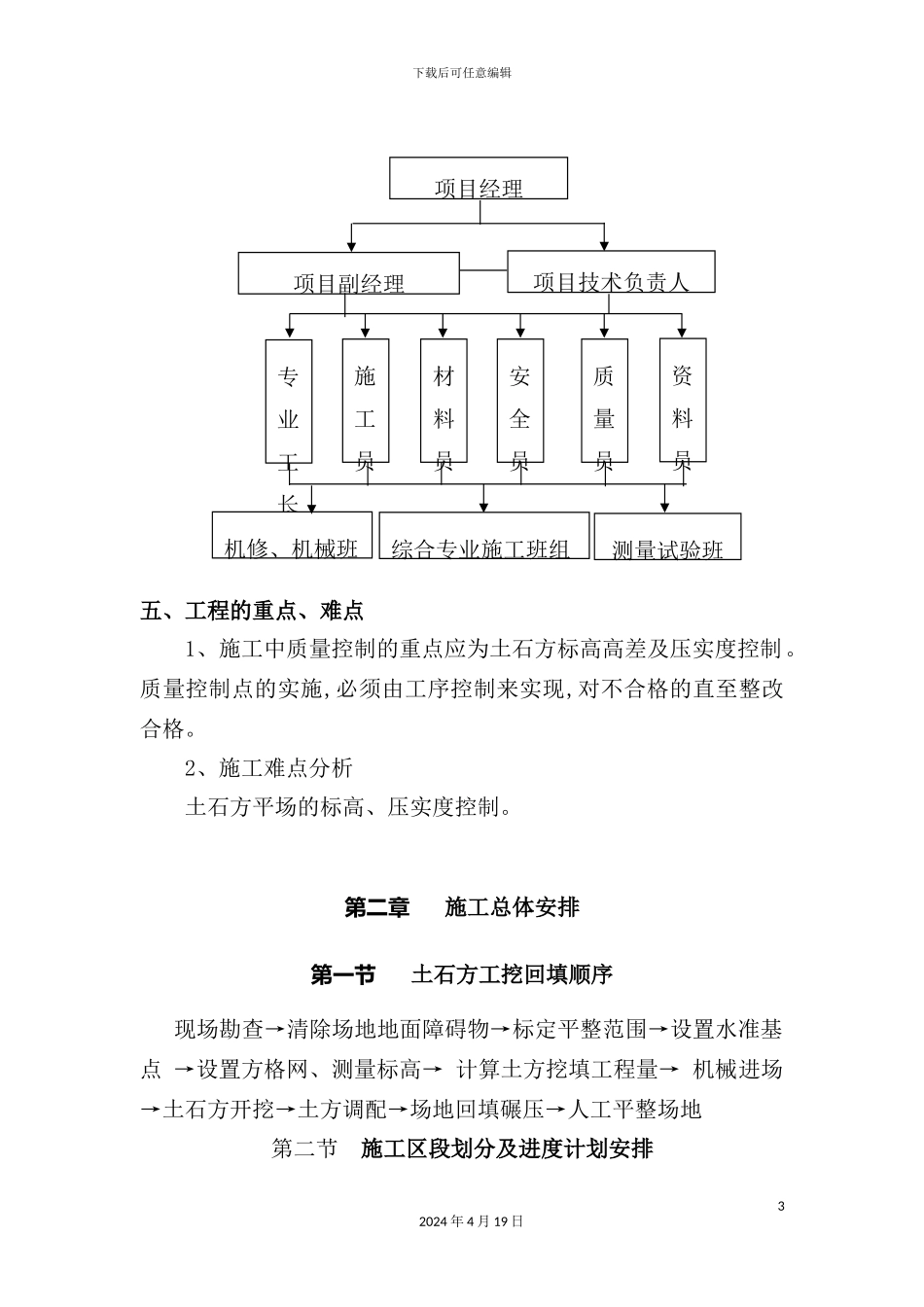

四、项目管理体系项目经理部组织机构设置图22024 年 4 月 19 日下载后可任意编辑五、工程的重点、难点1、施工中质量控制的重点应为土石方标高高差及压实度控制
质量控制点的实施,必须由工序控制来实现,对不合格的直至整改合格
2、施工难点分析土石方平场的标高、压实度控制
第二章施工总体安排第一节土石方工挖回填顺序 现场勘查→清除场地地面障碍物→标定平整范围→设置水准基点 →设置方格网、测量标高→ 计算土方挖填工程量→ 机械进场→土石方开挖→土方调配→场地回填碾压→人工平整场地第二节 施工区段划分及进度计划安排32024 年 4 月 19 日项目副经理项目技术负责人专业工长机修、机械班项目经理施工员材料员安全员
