下载后可任意编辑工程名称施工单位交底部位工序名称交底提要: 交底内容: 室内采暖管道安装的相关材料、 机具准备、 质量要求及施工工艺
室内采暖管道安装工程一、 施工准备(一)作业条件1、 干管安装: 位于地沟内的干管, 应把地沟内杂物清理洁净, 安装好托吊、 卡架, 未盖沟盖板前安装
位于楼板下及顶层的干管, 应在结构封顶后或结构进入安装层的—层以上后安装
2、 立管安装必须在确定准确的地面标高后进行
3、 支管安装必须在墙面抹灰后进行
(二)材料要求1、 管材: 碳素钢管、 无缝钢管
管材不得弯曲、 锈蚀, 无飞刺、 重皮及凹凸不平现象
2、 管件: 无偏扣、 方扣、 乱扣、 断丝, 不得有砂眼、 裂纹和角度不准确现象
3、 阀门: 铸造规矩、 无毛刺、 无裂纹、 开关灵活严密, 丝扣无损伤, 直度和角度正确, 强度符合要求, 手轮无损伤, 有出厂合格证, 安装前应进行强度、 严密性试验, 主控阀门 100%试验, 其它阀门抽检 10%, 若有不合格, 则抽查 20%, 还有不合格, 则逐个检验
4、 其它材料: 型钢、 圆钢、 管卡子、 螺栓、 螺母、 油、 麻、 垫、 电气焊条等
选用时应符合设计要求
5、 在住宅工程中的室内部分中, 禁止使用铸铁截止阀
(三)工器具砂轮锯、 套丝机、 台钻、 电焊机、 煨弯器等
二、 质量要求(一)主控项目1、 管道安装坡度, 当设计未注明时, 应符合下列规定: 1)气、 水同向流动的热水采暖管道和汽、 水同向流动的蒸汽管道及凝聚水管道, 坡度应为3‰, 不得小于 2‰; 2)气、 水逆向流动的热水采暖管道和汽、 水逆向流动的蒸汽管道, 坡度不应小于 5‰; 下载后可任意编辑工程名称施工单位交底部位工序名称交底提要: 3)散热器支管的坡度应为 1%, 坡向应利于排气和泄水

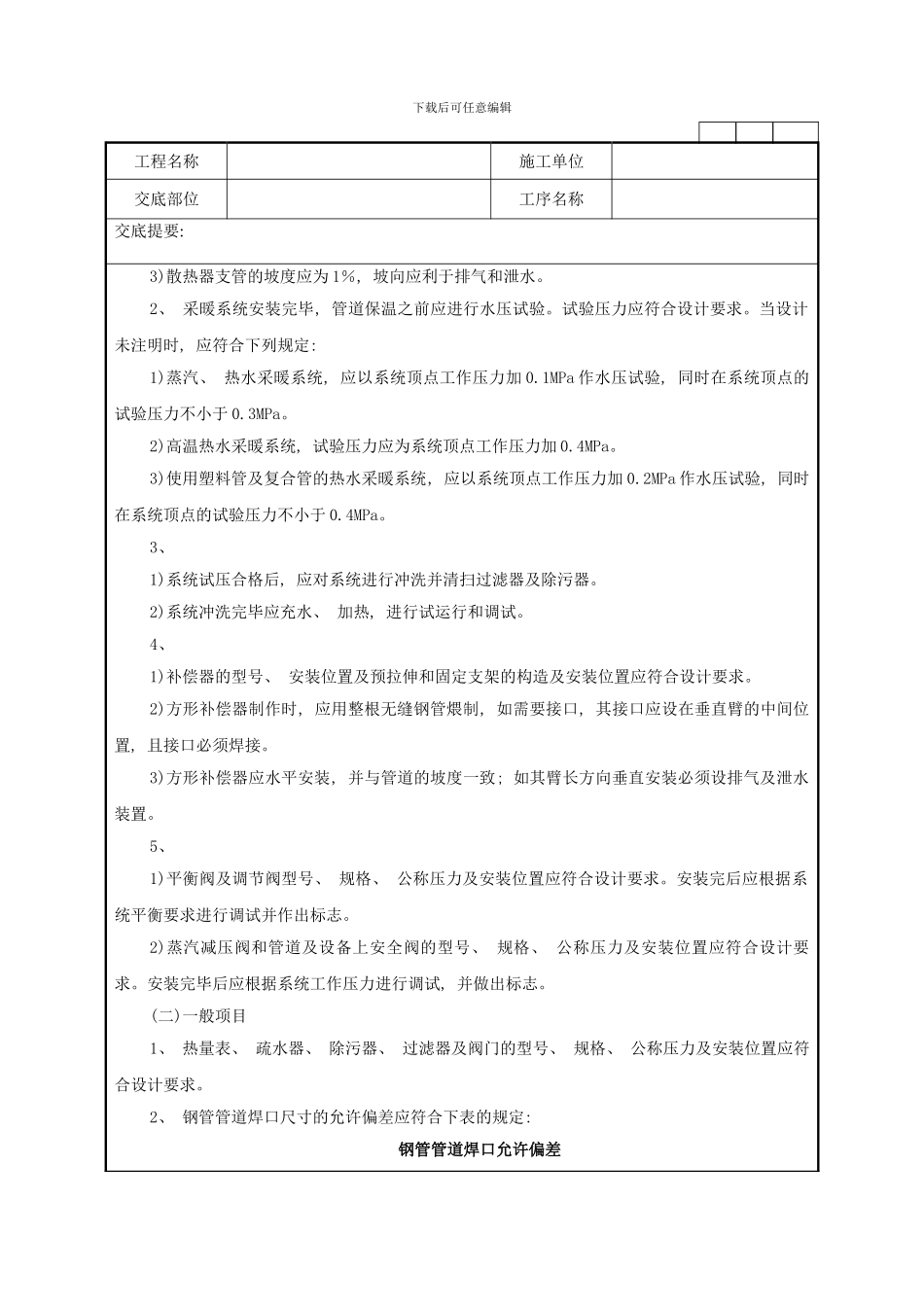

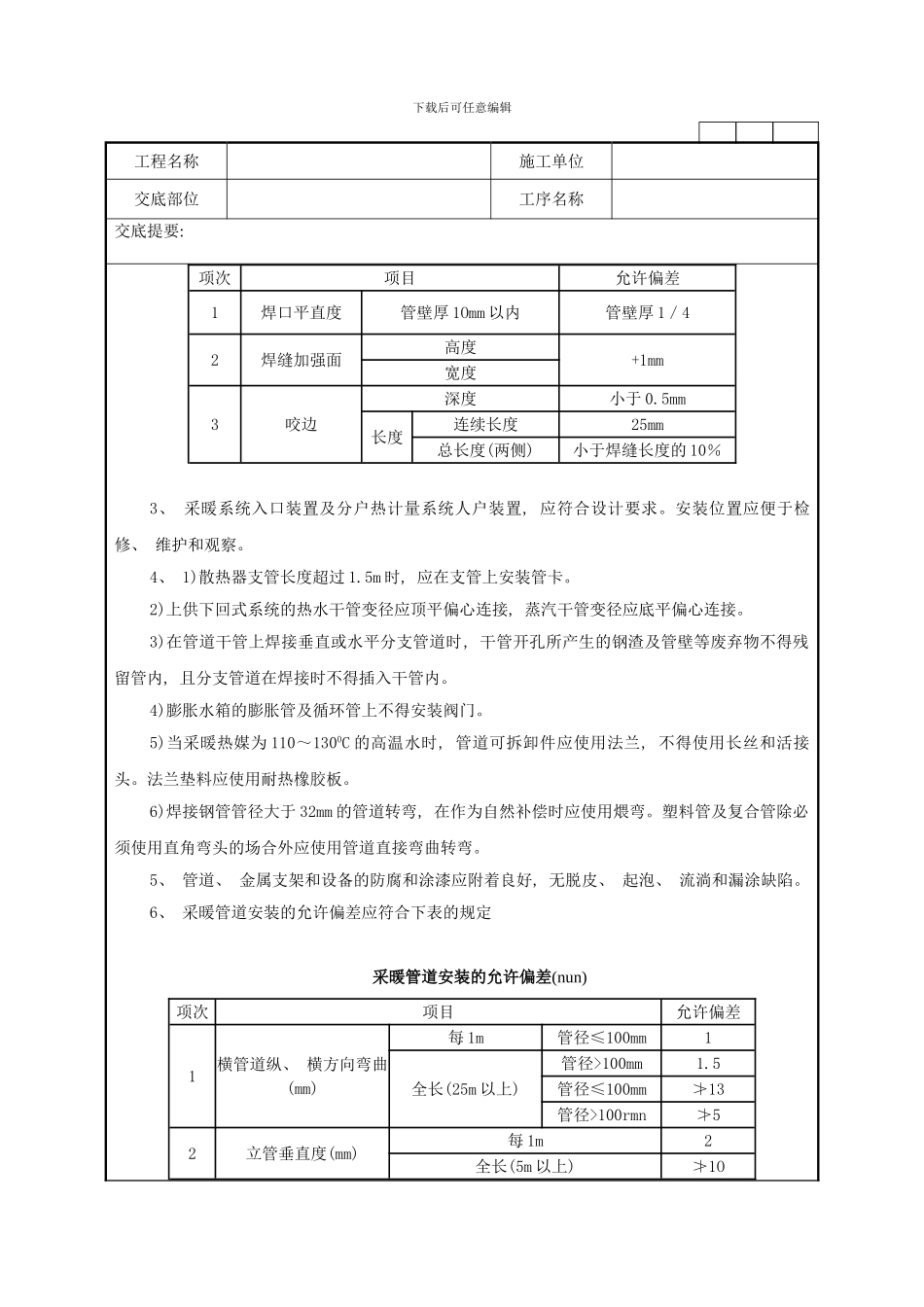

2、 采暖系统安装完毕, 管道保温之前应进行水压试验
