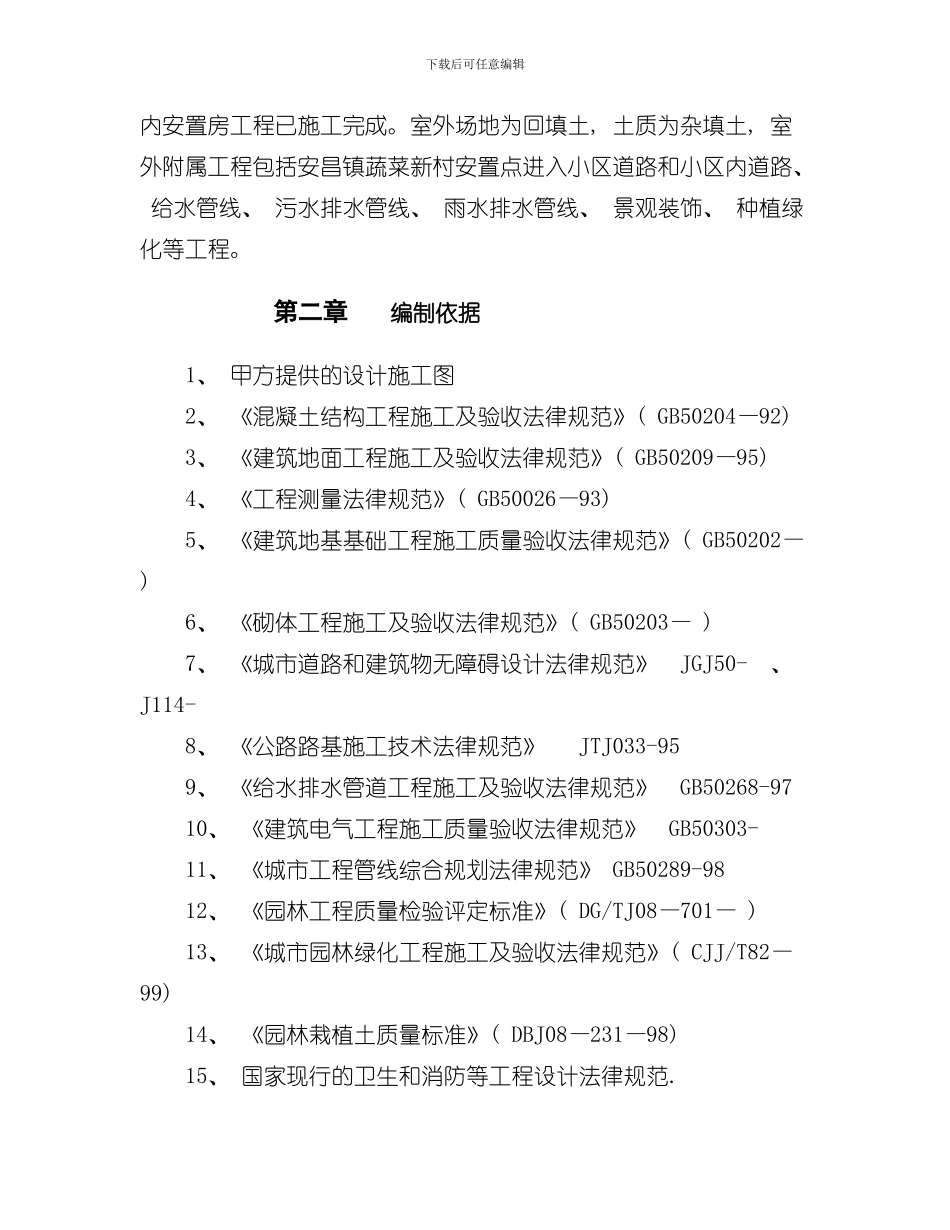

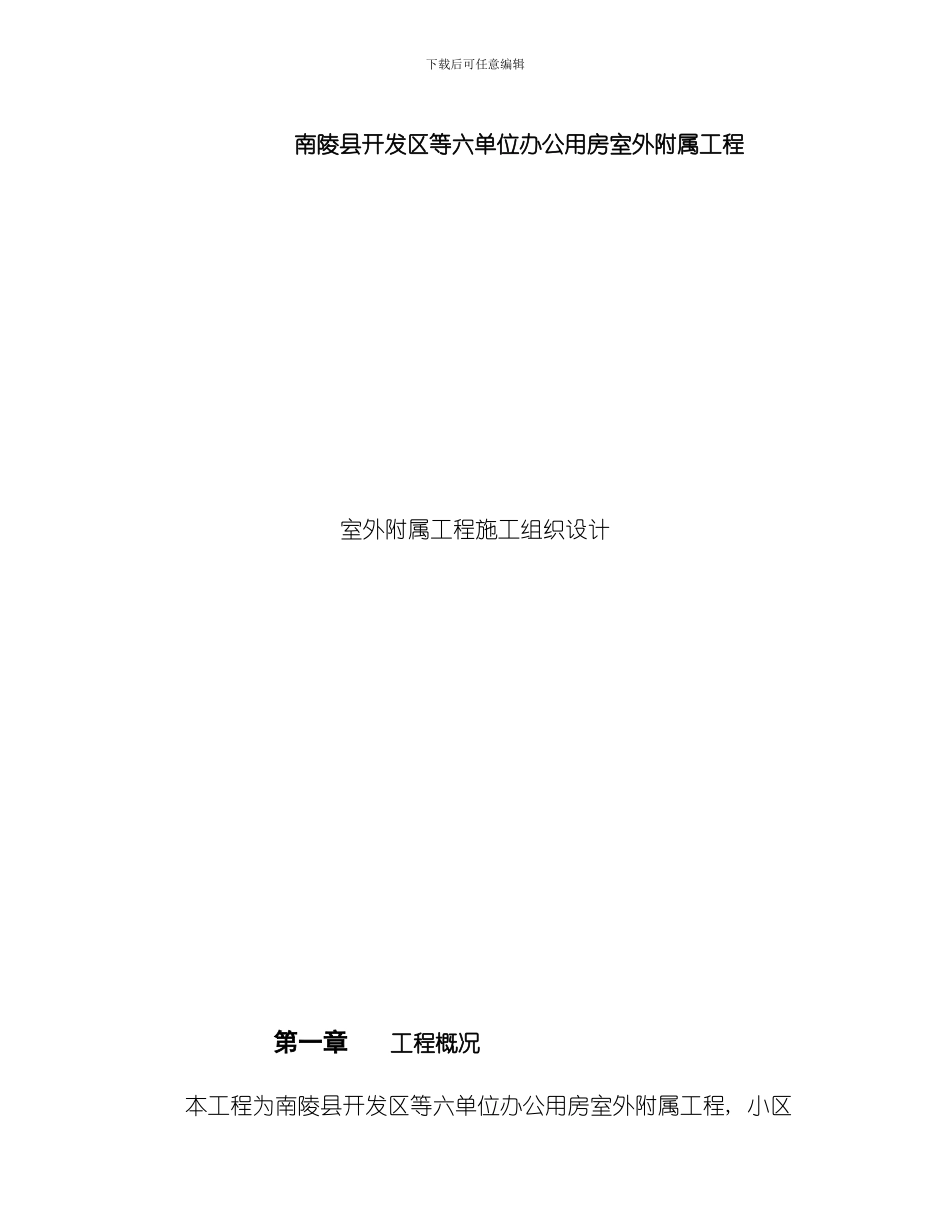

下载后可任意编辑南陵县开发区等六单位办公用房室外附属工程室外附属工程施工组织设计第一章 工程概况本工程为南陵县开发区等六单位办公用房室外附属工程, 小区下载后可任意编辑内安置房工程已施工完成。室外场地为回填土, 土质为杂填土, 室外附属工程包括安昌镇蔬菜新村安置点进入小区道路和小区内道路、 给水管线、 污水排水管线、 雨水排水管线、 景观装饰、 种植绿化等工程。第二章 编制依据1、 甲方提供的设计施工图2、 《混凝土结构工程施工及验收法律规范》( GB50204—92) 3、 《建筑地面工程施工及验收法律规范》( GB50209—95) 4、 《工程测量法律规范》( GB50026—93) 5、 《建筑地基基础工程施工质量验收法律规范》( GB50202— ) 6、 《砌体工程施工及验收法律规范》( GB50203— ) 7、 《城市道路和建筑物无障碍设计法律规范》 JGJ50- 、 J114- 8、 《公路路基施工技术法律规范》 JTJ033-959、 《给水排水管道工程施工及验收法律规范》 GB50268-9710、 《建筑电气工程施工质量验收法律规范》 GB50303- 11、 《城市工程管线综合规划法律规范》 GB50289-9812、 《园林工程质量检验评定标准》( DG/TJ08—701— ) 13、 《城市园林绿化工程施工及验收法律规范》( CJJ/T82—99) 14、 《园林栽植土质量标准》( DBJ08—231—98) 15、 国家现行的卫生和消防等工程设计法律规范.下载后可任意编辑第三章 施工部署第一节 施工总目标室外综合管网工程是南陵县开发区等六单位办公用房室外附属工程的重点工程, 对安装质量标准要求较高, 因此要充分考虑各方面因素对施工造成的影响, 提前调配充分的人力和材料, 对各工种作业时间顺序及同土建施工的配合进行总体规划和布署, 确保给排水、 以及道路、 绿化景观的建设等施工任务均能保质如期完成。1、 时间部署原则: 在确保质量的前提下, 地下工程要抢, 混凝土路面结构工程要快。周密细致的安排, 确保按期优质完成任务。2、 空间部署原则: 实行立体交叉施工。在时间与空间安排上为制造精品工程打下坚实的基础。3、 劳动力部署原则: 必须优选技术操作水平高, 思想素养好的工种进场施工, 人数充分合理。4、 机械设备配备部署原则:配足先进的施工机械设备, 满足材料运输。保证施工进度和工程质量。5、 施工管理部署原则:要调配知识层次高、 技术水平高的人员从事技术质量管理工作。6、 现场布置部署原则:科学合理的布置施工现...
