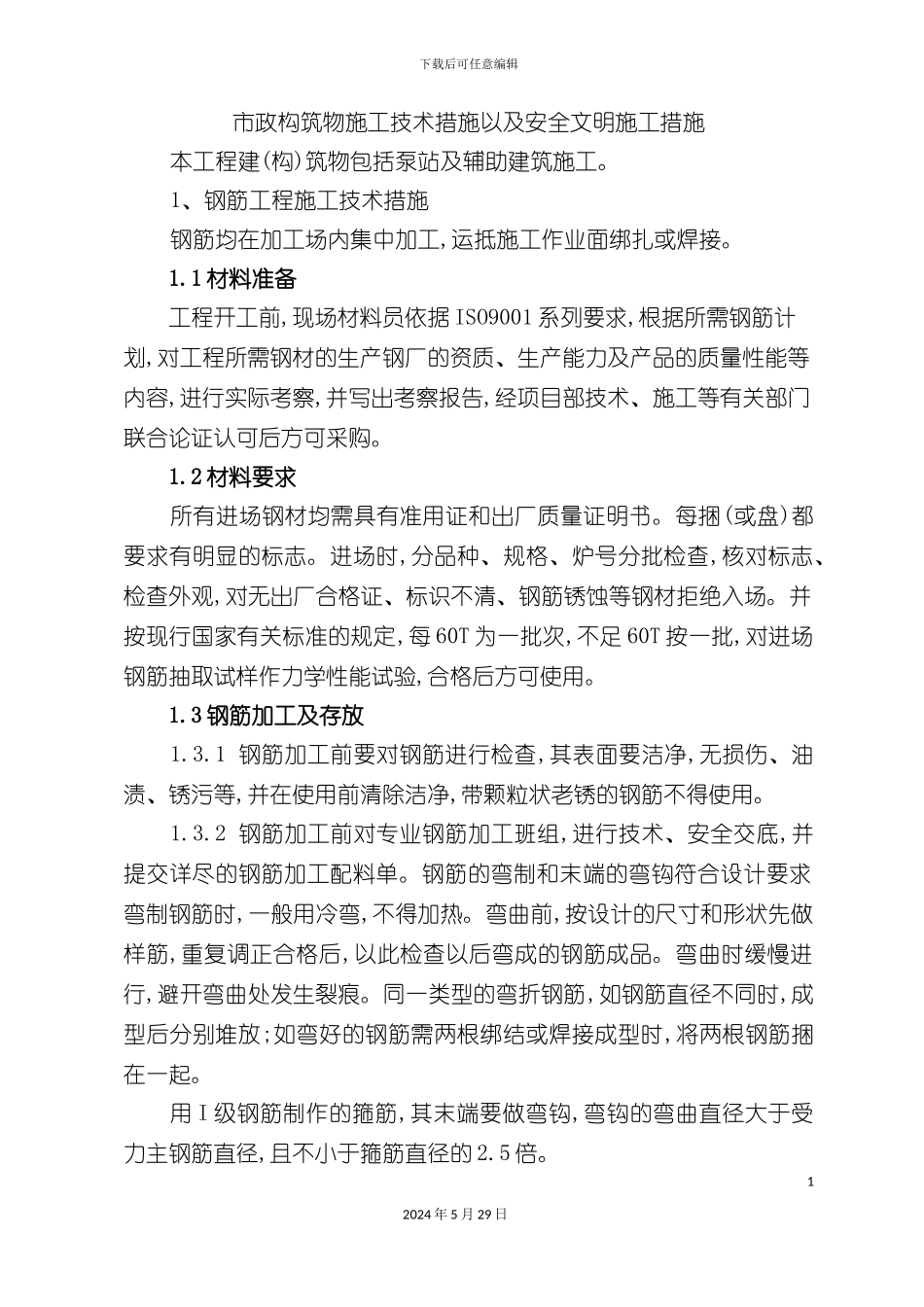

下载后可任意编辑市政构筑物施工技术措施以及安全文明施工措施12024 年 5 月 29 日下载后可任意编辑22024 年 5 月 29 日下载后可任意编辑市政构筑物施工技术措施以及安全文明施工措施本工程建(构)筑物包括泵站及辅助建筑施工。1、钢筋工程施工技术措施钢筋均在加工场内集中加工,运抵施工作业面绑扎或焊接。1.1 材料准备工程开工前,现场材料员依据 ISO9001 系列要求,根据所需钢筋计划,对工程所需钢材的生产钢厂的资质、生产能力及产品的质量性能等内容,进行实际考察,并写出考察报告,经项目部技术、施工等有关部门联合论证认可后方可采购。1.2 材料要求所有进场钢材均需具有准用证和出厂质量证明书。每捆(或盘)都要求有明显的标志。进场时,分品种、规格、炉号分批检查,核对标志、检查外观,对无出厂合格证、标识不清、钢筋锈蚀等钢材拒绝入场。并按现行国家有关标准的规定,每 60T 为一批次,不足 60T 按一批,对进场钢筋抽取试样作力学性能试验,合格后方可使用。1.3 钢筋加工及存放1.3.1 钢筋加工前要对钢筋进行检查,其表面要洁净,无损伤、油渍、锈污等,并在使用前清除洁净,带颗粒状老锈的钢筋不得使用。1.3.2 钢筋加工前对专业钢筋加工班组,进行技术、安全交底,并提交详尽的钢筋加工配料单。钢筋的弯制和末端的弯钩符合设计要求弯制钢筋时,一般用冷弯,不得加热。弯曲前,按设计的尺寸和形状先做样筋,重复调正合格后,以此检查以后弯成的钢筋成品。弯曲时缓慢进行,避开弯曲处发生裂痕。同一类型的弯折钢筋,如钢筋直径不同时,成型后分别堆放;如弯好的钢筋需两根绑结或焊接成型时,将两根钢筋捆在一起。用 I 级钢筋制作的箍筋,其末端要做弯钩,弯钩的弯曲直径大于受力主钢筋直径,且不小于箍筋直径的 2.5 倍。12024 年 5 月 29 日下载后可任意编辑钢筋经弯曲后均延伸长度,其延伸率与弯曲角度和钢筋直径有关,当计算钢筋延伸长度时参照下表:¸Ö½îÑÓÉìÂʱíÍäÇú½Ç¶ÈÑÓÉ쳤¶È45¸Ö½îÖ±¾¶µÄ2/3±¶90¸Ö½îÖ±¾¶µÄ1±¶180¸Ö½îÖ±¾¶µÄ1.5±¶1.3.3 由专业班组根据钢筋加工配料单,使用机械统一加工,分品种、型号、规格分别挂牌堆放。1.4.5 钢筋采纳机械切断、弯曲。现场搭设钢筋棚,做为钢筋存放及加工场所,钢筋棚要能防止雨雪侵入。1.4.6 为防止地表水锈蚀钢筋,在钢筋堆放地点设置砼地垄砼采纳C15,宽度为 200mm,高度为 200mm,间距不大于 3000mm。1.4.7 钢筋有条理的放置在...
