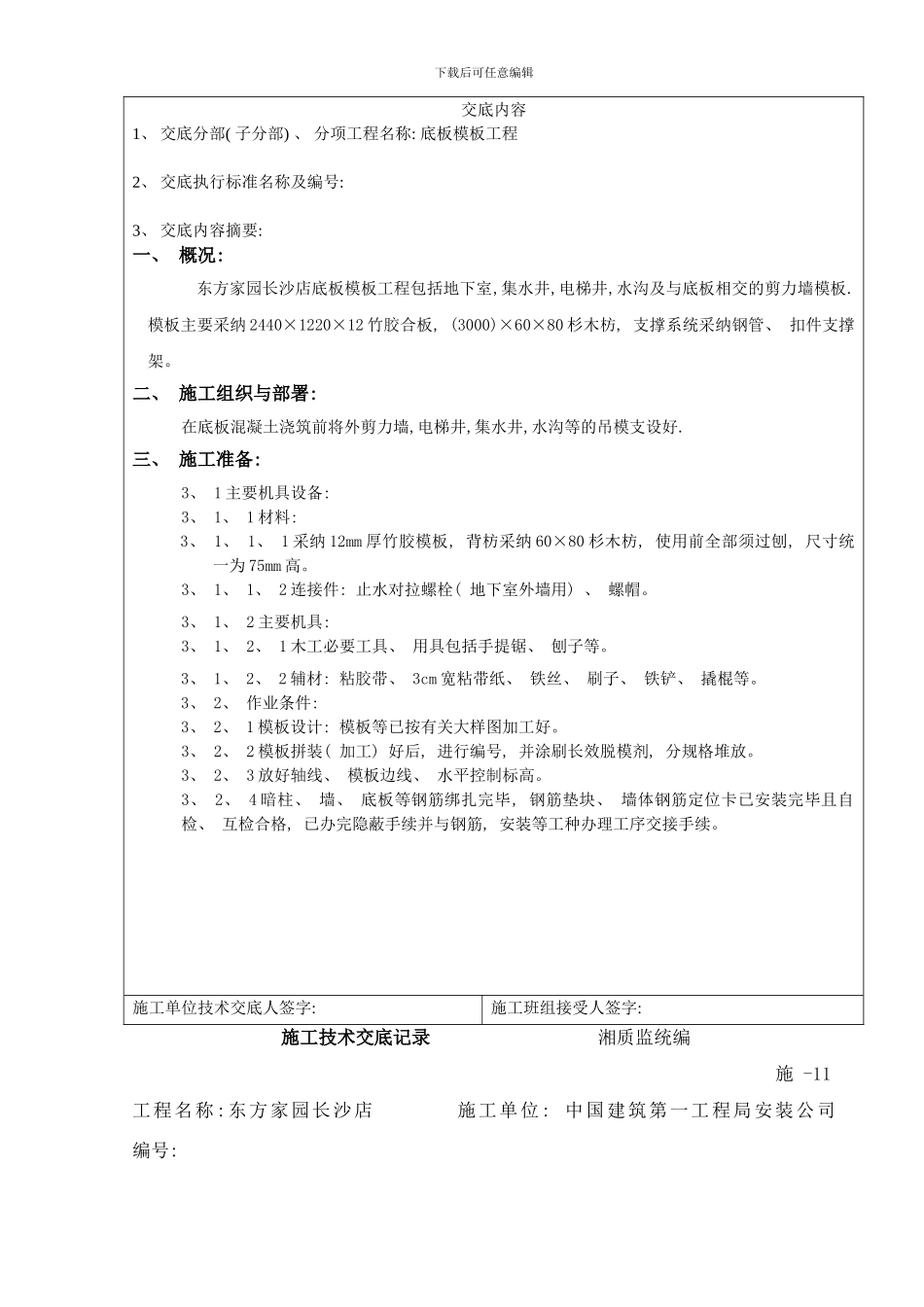

下载后可任意编辑施工技术交底记录 湘质监统编 施 -11工程名称:东方家园长沙店 施工单位: 中国建筑第一工程局安装公司 编号: 项目技术负责人: 项目专业施工员: 项目专业质量检查员: 专业班组长: 陈雄怀、 梁猛交底时间: 8 月 1 日交底地址: 项目办公室下载后可任意编辑交底内容1、 交底分部( 子分部) 、 分项工程名称: 底板模板工程2、 交底执行标准名称及编号: 3、 交底内容摘要: 一、 概况: 东方家园长沙店底板模板工程包括地下室,集水井,电梯井,水沟及与底板相交的剪力墙模板.模板主要采纳 2440×1220×12 竹胶合板, (3000)×60×80 杉木枋, 支撑系统采纳钢管、 扣件支撑架。二、 施工组织与部署: 在底板混凝土浇筑前将外剪力墙,电梯井,集水井,水沟等的吊模支设好.三、 施工准备: 3、 1 主要机具设备: 3、 1、 1 材料: 3、 1、 1、 1 采纳 12mm 厚竹胶模板, 背枋采纳 60×80 杉木枋, 使用前全部须过刨, 尺寸统一为 75mm 高。3、 1、 1、 2 连接件: 止水对拉螺栓( 地下室外墙用) 、 螺帽。3、 1、 2 主要机具: 3、 1、 2、 1 木工必要工具、 用具包括手提锯、 刨子等。3、 1、 2、 2 辅材: 粘胶带、 3cm 宽粘带纸、 铁丝、 刷子、 铁铲、 撬棍等。3、 2、 作业条件: 3、 2、 1 模板设计: 模板等已按有关大样图加工好。3、 2、 2 模板拼装( 加工) 好后, 进行编号, 并涂刷长效脱模剂, 分规格堆放。3、 2、 3 放好轴线、 模板边线、 水平控制标高。3、 2、 4 暗柱、 墙、 底板等钢筋绑扎完毕, 钢筋垫块、 墙体钢筋定位卡已安装完毕且自检、 互检合格, 已办完隐蔽手续并与钢筋, 安装等工种办理工序交接手续。施工单位技术交底人签字: 施工班组接受人签字: 施工技术交底记录 湘质监统编 施 -11工程名称:东方家园长沙店 施工单位: 中国建筑第一工程局安装公司 编号: 下载后可任意编辑项目技术负责人: 项目专业施工员: 项目专业质量检查员: 专业班组长: 陈雄怀、 梁猛交底时间: 8 月 1 日交底地址: 项目办公室交底内容四、 施工工艺: 4、 1 工艺流程: 在底板上弹好模板就位线、 控制线和洞口控制线→安装预留洞口模板等→安墙内模→安装 φ12 止水对拉螺杆→清扫墙内杂物→安放外模→调整模板,拧紧穿墙螺栓→模板安装完后,检查扣件,螺栓紧固度,模板拼缝及下口是否严密4、 2 模板制安: 模板采纳 ...
