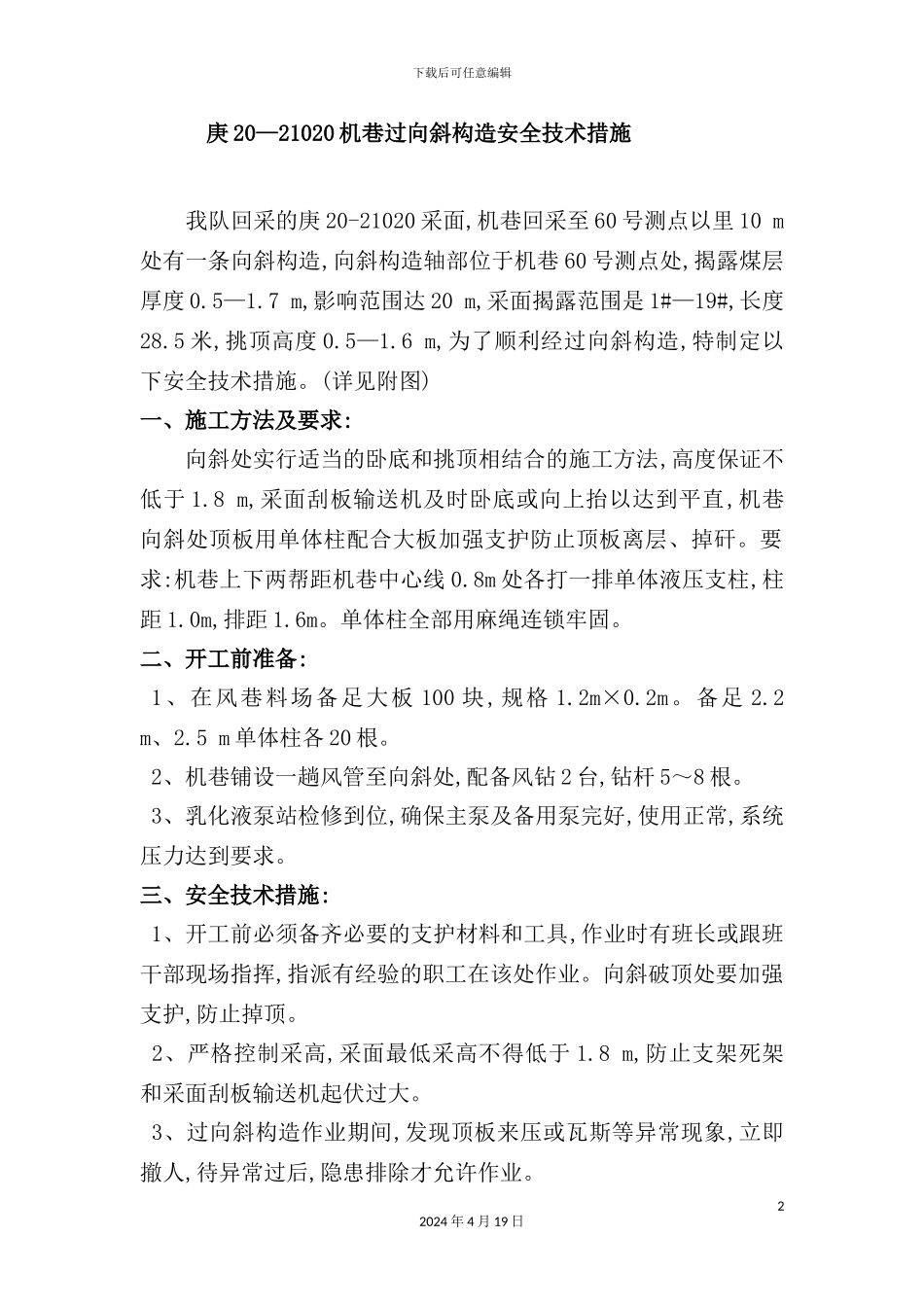

下载后可任意编辑庚机巷过向斜构造安全技术措施12024 年 4 月 19 日下载后可任意编辑庚 20—21020 机巷过向斜构造安全技术措施 我队回采的庚 20-21020 采面,机巷回采至 60 号测点以里 10 m处有一条向斜构造,向斜构造轴部位于机巷 60 号测点处,揭露煤层厚度 0
7 m,影响范围达 20 m,采面揭露范围是 1#—19#,长度28
5 米,挑顶高度 0
6 m,为了顺利经过向斜构造,特制定以下安全技术措施
(详见附图)一、施工方法及要求:向斜处实行适当的卧底和挑顶相结合的施工方法,高度保证不低于 1
8 m,采面刮板输送机及时卧底或向上抬以达到平直,机巷向斜处顶板用单体柱配合大板加强支护防止顶板离层、掉矸
要求:机巷上下两帮距机巷中心线 0
8m 处各打一排单体液压支柱,柱距 1
0m,排距 1
单体柱全部用麻绳连锁牢固
二、开工前准备:1、在风巷料场备足大板 100 块,规格 1
5 m 单体柱各 20 根
2、机巷铺设一趟风管至向斜处,配备风钻 2 台,钻杆 5~8 根
3、乳化液泵站检修到位,确保主泵及备用泵完好,使用正常,系统压力达到要求
三、安全技术措施:1、开工前必须备齐必要的支护材料和工具,作业时有班长或跟班干部现场指挥,指派有经验的职工在该处作业
向斜破顶处要加强支护,防止掉顶
2、严格控制采高,采面最低采高不得低于 1
8 m,防止支架死架和采面刮板输送机起伏过大
3、过向斜构造作业期间,发现顶板来压或瓦斯等异常现象,立即撤人,待异常过后,隐患排除才允许作业
22024 年 4 月 19 日下载后可任意编辑 4、过向斜构造期间,向斜构造前后范围内指定专人拉移支架,专人指挥,严禁多架同时平行作业
要按顺序移架,拉架时带压擦顶移架,支架少降快移,确保支架的初撑力
