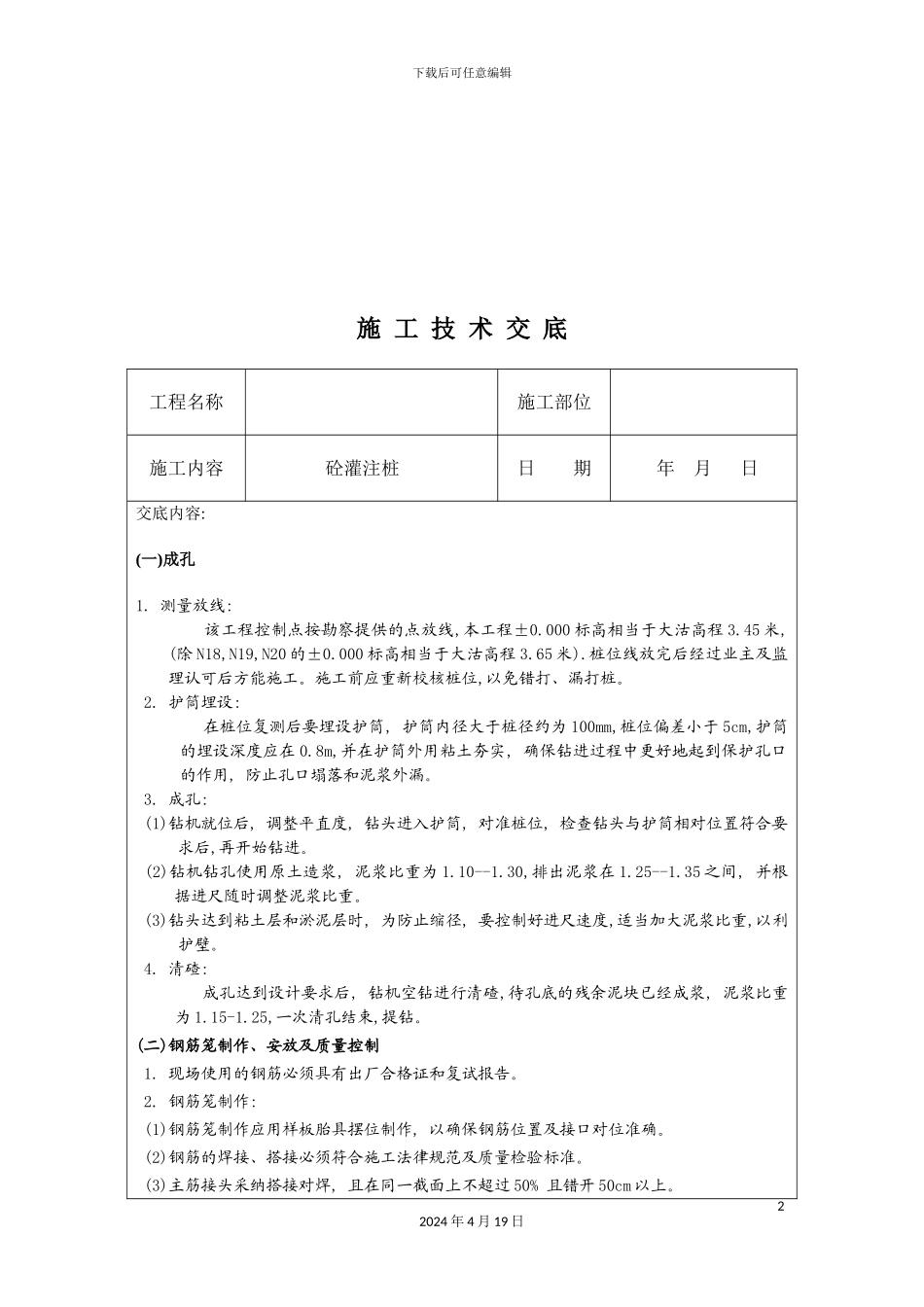

下载后可任意编辑建筑工程施工技术交底资料12024 年 4 月 19 日下载后可任意编辑施 工 技 术 交 底工程名称 施工部位施工内容砼灌注桩 日 期年 月 日 交底内容:(一)成孔1
测量放线: 该工程控制点按勘察提供的点放线,本工程±0
000 标高相当于大沽高程 3
45 米,(除 N18,N19,N20 的±0
000 标高相当于大沽高程 3
桩位线放完后经过业主及监理认可后方能施工
施工前应重新校核桩位,以免错打、漏打桩
护筒埋设: 在桩位复测后要埋设护筒, 护筒内径大于桩径约为 100mm,桩位偏差小于 5cm,护筒的埋设深度应在 0
8m,并在护筒外用粘土夯实, 确保钻进过程中更好地起到保护孔口的作用, 防止孔口塌落和泥浆外漏
成孔: (1)钻机就位后, 调整平直度, 钻头进入护筒, 对准桩位, 检查钻头与护筒相对位置符合要求后,再开始钻进
(2)钻机钻孔使用原土造浆, 泥浆比重为 1
30,排出泥浆在 1
35 之间, 并根据进尺随时调整泥浆比重
(3)钻头达到粘土层和淤泥层时, 为防止缩径, 要控制好进尺速度,适当加大泥浆比重,以利护壁
清碴: 成孔达到设计要求后, 钻机空钻进行清碴,待孔底的残余泥块已经成浆, 泥浆比重为 1
25,一次清孔结束,提钻
(二)钢筋笼制作、安放及质量控制 1
现场使用的钢筋必须具有出厂合格证和复试报告
钢筋笼制作: (1)钢筋笼制作应用样板胎具摆位制作, 以确保钢筋位置及接口对位准确
(2)钢筋的焊接、搭接必须符合施工法律规范及质量检验标准
(3)主筋接头采纳搭接对焊, 且在同一截面上不超过 50% 且错开 50cm 以上

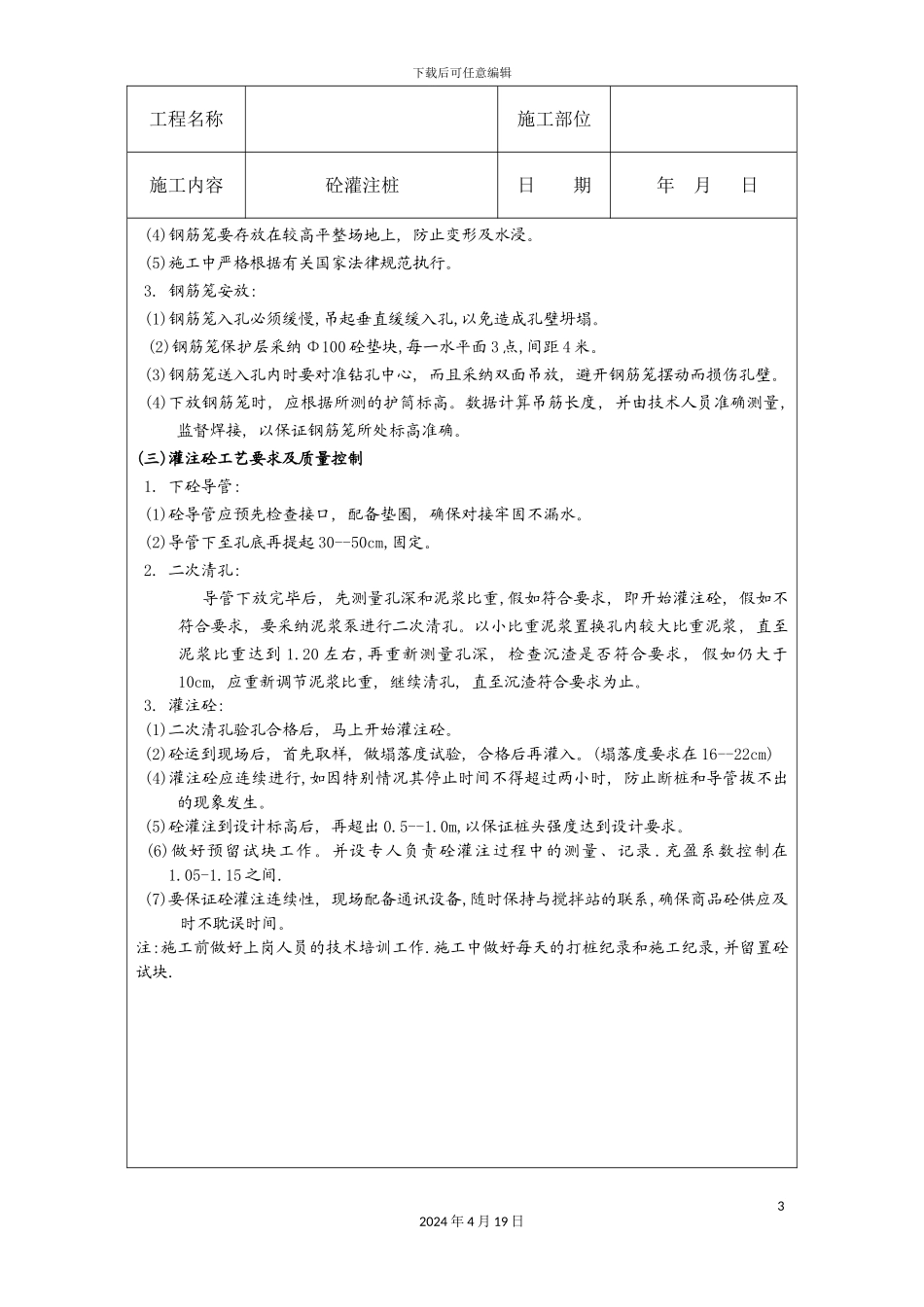

22024 年 4 月 19 日下载后可任意编辑工程名称 施工部位施工内容砼灌注桩 日 期年 月 日 (4)钢筋
