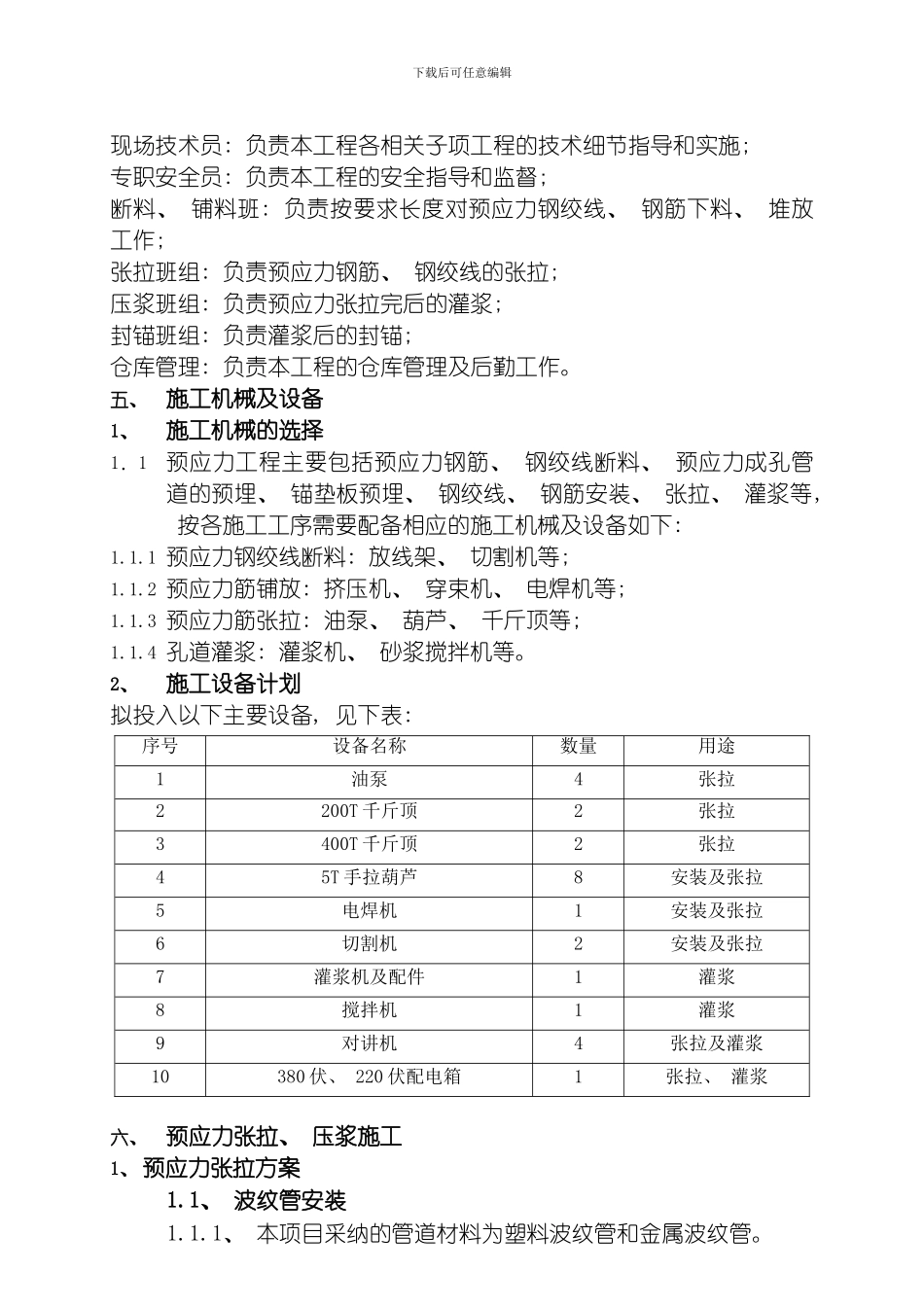

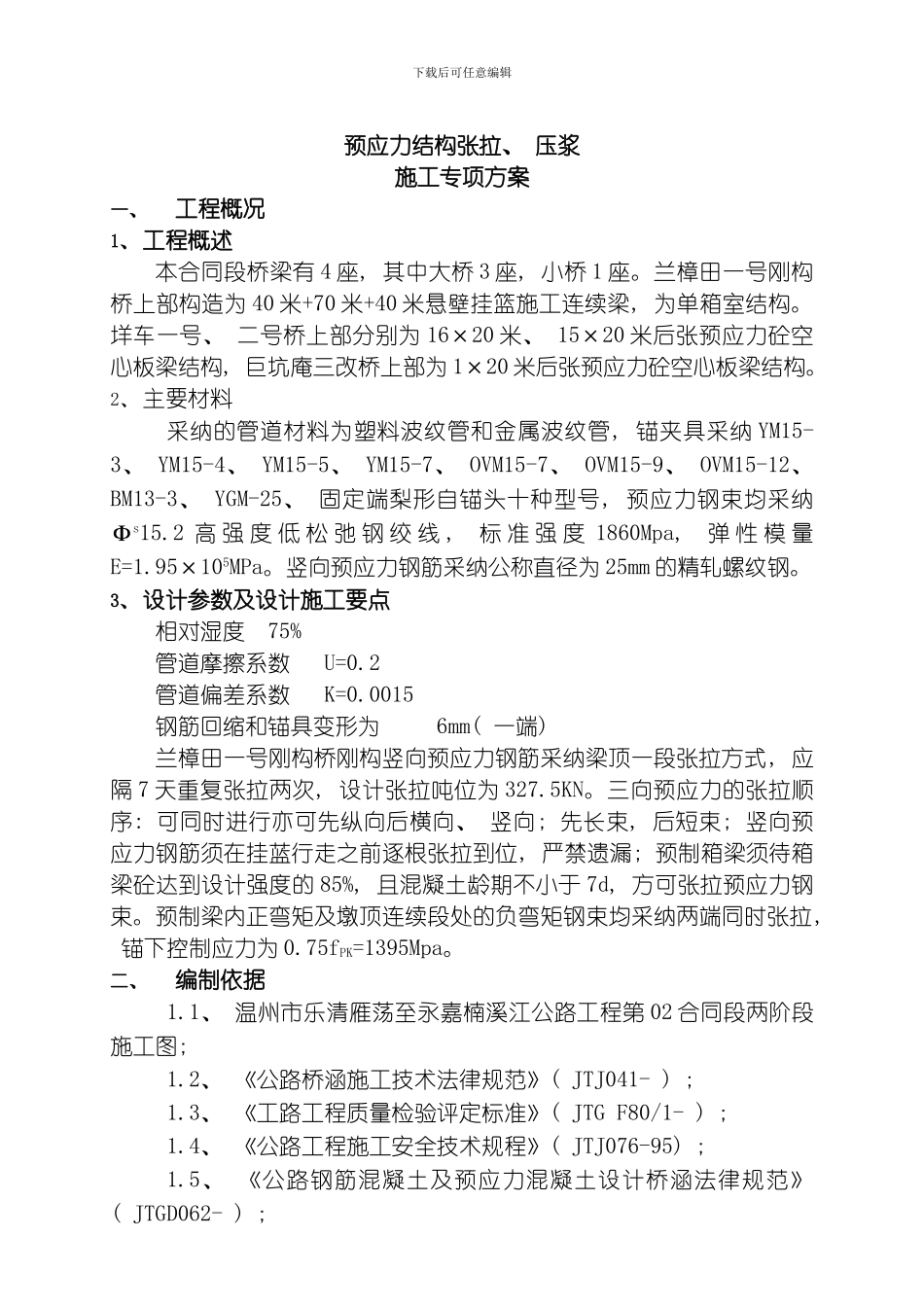

下载后可任意编辑预应力结构张拉、 压浆施工专项方案一、工程概况1、 工程概述本合同段桥梁有 4 座, 其中大桥 3 座, 小桥 1 座
兰樟田一号刚构桥上部构造为 40 米+70 米+40 米悬壁挂篮施工连续梁, 为单箱室结构
垟车一号、 二号桥上部分别为 16×20 米、 15×20 米后张预应力砼空心板梁结构, 巨坑庵三改桥上部为 1×20 米后张预应力砼空心板梁结构
2、 主要材料采纳的管道材料为塑料波纹管和金属波纹管, 锚夹具采纳 YM15-3、 YM15-4、 YM15-5、 YM15-7、 OVM15-7、 OVM15-9、 OVM15-12、 BM13-3、 YGM-25、 固定端梨形自锚头十种型号, 预应力钢束均采纳Фs15
2 高 强 度 低 松 弛 钢 绞 线 , 标 准 强 度 1860Mpa, 弹 性 模 量E=1
95×105MPa
竖向预应力钢筋采纳公称直径为 25mm 的精轧螺纹钢
3、 设计参数及设计施工要点相对湿度 75%管道摩擦系数 U=0
2管道偏差系数 K=0
0015钢筋回缩和锚具变形为 6mm( 一端) 兰樟田一号刚构桥刚构竖向预应力钢筋采纳梁顶一段张拉方式, 应隔 7 天重复张拉两次, 设计张拉吨位为 327
三向预应力的张拉顺序: 可同时进行亦可先纵向后横向、 竖向; 先长束, 后短束; 竖向预应力钢筋须在挂蓝行走之前逐根张拉到位, 严禁遗漏; 预制箱梁须待箱梁砼达到设计强度的 85%, 且混凝土龄期不小于 7d, 方可张拉预应力钢束
预制梁内正弯矩及墩顶连续段处的负弯矩钢束均采纳两端同时张拉, 锚下控制应力为 0
75fPK=1395Mpa

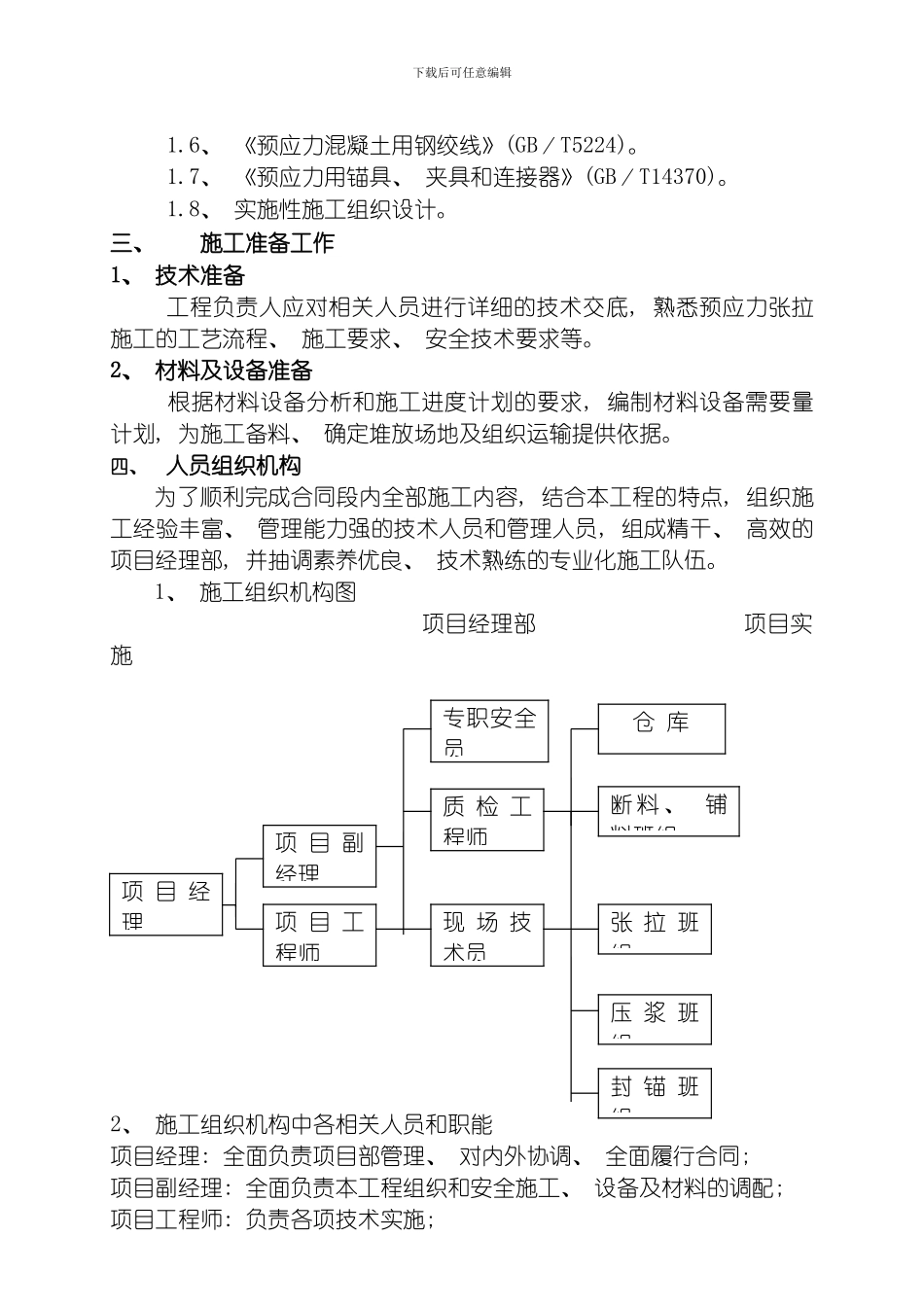

二、编制依据1
1、 温州市乐清雁荡至永嘉楠溪江公路工程第 02 合同段两阶段施工图; 1
2、 《公路桥涵施工技术法律规范》( JTJ041- ) ; 1
3、 《工路工程质量
