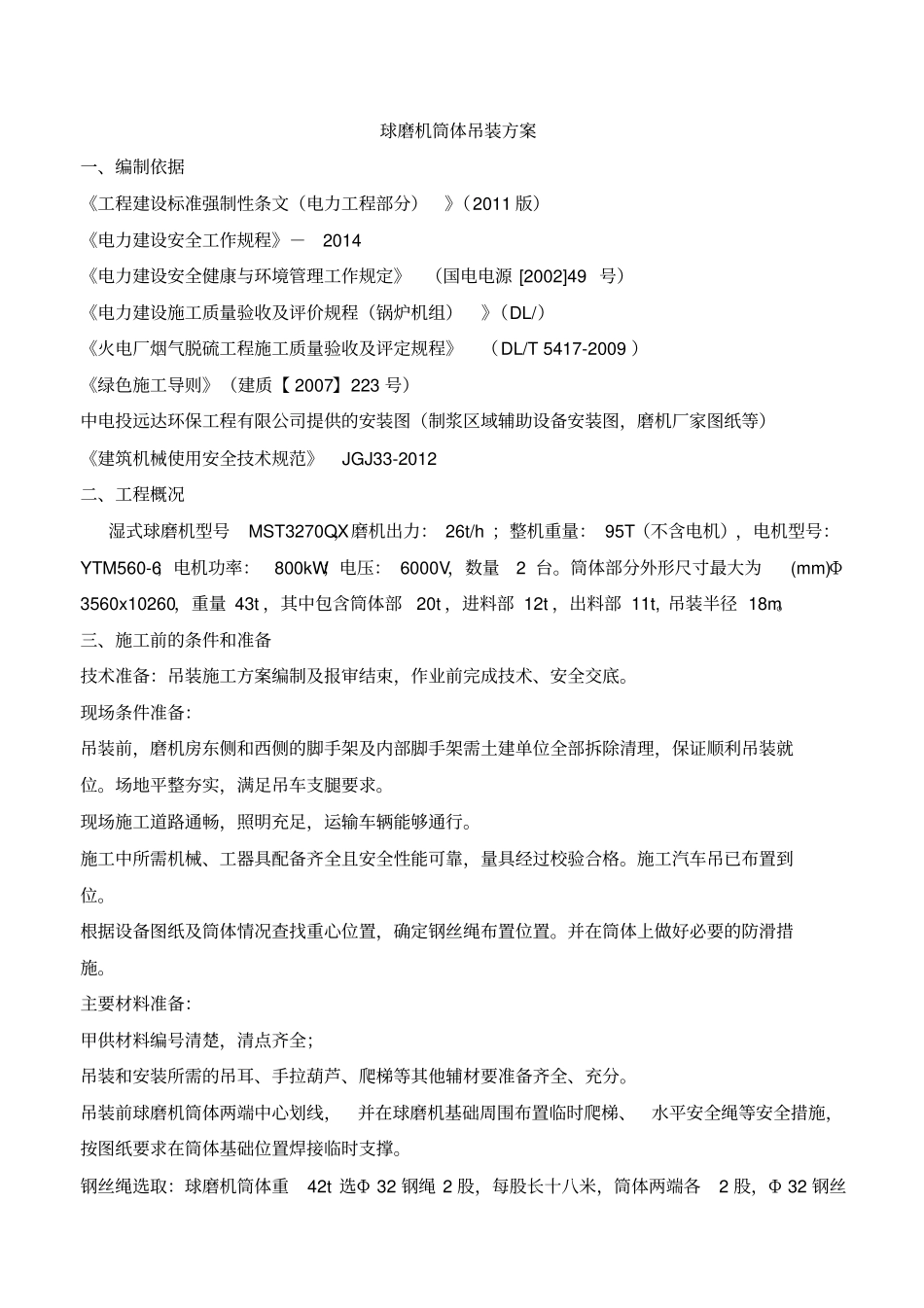

贵州黔西电厂二期扩建( 1×660MW)工程脱硫工程球磨机筒体吊装方案编制人:审核人:批准人:中电投远达环保工程有限公司项目部黔西二期脱硫项目部编制日期: 2016 年 10 月 25 日生效日期:年月日目 录一、编制依据. ............................................................................... 3二、工程概况. ............................................................................... 3三、施工前的条件和准备...................................................................... 3四、主要工器具及劳动力配置.................................................................. 4五、施工进度安排. ........................................................................... 4六、施工工序和方法. ......................................................................... 4七、质量控制和质检计划...................................................................... 5八、安全措施及文明施工...................................................................... 6九、强制性条文. ............................................................................. 7十、附件 . .................................................................................. 11球磨机筒体吊装方案一、编制依据《工程建设标准强制性条文(电力工程部分)》(2011 版)《电力建设安全工作规程》-2014《电力建设安全健康与环境管理工作规定》(国电电源 [2002]49 号)《电力建设施工质量验收及评价规程(锅炉机组)》(DL/)《火电厂烟气脱硫工程施工质量验收及评定规程》(DL/T 5417-2009 )《绿色施工导则》(建质【 2007】223 号)中电投远达环保工程有限公司提供的安装图(制浆区域辅助设备安装图,磨机厂家图纸等)《建筑机械使用安全技术规范》JGJ33-2012二、工程概况湿式球磨机型号MST3270QX,磨机出力: 26t/h ;整机重量: 95T(不含电机),电机型号:YTM560-6;电机功率:800kW;电压: 6000V,数量2 台。筒体部分外形尺寸最大为(mm)Φ3560x10260,重量 43t ,其中包含筒体部20t ,进料部 12t ,出料部 11t, 吊装半径 18m。三、施工前的条件和准备技术准备:吊装施工方案编制及报审结束,作业前完成技术、安全交底。现场条件准备:吊装前,磨机房...
