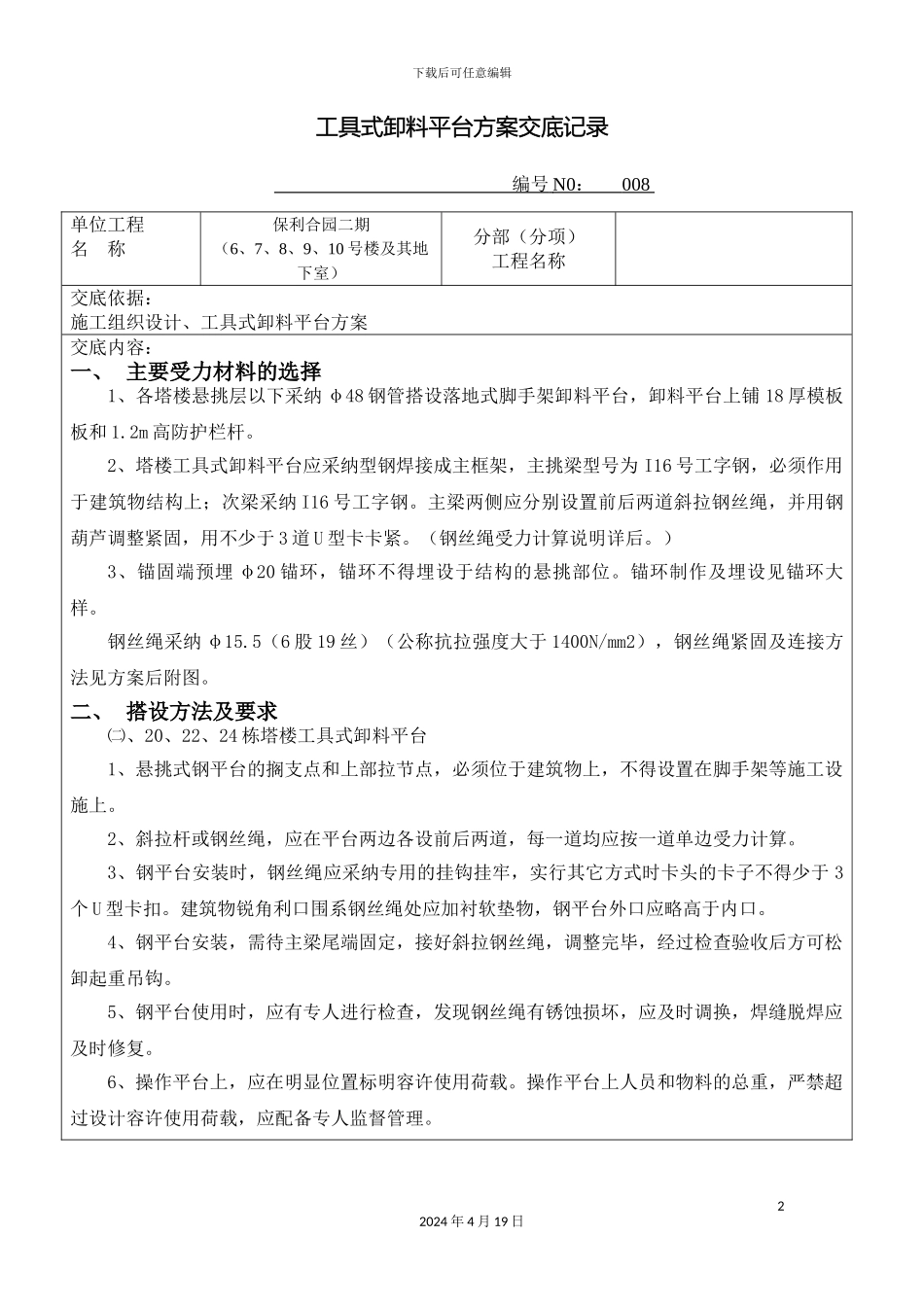

下载后可任意编辑悬挑卸料平台方案交底12024 年 4 月 19 日下载后可任意编辑工具式卸料平台方案交底记录 编号 N0 : 008 单位工程名 称保利合园二期(6、7、8、9、10 号楼及其地下室)分部(分项)工程名称交底依据: 施工组织设计、工具式卸料平台方案交底内容:一、 主要受力材料的选择1、各塔楼悬挑层以下采纳 φ48 钢管搭设落地式脚手架卸料平台,卸料平台上铺 18 厚模板板和 1
2m 高防护栏杆
2、塔楼工具式卸料平台应采纳型钢焊接成主框架,主挑梁型号为 I16 号工字钢,必须作用于建筑物结构上;次梁采纳 I16 号工字钢
主梁两侧应分别设置前后两道斜拉钢丝绳,并用钢葫芦调整紧固,用不少于 3 道 U 型卡卡紧
(钢丝绳受力计算说明详后
)3、锚固端预埋 φ20 锚环,锚环不得埋设于结构的悬挑部位
锚环制作及埋设见锚环大样
钢丝绳采纳 φ15
5(6 股 19 丝)(公称抗拉强度大于 1400N/mm2),钢丝绳紧固及连接方法见方案后附图
二、 搭设方法及要求㈡、20、22、24 栋塔楼工具式卸料平台1、悬挑式钢平台的搁支点和上部拉节点,必须位于建筑物上,不得设置在脚手架等施工设施上
2、斜拉杆或钢丝绳,应在平台两边各设前后两道,每一道均应按一道单边受力计算
3、钢平台安装时,钢丝绳应采纳专用的挂钩挂牢,实行其它方式时卡头的卡子不得少于 3个 U 型卡扣
建筑物锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口
4、钢平台安装,需待主梁尾端固定,接好斜拉钢丝绳,调整完毕,经过检查验收后方可松卸起重吊钩
5、钢平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏,应及时调换,焊缝脱焊应及时修复
6、操作平台上,应在明显位置标明容许使用荷载
操作平台上人员和物料的总重,严禁超过设计容许使用荷载,应配备专人监督管理
22024 年 4 月 19 日下载后可任
