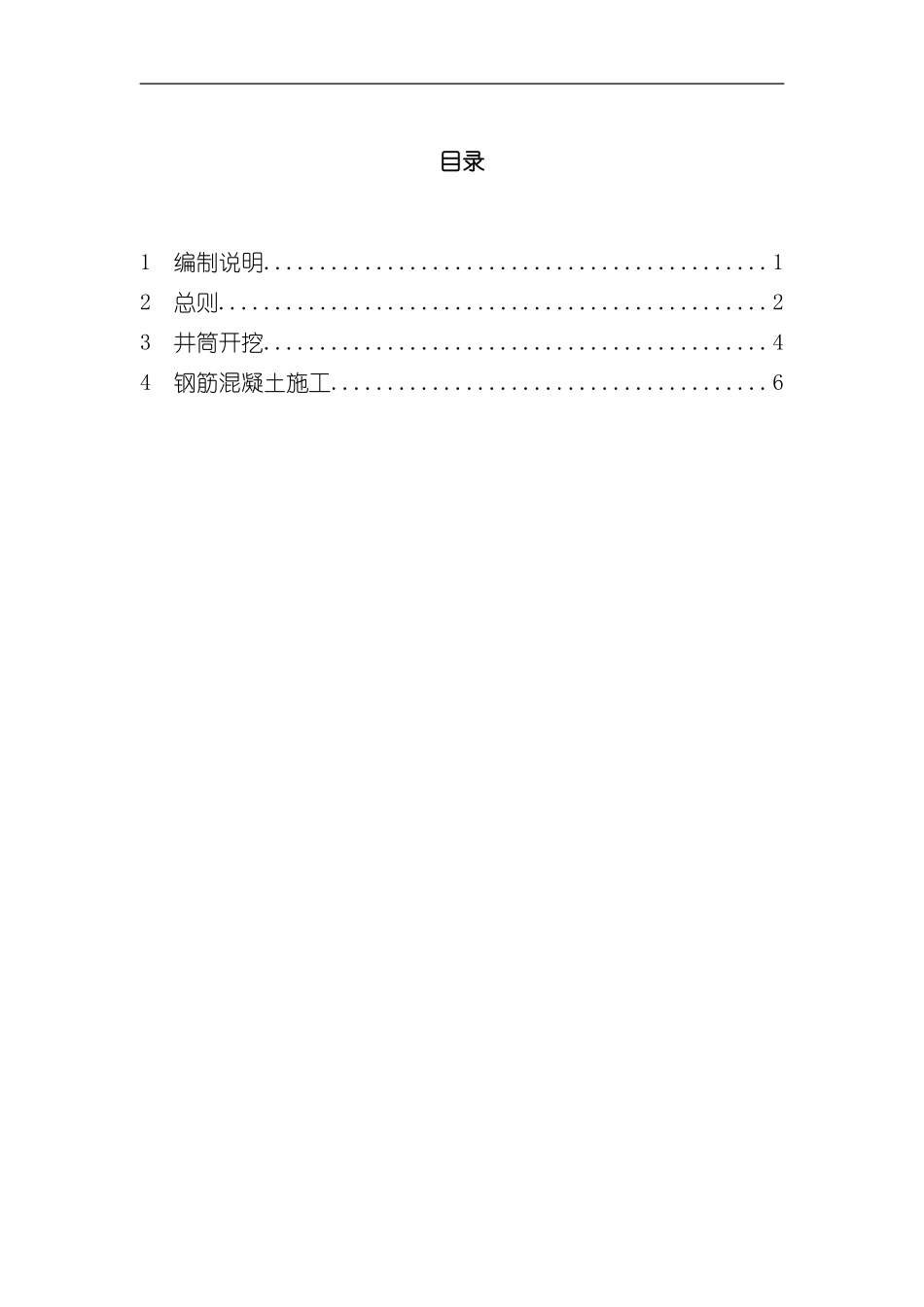

目录1 编制说明
23 井筒开挖
44 钢筋混凝土施工

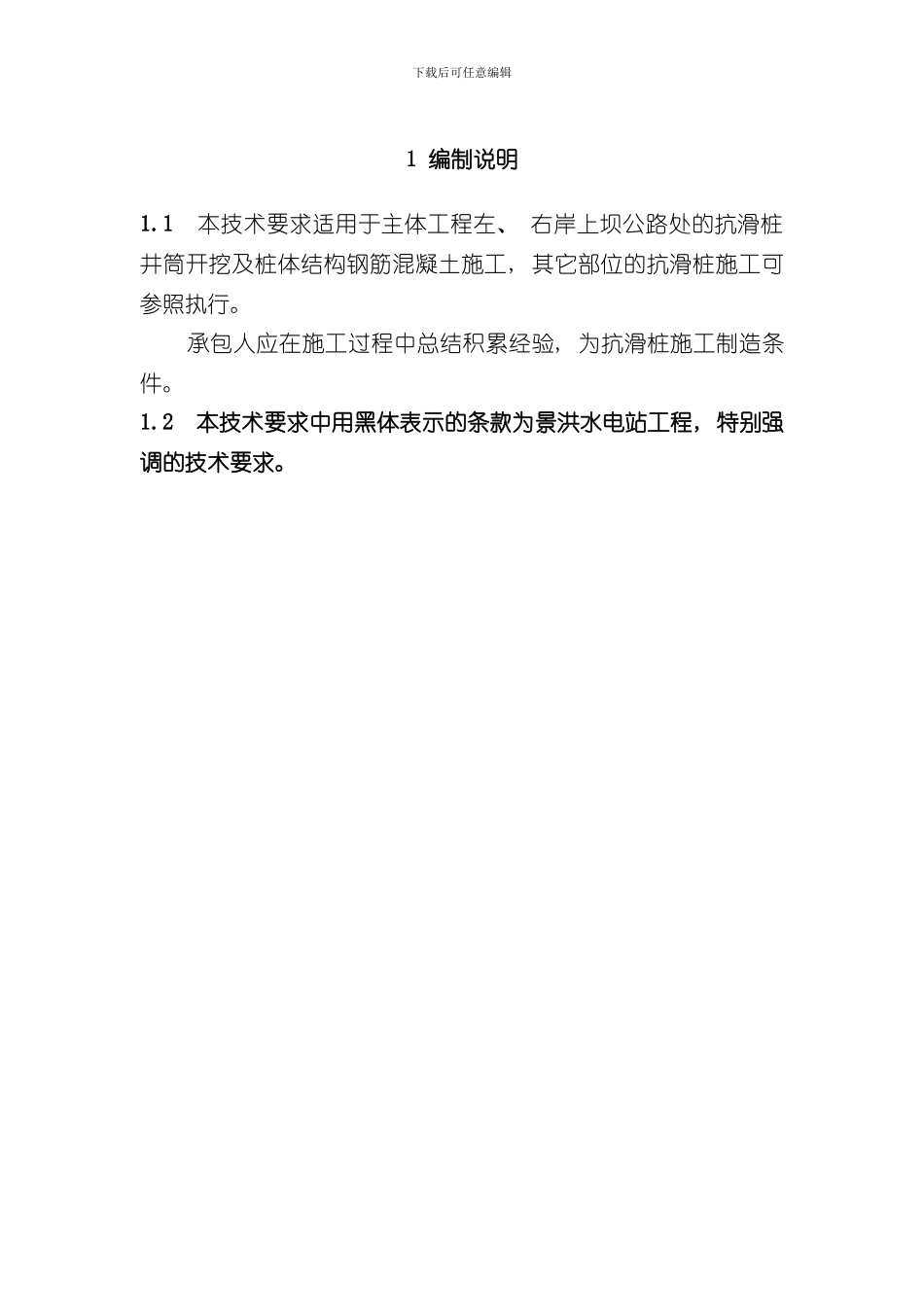

6下载后可任意编辑1 编制说明1
1 本技术要求适用于主体工程左、 右岸上坝公路处的抗滑桩井筒开挖及桩体结构钢筋混凝土施工, 其它部位的抗滑桩施工可参照执行
承包人应在施工过程中总结积累经验, 为抗滑桩施工制造条件
2 本技术要求中用黑体表示的条款为景洪水电站工程, 特别强调的技术要求

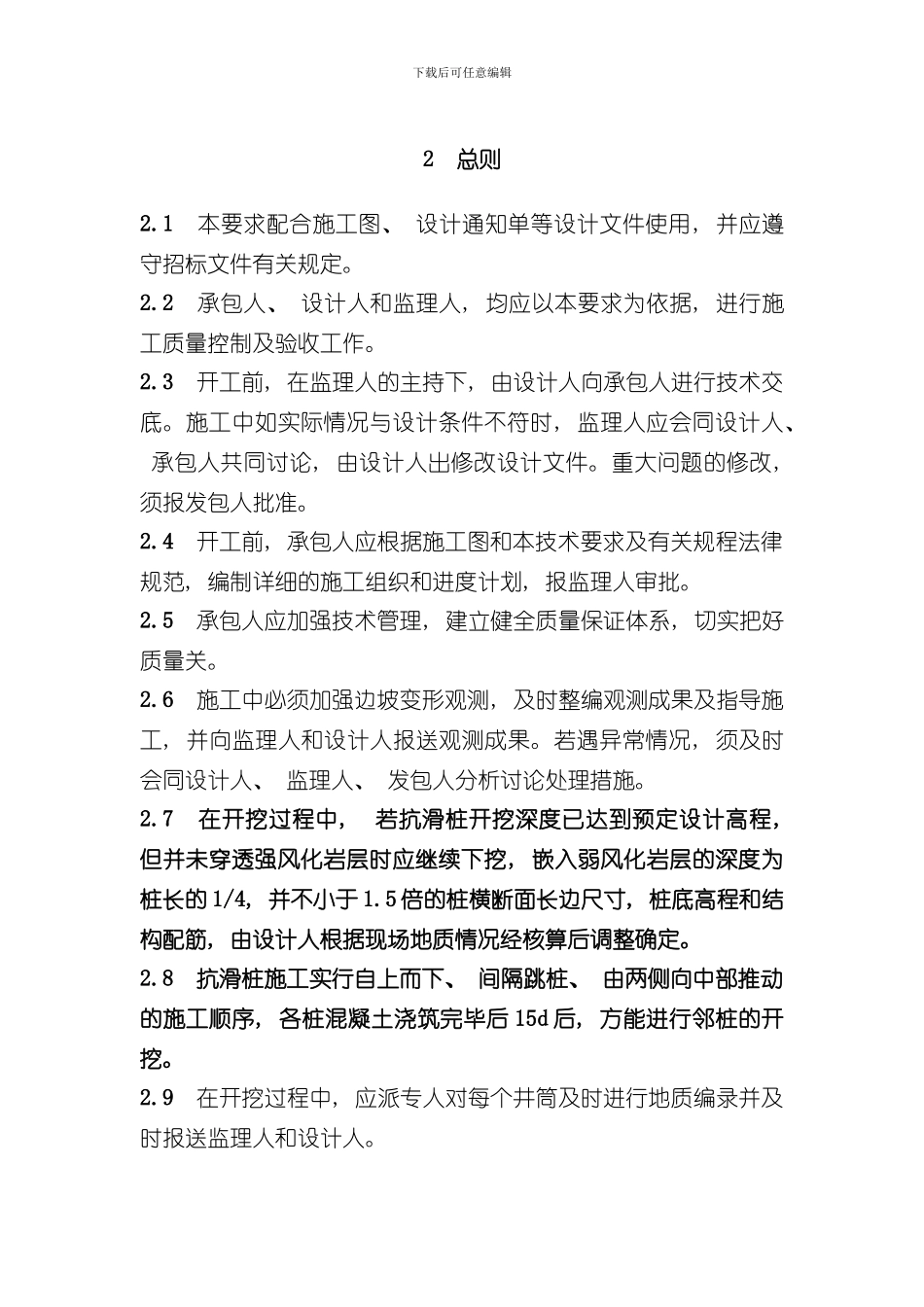

下载后可任意编辑2 总则2
1 本要求配合施工图、 设计通知单等设计文件使用, 并应遵守招标文件有关规定
2 承包人、 设计人和监理人, 均应以本要求为依据, 进行施工质量控制及验收工作
3 开工前, 在监理人的主持下, 由设计人向承包人进行技术交底
施工中如实际情况与设计条件不符时, 监理人应会同设计人、 承包人共同讨论, 由设计人出修改设计文件
重大问题的修改, 须报发包人批准
4 开工前, 承包人应根据施工图和本技术要求及有关规程法律规范, 编制详细的施工组织和进度计划, 报监理人审批
5 承包人应加强技术管理, 建立健全质量保证体系, 切实把好质量关
6 施工中必须加强边坡变形观测, 及时整编观测成果及指导施工, 并向监理人和设计人报送观测成果
若遇异常情况, 须及时会同设计人、 监理人、 发包人分析讨论处理措施
7 在开挖过程中, 若抗滑桩开挖深度已达到预定设计高程, 但并未穿透强风化岩层时应继续下挖, 嵌入弱风化岩层的深度为桩长的 1/4,
