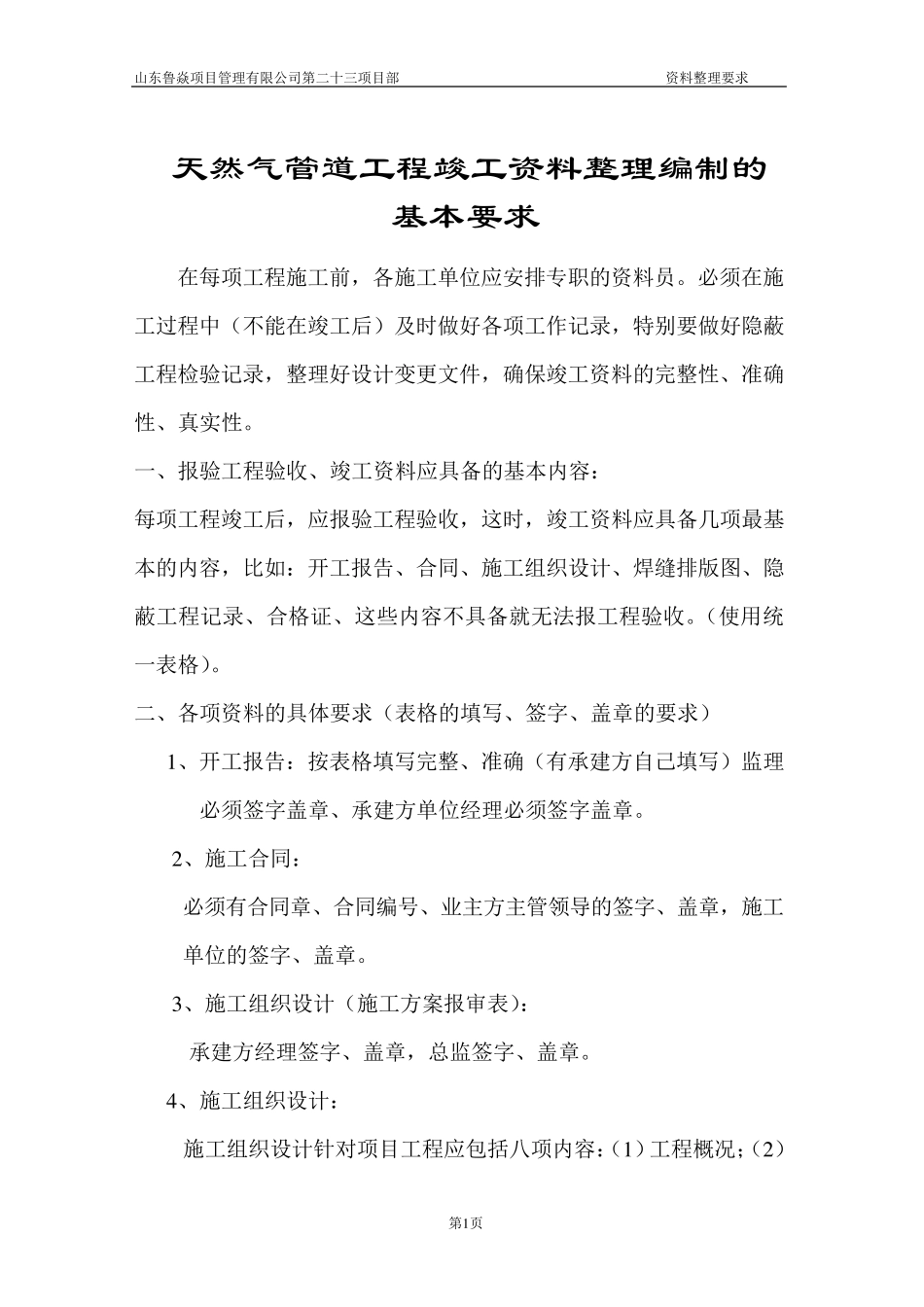

山东鲁焱项目管理有限公司第二十三项目部 资料整理要求 第1 页 天然气管道工程竣工资料整理编制的 基本要求 在每项工程施工前,各施工单位应安排专职的资料员
必须在施工过程中(不能在竣工后)及时做好各项工作记录,特别要做好隐蔽工程检验记录,整理好设计变更文件,确保竣工资料的完整性、准确性、真实性
一、报验工程验收、竣工资料应具备的基本内容: 每项工程竣工后,应报验工程验收,这时,竣工资料应具备几项最基本的内容,比如:开工报告、合同、施工组织设计、焊缝排版图、隐蔽工程记录、合格证、这些内容不具备就无法报工程验收
(使用统一表格)
二、各项资料的具体要求(表格的填写、签字、盖章的要求) 1 、开工报告:按表格填写完整、准确(有承建方自己填写)监理必须签字盖章、承建方单位经理必须签字盖章
2 、施工合同: 必须有合同章、合同编号、业主方主管领导的签字、盖章,施工单位的签字、盖章
3 、施工组织设计(施工方案报审表): 承建方经理签字、盖章,总监签字、盖章
4 、施工组织设计: 施工组织设计针对项目工程应包括八项内容:(1 )工程概况;(2 )山东鲁焱项目管理有限公司第二十三项目部 资料整理要求 第2页 主要施工方法及技术措施;(3)施工进度计划;(4)劳动力计划(5)机具、工具、测试仪表计划;(6)质量保证措施;(7)安全措施;(8)管理机构人员构成
5、施工测量放线报验单: 应按项目工程中子项目工程报验
6、定位放线图: 必须把单项工程的方位,临近的道路,用箭头标清楚
一般50M定一桩点,桩点要有主要参照物
7、设计图纸会审、技术及安全交底会议纪要: 参加人员及到现场的各方代表都要签字
每项内容填写应负责任,不能填写“可以”“行”、这是极不负责任的一种写法,应拒绝
8、合格焊工登记表: 每个焊工的登记表,应与后面的复印件相符

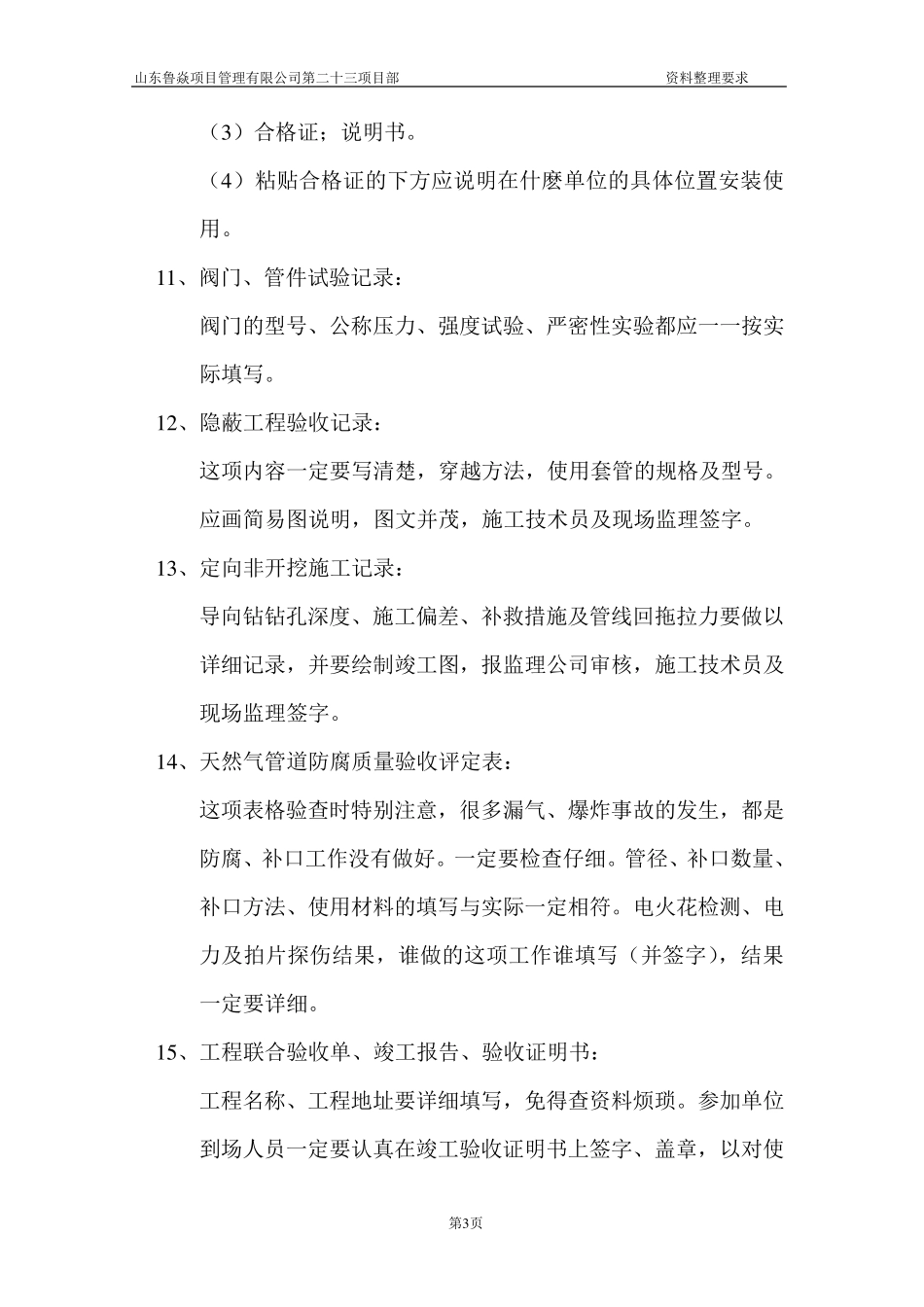

合格证、焊工上岗证应在有效期内
