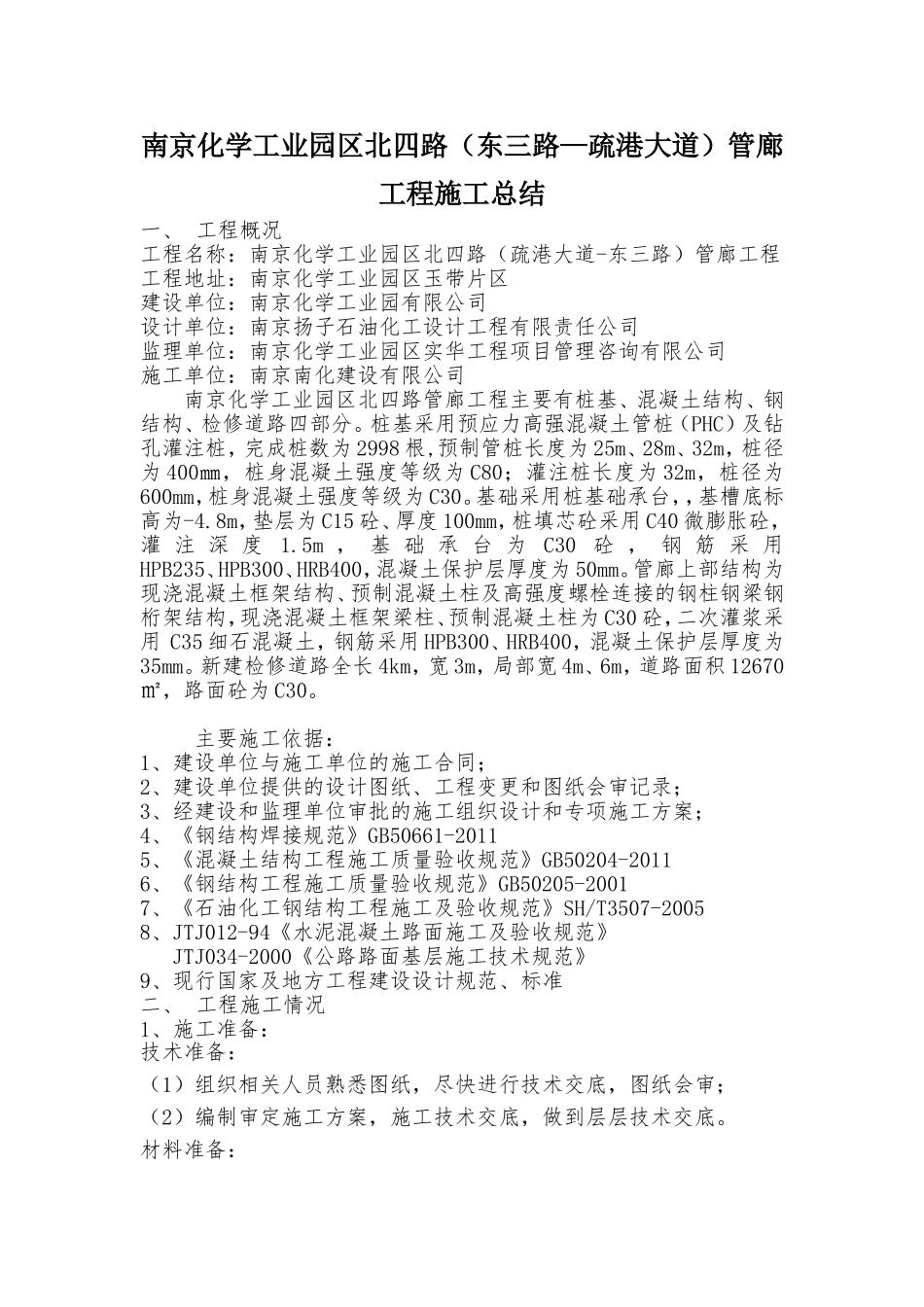

南京化学工业园区北四路(东三路—疏港大道)管廊工程施工总结一、工程概况工程名称:南京化学工业园区北四路(疏港大道-东三路)管廊工程工程地址:南京化学工业园区玉带片区建设单位:南京化学工业园有限公司设计单位:南京扬子石油化工设计工程有限责任公司监理单位:南京化学工业园区实华工程项目管理咨询有限公司施工单位:南京南化建设有限公司南京化学工业园区北四路管廊工程主要有桩基、混凝土结构、钢结构、检修道路四部分
桩基采用预应力高强混凝土管桩(PHC)及钻孔灌注桩,完成桩数为2998根,预制管桩长度为25m、28m、32m,桩径为400㎜,桩身混凝土强度等级为C80;灌注桩长度为32m,桩径为600mm,桩身混凝土强度等级为C30
基础采用桩基础承台,,基槽底标高为-4
8m,垫层为C15砼、厚度100mm,桩填芯砼采用C40微膨胀砼,灌注深度1
5m,基础承台为C30砼,钢筋采用HPB235、HPB300、HRB400,混凝土保护层厚度为50mm
管廊上部结构为现浇混凝土框架结构、预制混凝土柱及高强度螺栓连接的钢柱钢梁钢桁架结构,现浇混凝土框架梁柱、预制混凝土柱为C30砼,二次灌浆采用C35细石混凝土,钢筋采用HPB300、HRB400,混凝土保护层厚度为35mm
新建检修道路全长4km,宽3m,局部宽4m、6m,道路面积12670㎡,路面砼为C30
主要施工依据:1、建设单位与施工单位的施工合同;2、建设单位提供的设计图纸、工程变更和图纸会审记录;3、经建设和监理单位审批的施工组织设计和专项施工方案;4、《钢结构焊接规范》GB50661-20115、《混凝土结构工程施工质量验收规范》GB50204-20116、《钢结构工程施工质量验收规范》GB50205-20017、《石油化工钢结构工程施工及验收规范》SH/T3507-20058、JTJ012-94《水泥混凝土路面施工及验收规范》J
