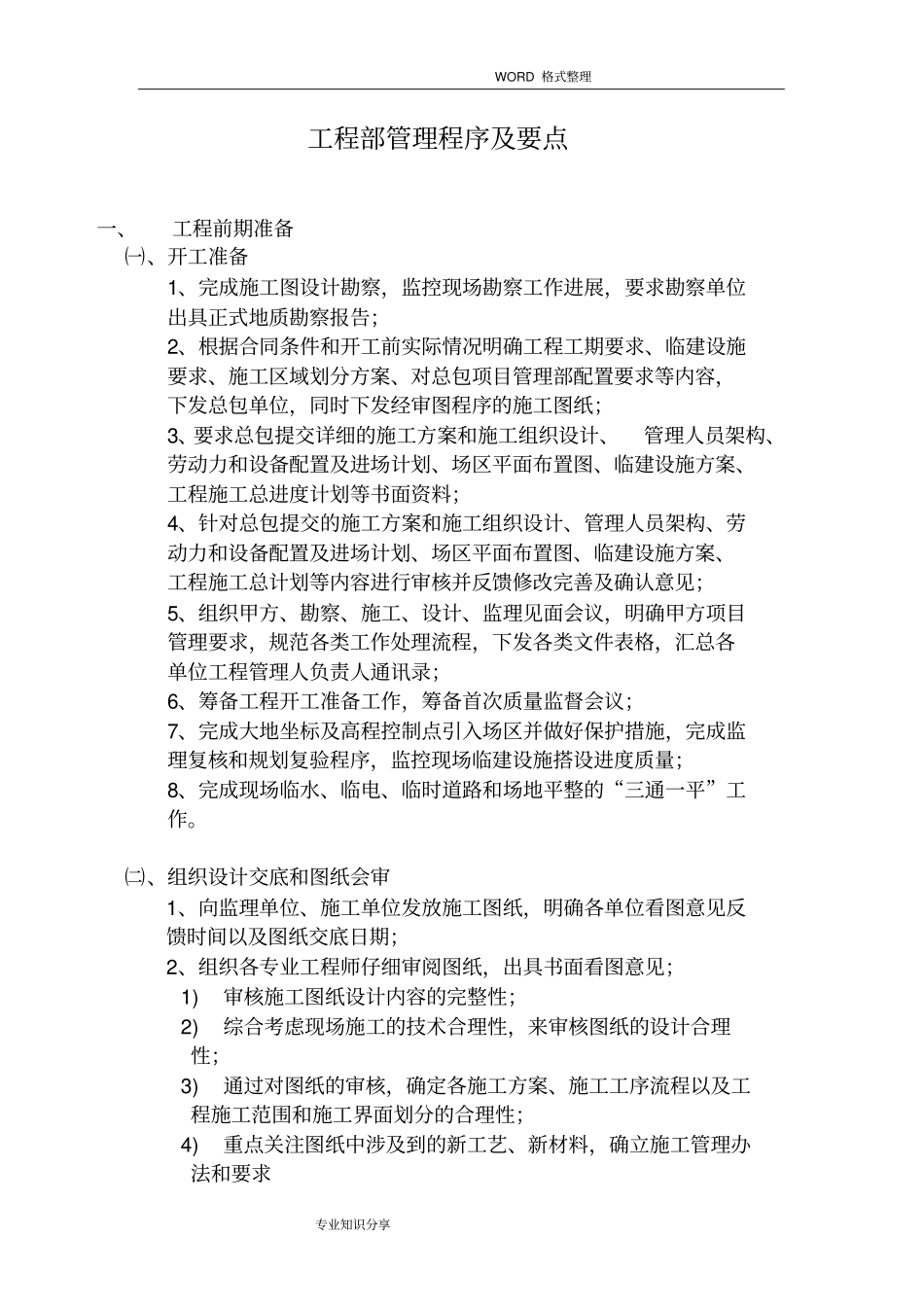

WORD 格式整理专业知识分享工程部管理程序及要点一、工程前期准备㈠、开工准备1、完成施工图设计勘察,监控现场勘察工作进展,要求勘察单位出具正式地质勘察报告;2、根据合同条件和开工前实际情况明确工程工期要求、临建设施要求、施工区域划分方案、对总包项目管理部配置要求等内容,下发总包单位,同时下发经审图程序的施工图纸;3、要求总包提交详细的施工方案和施工组织设计、管理人员架构、劳动力和设备配置及进场计划、场区平面布置图、临建设施方案、工程施工总进度计划等书面资料;4、针对总包提交的施工方案和施工组织设计、管理人员架构、劳动力和设备配置及进场计划、场区平面布置图、临建设施方案、工程施工总计划等内容进行审核并反馈修改完善及确认意见;5、组织甲方、勘察、施工、设计、监理见面会议,明确甲方项目管理要求,规范各类工作处理流程,下发各类文件表格,汇总各单位工程管理人负责人通讯录;6、筹备工程开工准备工作,筹备首次质量监督会议;7、完成大地坐标及高程控制点引入场区并做好保护措施,完成监理复核和规划复验程序,监控现场临建设施搭设进度质量;8、完成现场临水、临电、临时道路和场地平整的“三通一平”工作。㈡、组织设计交底和图纸会审1、向监理单位、施工单位发放施工图纸,明确各单位看图意见反馈时间以及图纸交底日期;2、组织各专业工程师仔细审阅图纸,出具书面看图意见;1)审核施工图纸设计内容的完整性;2)综合考虑现场施工的技术合理性,来审核图纸的设计合理性;3)通过对图纸的审核,确定各施工方案、施工工序流程以及工程施工范围和施工界面划分的合理性;4)重点关注图纸中涉及到的新工艺、新材料,确立施工管理办法和要求WORD 格式整理专业知识分享5)根据图纸和合同统计材料清单,制定材料进场计划,确定甲供材料、甲定乙供材料和甲定乙办材料的范围;6)重点审核节点详图的完善性, 结合现场实际确定的建材特性深化节点详图,供设计审核确认;7)根据甲方实际需要审核单体内外装饰工程内容及标准;3、汇总各单位看图意见书面发设计院;4、组织设计、勘察、监理、总分包单位图纸会审交底会议,并作会议交底记录,最终形成图纸交底会议纪要经各单位签字盖章确认后下发指导施工;㈢、项目部管理准备工作1、 项目管理部内部分工和专业工作界面,确定项目部内部管理流程和管理职责;2、 根据公司确定工程总进度计划分解各分项计划,确定工程各环节主要管理目标和控制节点;3、 整理全套的...
