【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习

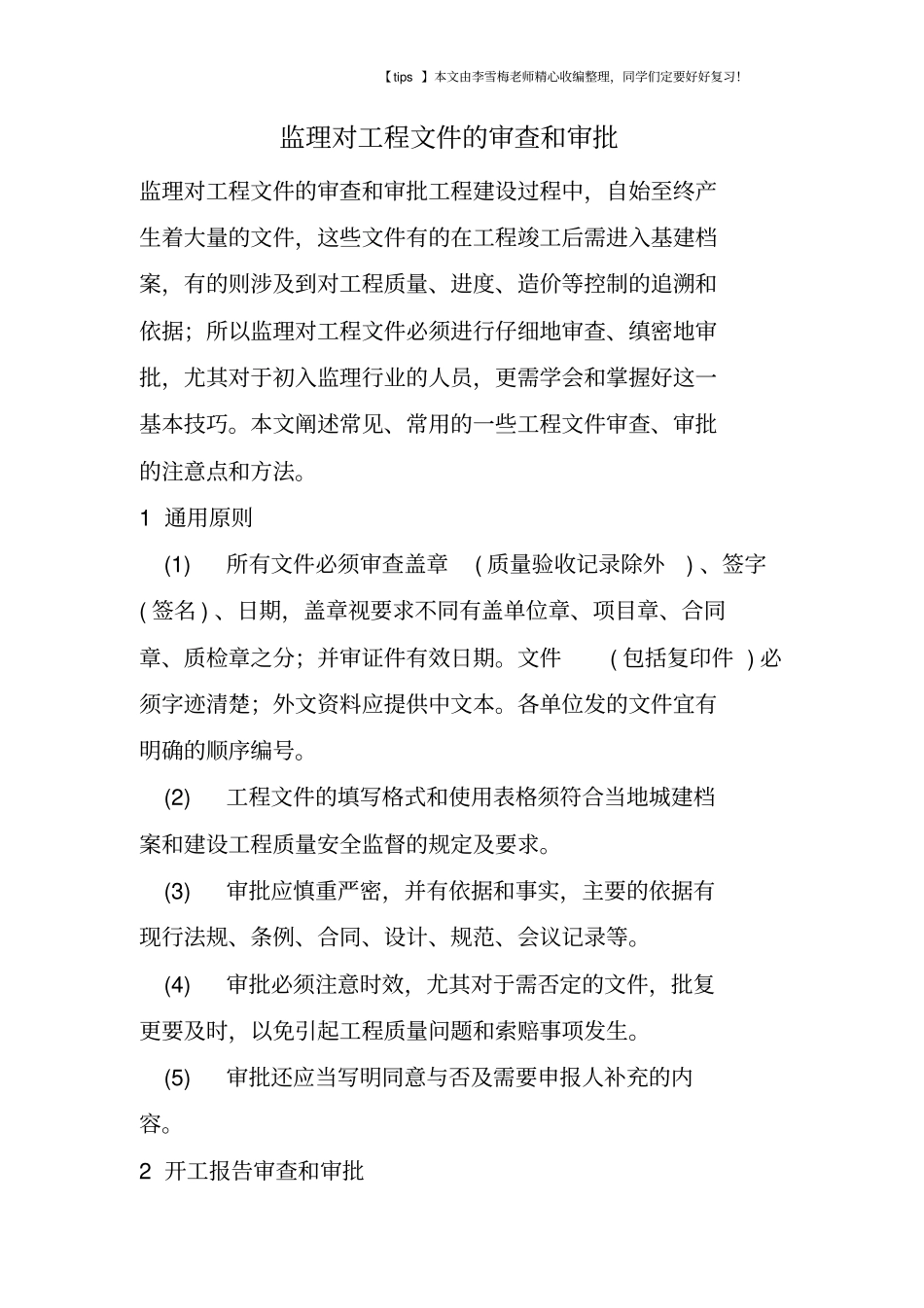

监理对工程文件的审查和审批监理对工程文件的审查和审批工程建设过程中,自始至终产生着大量的文件,这些文件有的在工程竣工后需进入基建档案,有的则涉及到对工程质量、进度、造价等控制的追溯和依据;所以监理对工程文件必须进行仔细地审查、缜密地审批,尤其对于初入监理行业的人员,更需学会和掌握好这一基本技巧
本文阐述常见、常用的一些工程文件审查、审批的注意点和方法
1 通用原则 (1)所有文件必须审查盖章( 质量验收记录除外) 、签字( 签名 ) 、日期,盖章视要求不同有盖单位章、项目章、合同章、质检章之分;并审证件有效日期
文件( 包括复印件 ) 必须字迹清楚;外文资料应提供中文本
各单位发的文件宜有明确的顺序编号
(2)工程文件的填写格式和使用表格须符合当地城建档案和建设工程质量安全监督的规定及要求
(3)审批应慎重严密,并有依据和事实,主要的依据有现行法规、条例、合同、设计、规范、会议记录等
(4)审批必须注意时效,尤其对于需否定的文件,批复更要及时,以免引起工程质量问题和索赔事项发生
(5)审批还应当写明同意与否及需要申报人补充的内容
2 开工报告审查和审批【 tips 】本文由李雪梅老师精心收编整理,同学们定要好好复习
(1)审查开工条件:各种报建手续已办妥或备案,合同已签订,设计图纸已审批,施工组织设计( 方案 ) 已审批,现场平面布置及三通一平已完成,施工资源已配备和落实等
(2)开工报告须盖单位章,不能用项目章代替
(3)开工日期须符合合同规定的开工日期要求
(4)审批应写明同意何日开工或指出尚需加以达到的开工条件
3 施工组织设计 ( 方案 ) 审查和审批 (1)审内容的完整性

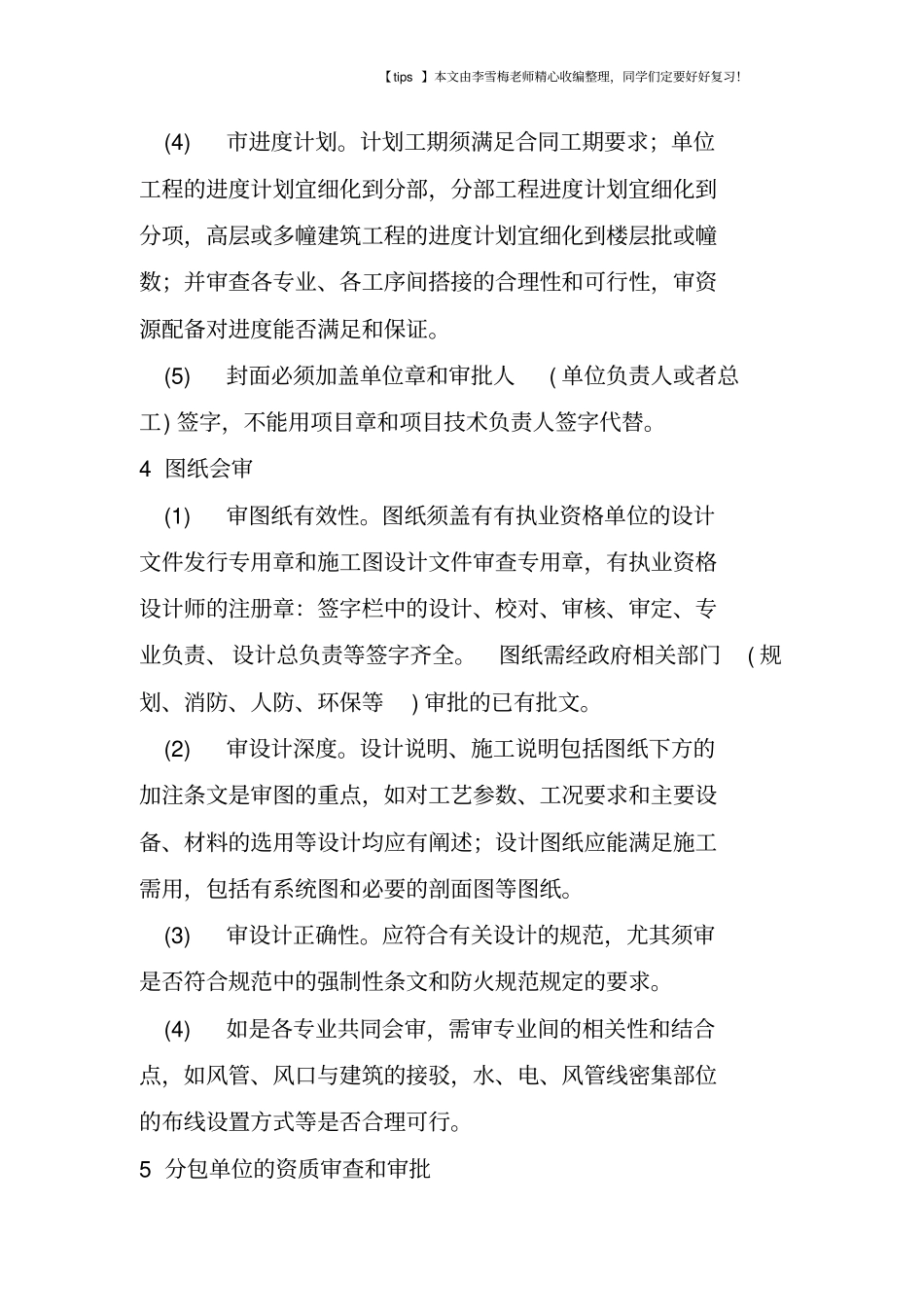

包括编制依据、工程概况、项目机构组成、施工方法、质量管理制度和质保体系、进度计划( 网络或横道图 ) 、施工资源
