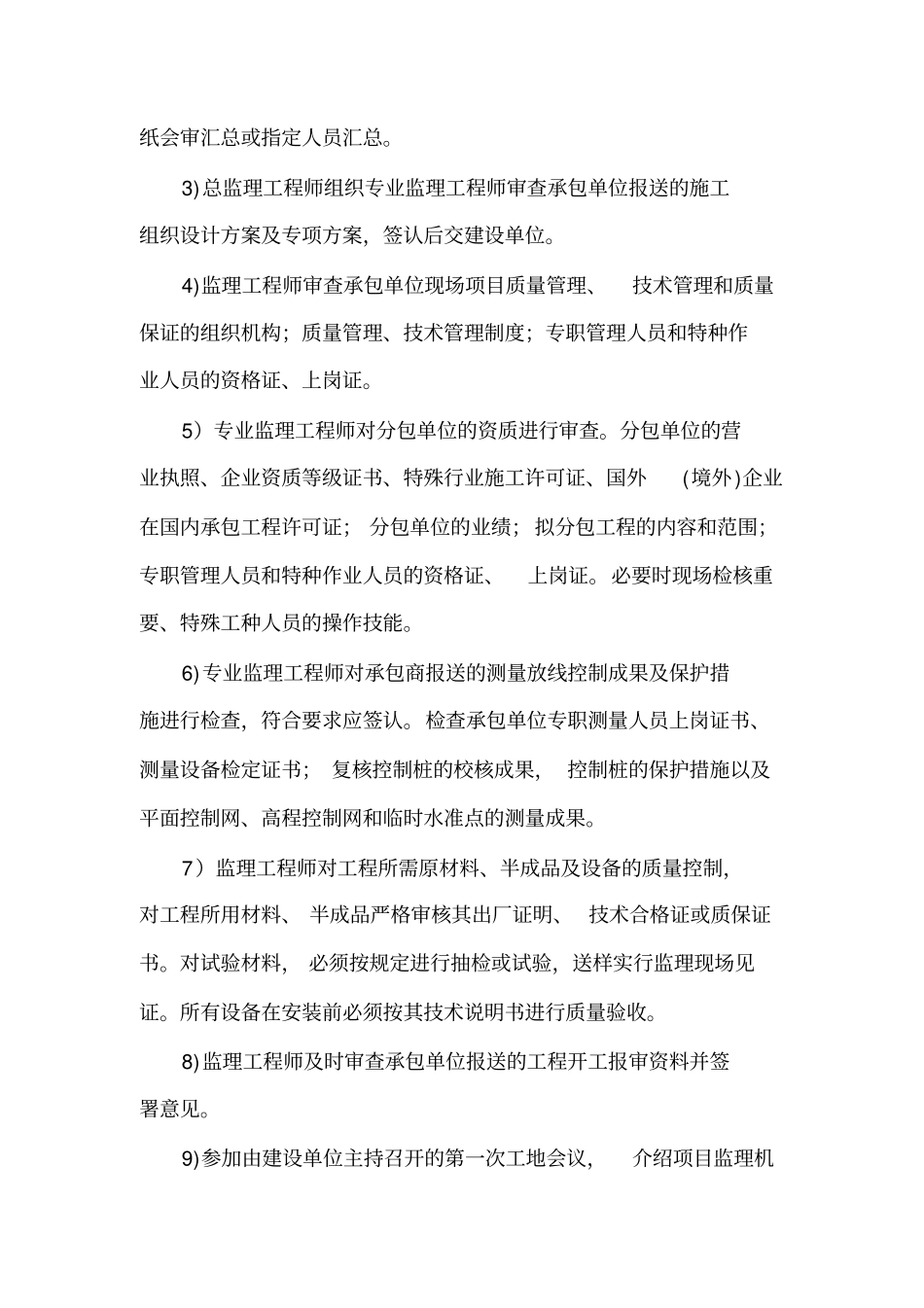

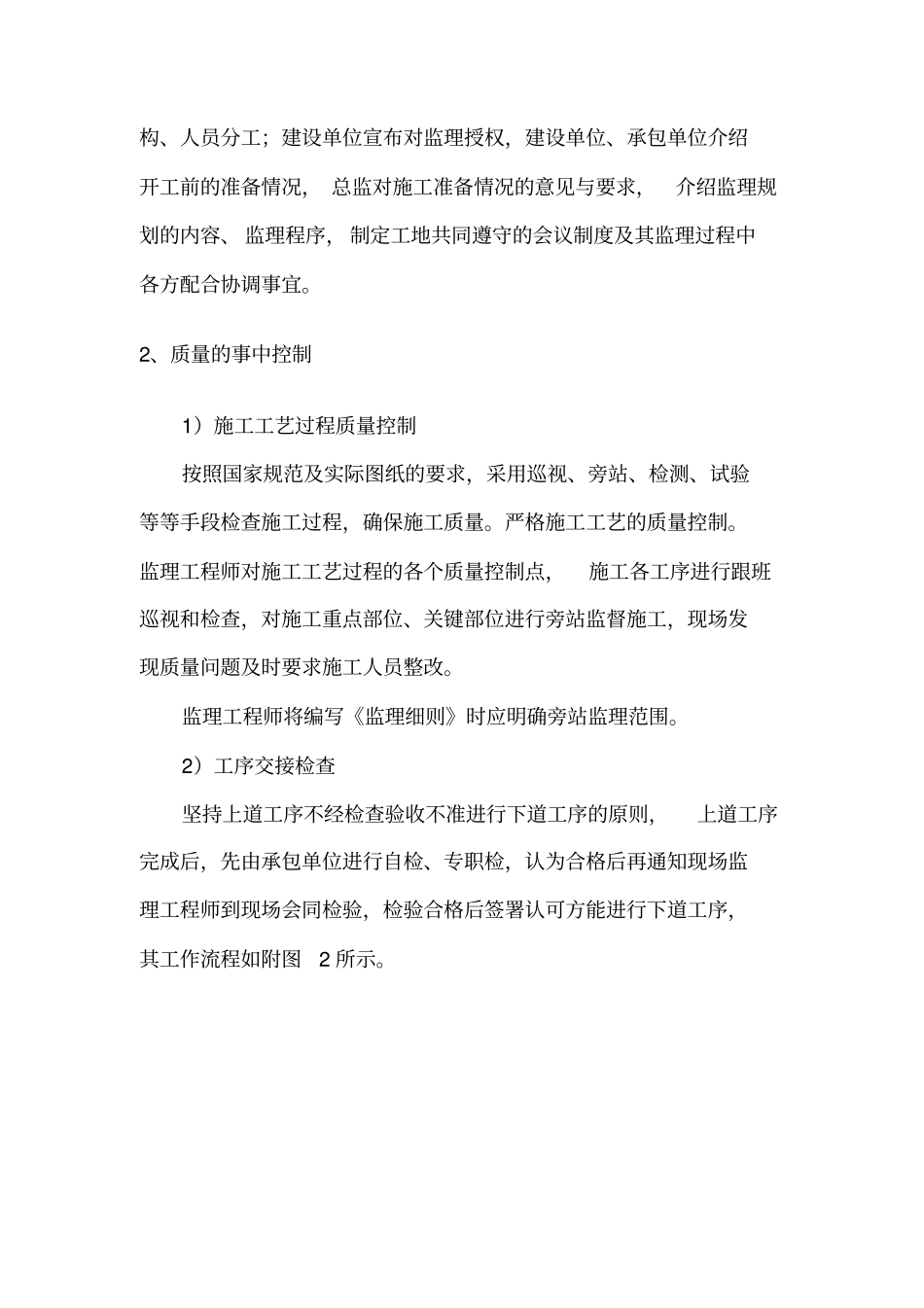

监理工作的方法及措施监理控制的方法根据划分依据的不同,可将控制分为不同的类型,例如,按照控制措施作用于控制对象的时间,可分为事前控制、事中控制和事后控制;按照控制信息的来源;可分为前馈控制和反馈控制 :按照控制过程是否形成闭合回路,可为开环拧制和闭环控制;按照控制措施制定的出发点, 可分为主动控制和被动控制。控制类型的划分是人为的 ( 主观的),根据不同的分析目的而选择的,而控制措施本身是客观的。 因此,同一控制措施可以表述为不同的控制类型,,或者说不同划分依据的不同控制类型之间存在内在的同一性。本细则的编制为清晰选择事前控制、事中控制和事后控制方式编制监理控制的措施归纳为组织措施、技术措施、经济措施、合同措施,本细则按此编制一、质量控制的方法与措施质量控制方法1、质量的事前控制1)请建设单位提供监理依据的文件、资料(施工合同、投标书、施工图纸、放线册、政府有关批文等)。2)在图纸会审前总监理工程师组织专业监理工程师熟悉设计文件,并对图纸中存在的问题提出书面意见,总监理工程师负责组织图纸会审汇总或指定人员汇总。3)总监理工程师组织专业监理工程师审查承包单位报送的施工组织设计方案及专项方案,签认后交建设单位。4)监理工程师审查承包单位现场项目质量管理、技术管理和质量保证的组织机构;质量管理、技术管理制度;专职管理人员和特种作业人员的资格证、上岗证。5)专业监理工程师对分包单位的资质进行审查。分包单位的营业执照、企业资质等级证书、特殊行业施工许可证、国外(境外)企业在国内承包工程许可证; 分包单位的业绩;拟分包工程的内容和范围;专职管理人员和特种作业人员的资格证、上岗证。必要时现场检核重要、特殊工种人员的操作技能。6)专业监理工程师对承包商报送的测量放线控制成果及保护措施进行检查,符合要求应签认。检查承包单位专职测量人员上岗证书、测量设备检定证书; 复核控制桩的校核成果, 控制桩的保护措施以及平面控制网、高程控制网和临时水准点的测量成果。7)监理工程师对工程所需原材料、半成品及设备的质量控制,对工程所用材料、 半成品严格审核其出厂证明、 技术合格证或质保证书。对试验材料, 必须按规定进行抽检或试验,送样实行监理现场见证。所有设备在安装前必须按其技术说明书进行质量验收。8)监理工程师及时审查承包单位报送的工程开工报审资料并签署意见。9)参加由建设单位主持召开的第一次工地会议,介绍项目监理机...
