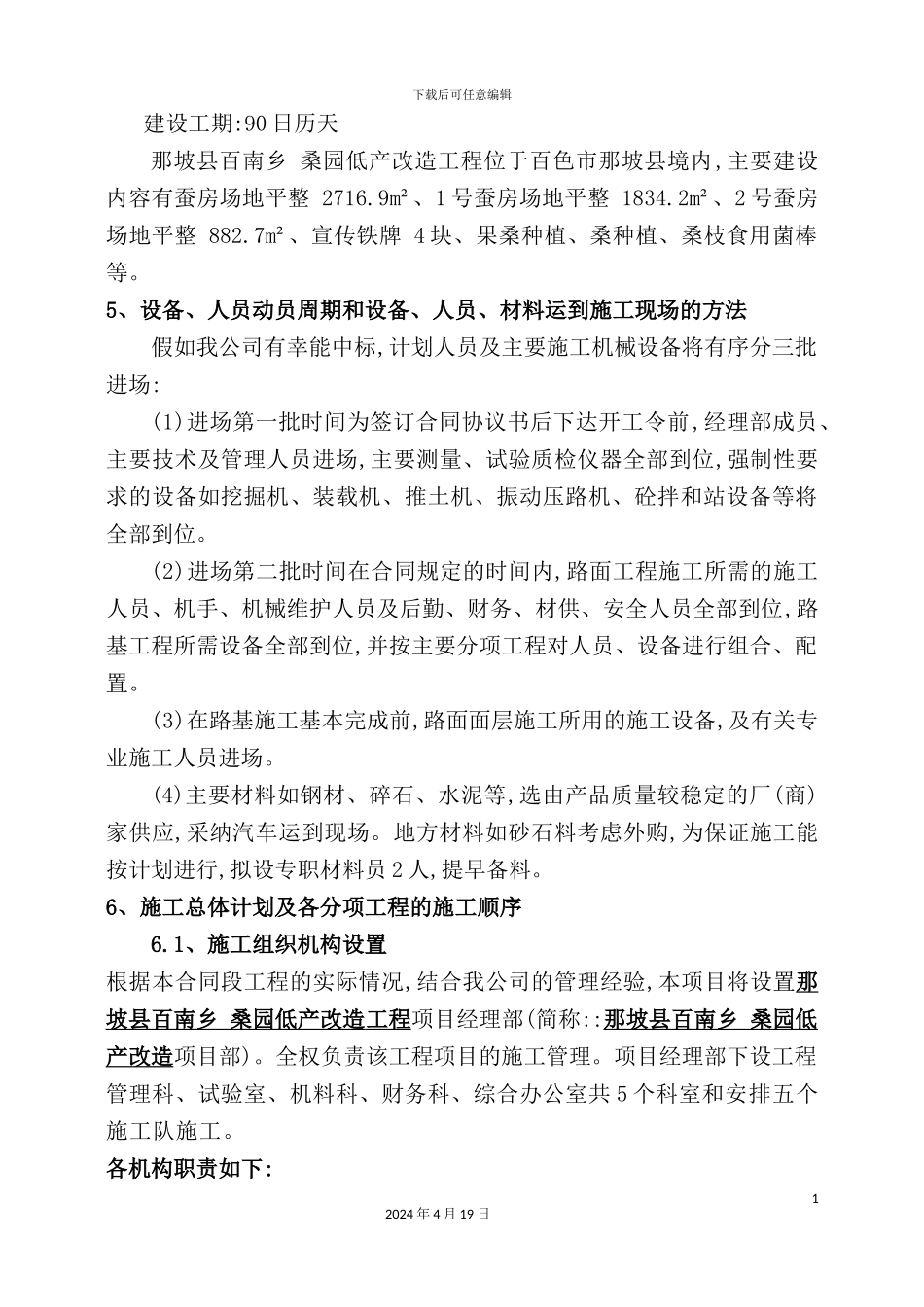

下载后可任意编辑施工组织文字说明培训资料12024 年 4 月 19 日下载后可任意编辑施工组织计划编制说明: 根据那坡县百南乡 桑园低产改造项目的特点和施工现场的状况,综合考虑到我公司的施工实力、特长、技术、机具配套能力等多方面因素,编写本工程施工组织设计,对于各分部工程及关键工序之间的协调等方面,进行了技术措施可行性论证,认为是科学合理的,能达到确保工程质量、工期和安全,提高效益之目的。(1)施工组织布置及规划一、1.编制依据(1)那坡县百南乡 桑园低产改造 工程 招标文件、施工图设计等。(2)我公司拥有的施工机械设备、已具有的技术水平和多年积累的施工经验。(3)现场实地考察资料等。2. 编制范围本投标书编制的范围为 那坡县百南乡 桑园低产改造 工程 所包含的全部工作内容。3.编制原则(1)严格根据招标文件中的各项标准和格式进行编写。(2)执行国家的有关政策、法令、规程、法律规范、行业技术标准和技术规定。(3)结合实际因地制宜的原则。(4)方便施工,加快进度,有利于质量控制的原则。4.工程概述4.工程项目名称、位置、质量、工期 项目名称:那坡县百南乡 桑园低产改造 工程 建设单位:那坡县百南乡人民政府建设地点:那坡县境内工程质量要求:符合合格标准02024 年 4 月 19 日下载后可任意编辑建设工期:90 日历天那坡县百南乡 桑园低产改造工程位于百色市那坡县境内,主要建设内容有蚕房场地平整 2716.9m²、1 号蚕房场地平整 1834.2m²、2 号蚕房场地平整 882.7m²、宣传铁牌 4 块、果桑种植、桑种植、桑枝食用菌棒等。5、设备、人员动员周期和设备、人员、材料运到施工现场的方法假如我公司有幸能中标,计划人员及主要施工机械设备将有序分三批进场:(1)进场第一批时间为签订合同协议书后下达开工令前,经理部成员、主要技术及管理人员进场,主要测量、试验质检仪器全部到位,强制性要求的设备如挖掘机、装载机、推土机、振动压路机、砼拌和站设备等将全部到位。(2)进场第二批时间在合同规定的时间内,路面工程施工所需的施工人员、机手、机械维护人员及后勤、财务、材供、安全人员全部到位,路基工程所需设备全部到位,并按主要分项工程对人员、设备进行组合、配置。(3)在路基施工基本完成前,路面面层施工所用的施工设备,及有关专业施工人员进场。(4)主要材料如钢材、碎石、水泥等,选由产品质量较稳定的厂(商)家供应,采纳汽车运到现场。地方材料如砂石料考虑外购,为保证施工能按计划进行,拟设专职材料员 2 ...
