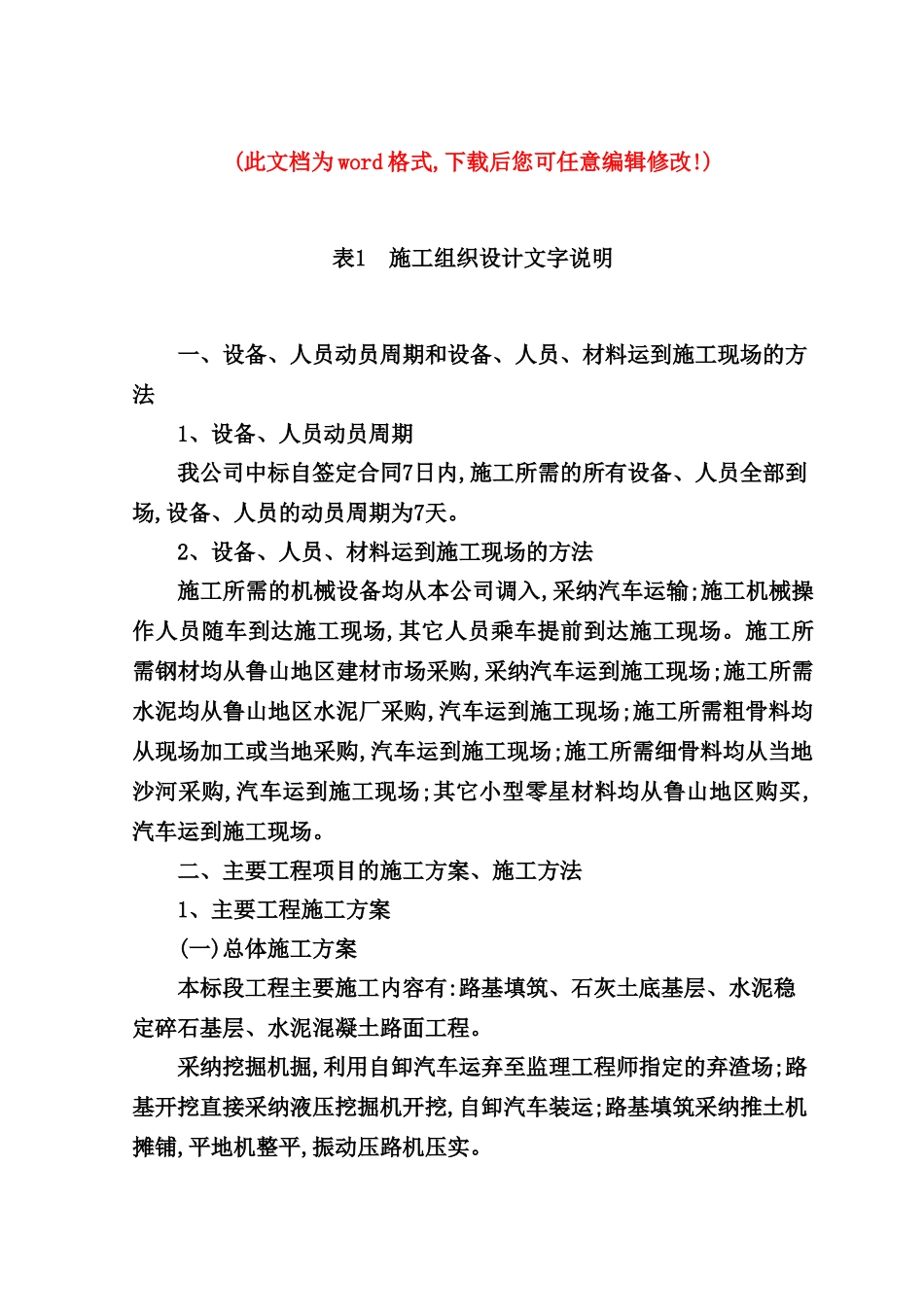

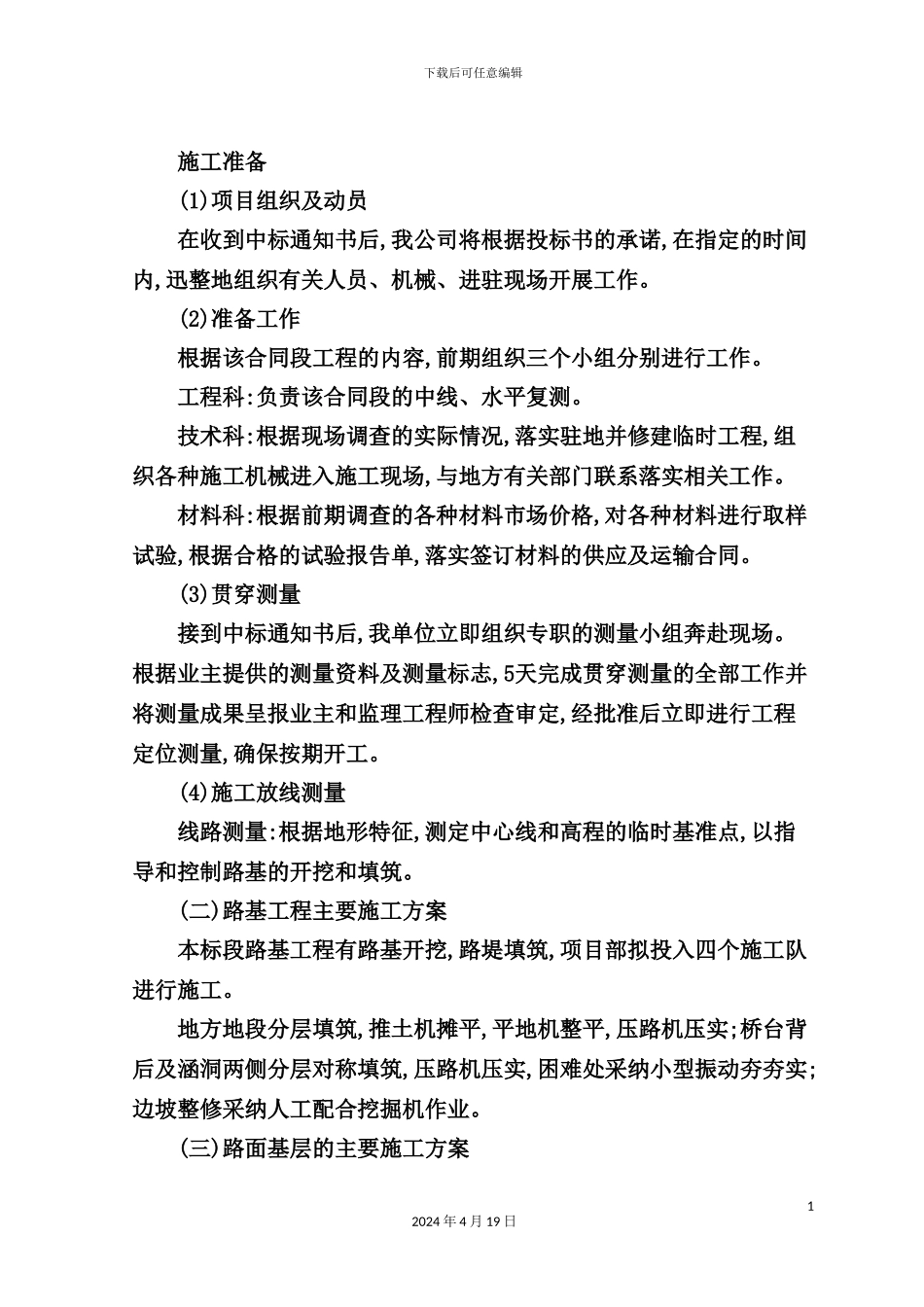

下载后可任意编辑施工组织设计文字说明完整版12024 年 4 月 19 日(此文档为 word 格式,下载后您可任意编辑修改!)表1 施工组织设计文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法1、设备、人员动员周期我公司中标自签定合同7日内,施工所需的所有设备、人员全部到场,设备、人员的动员周期为7天。2、设备、人员、材料运到施工现场的方法施工所需的机械设备均从本公司调入,采纳汽车运输;施工机械操作人员随车到达施工现场,其它人员乘车提前到达施工现场。施工所需钢材均从鲁山地区建材市场采购,采纳汽车运到施工现场;施工所需水泥均从鲁山地区水泥厂采购,汽车运到施工现场;施工所需粗骨料均从现场加工或当地采购,汽车运到施工现场;施工所需细骨料均从当地沙河采购,汽车运到施工现场;其它小型零星材料均从鲁山地区购买,汽车运到施工现场。二、主要工程项目的施工方案、施工方法1、主要工程施工方案(一)总体施工方案本标段工程主要施工内容有:路基填筑、石灰土底基层、水泥稳定碎石基层、水泥混凝土路面工程。采纳挖掘机掘,利用自卸汽车运弃至监理工程师指定的弃渣场;路基开挖直接采纳液压挖掘机开挖,自卸汽车装运;路基填筑采纳推土机摊铺,平地机整平,振动压路机压实。下载后可任意编辑施工准备(1)项目组织及动员在收到中标通知书后,我公司将根据投标书的承诺,在指定的时间内,迅整地组织有关人员、机械、进驻现场开展工作。(2)准备工作根据该合同段工程的内容,前期组织三个小组分别进行工作。工程科:负责该合同段的中线、水平复测。技术科:根据现场调查的实际情况,落实驻地并修建临时工程,组织各种施工机械进入施工现场,与地方有关部门联系落实相关工作。材料科:根据前期调查的各种材料市场价格,对各种材料进行取样试验,根据合格的试验报告单,落实签订材料的供应及运输合同。(3)贯穿测量接到中标通知书后,我单位立即组织专职的测量小组奔赴现场。根据业主提供的测量资料及测量标志,5天完成贯穿测量的全部工作并将测量成果呈报业主和监理工程师检查审定,经批准后立即进行工程定位测量,确保按期开工。(4)施工放线测量线路测量:根据地形特征,测定中心线和高程的临时基准点,以指导和控制路基的开挖和填筑。(二)路基工程主要施工方案本标段路基工程有路基开挖,路堤填筑,项目部拟投入四个施工队进行施工。地方地段分层填筑,推土机摊平,平地机整平,压路机压实;桥台背后及涵洞两侧分层对称填筑,压路机压实,困难处采纳小型振动夯夯...
