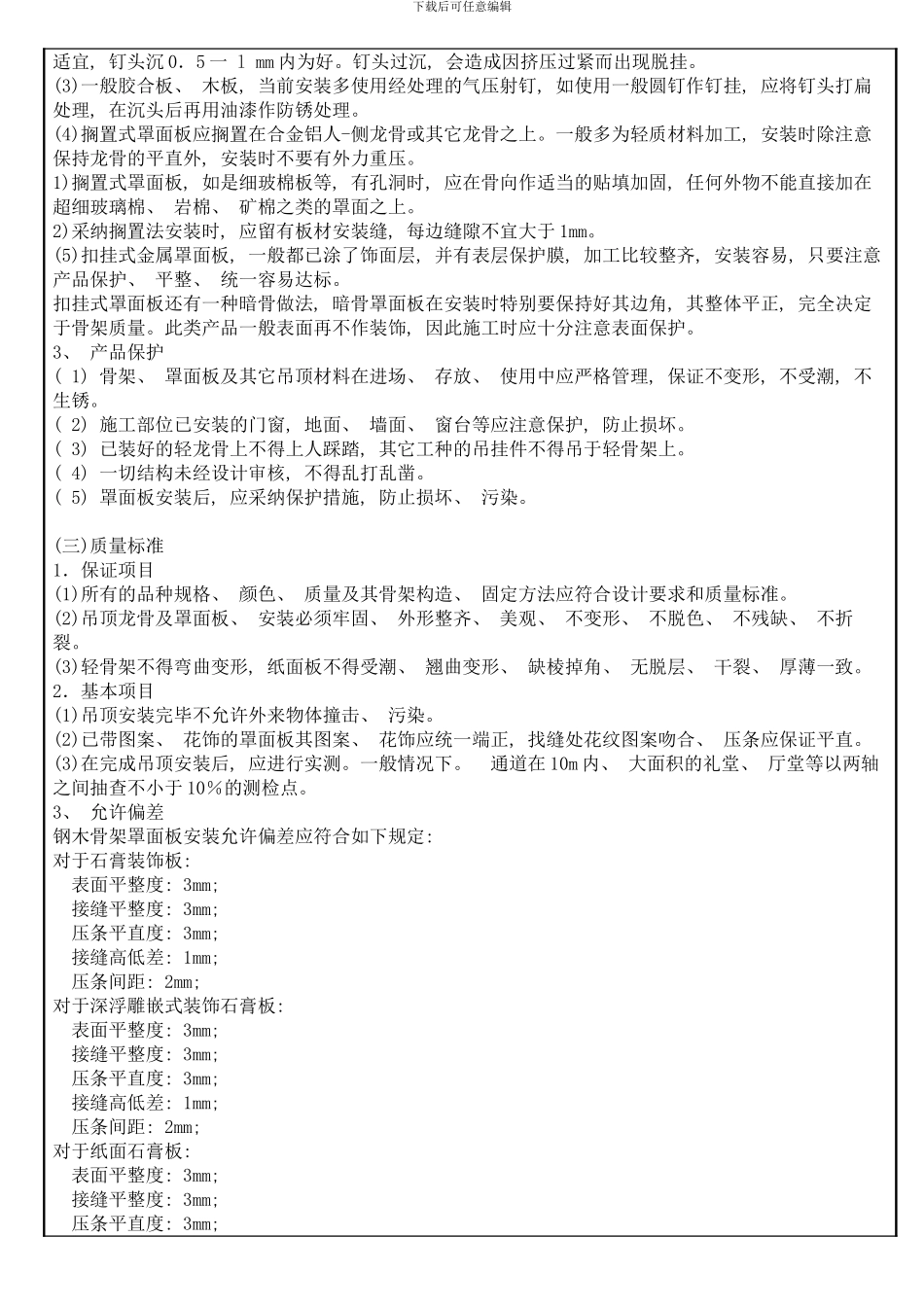

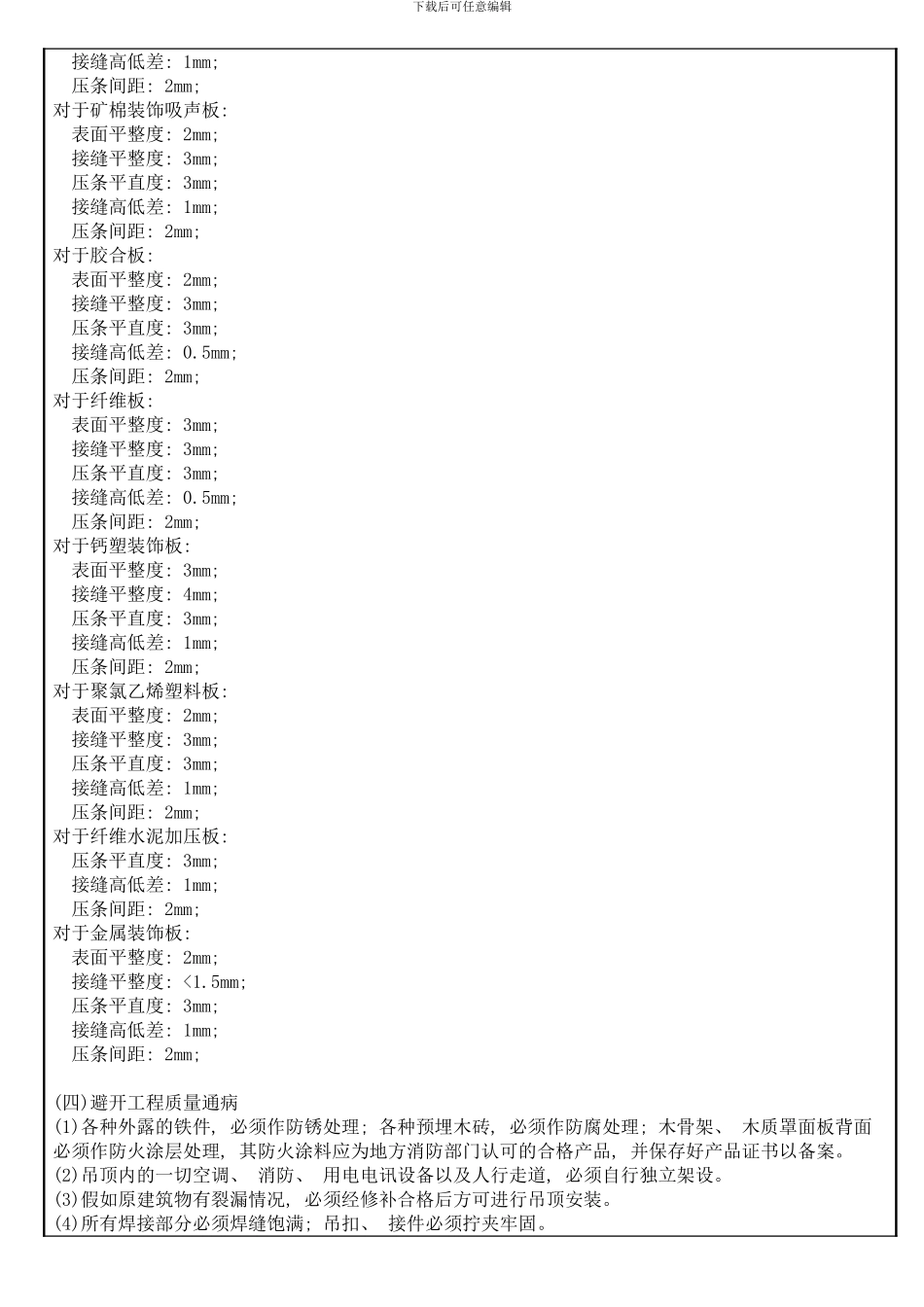

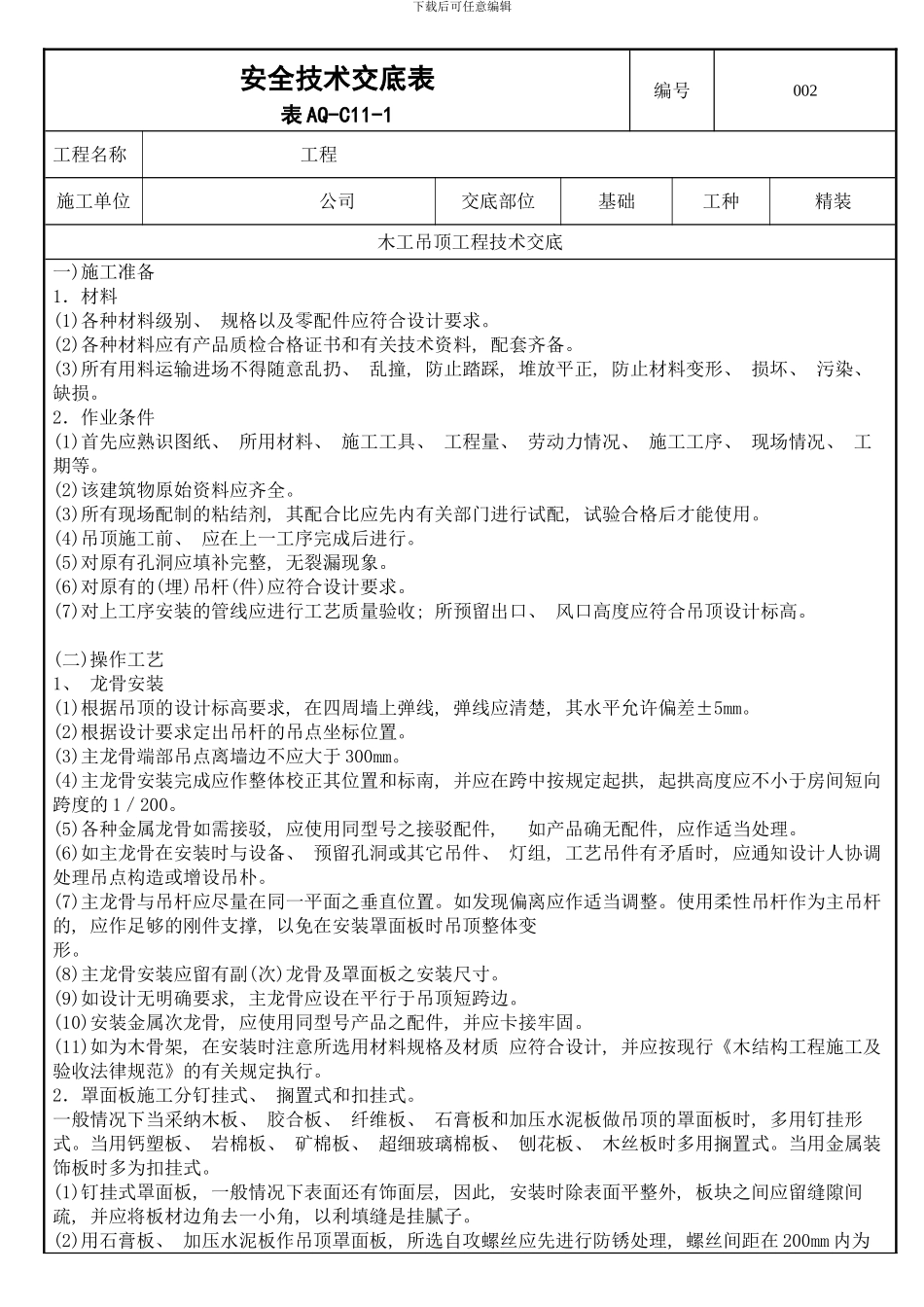

下载后可任意编辑安全技术交底表表 AQ-C11-1编号002工程名称工程施工单位公司交底部位基础工种精装木工吊顶工程技术交底一)施工准备1.材料(1)各种材料级别、 规格以及零配件应符合设计要求
(2)各种材料应有产品质检合格证书和有关技术资料, 配套齐备
(3)所有用料运输进场不得随意乱扔、 乱撞, 防止踏踩, 堆放平正, 防止材料变形、 损坏、 污染、 缺损
2.作业条件(1)首先应熟识图纸、 所用材料、 施工工具、 工程量、 劳动力情况、 施工工序、 现场情况、 工期等
(2)该建筑物原始资料应齐全
(3)所有现场配制的粘结剂, 其配合比应先内有关部门进行试配, 试验合格后才能使用
(4)吊顶施工前、 应在上一工序完成后进行
(5)对原有孔洞应填补完整, 无裂漏现象
(6)对原有的(埋)吊杆(件)应符合设计要求
(7)对上工序安装的管线应进行工艺质量验收; 所预留出口、 风口高度应符合吊顶设计标高
(二)操作工艺1、 龙骨安装(1)根据吊顶的设计标高要求, 在四周墙上弹线, 弹线应清楚, 其水平允许偏差±5mm
(2)根据设计要求定出吊杆的吊点坐标位置
(3)主龙骨端部吊点离墙边不应大于 300mm
(4)主龙骨安装完成应作整体校正其位置和标南, 并应在跨中按规定起拱, 起拱高度应不小于房间短向跨度的 1/200
(5)各种金属龙骨如需接驳, 应使用同型号之接驳配件, 如产品确无配件, 应作适当处理
(6)如主龙骨在安装时与设备、 预留孔洞或其它吊件、 灯组, 工艺吊件有矛盾时, 应通知设计人协调处理吊点构造或增设吊朴
(7)主龙骨与吊杆应尽量在同一平面之垂直位置
如发现偏离应作适当调整
使用柔性吊杆作为主吊杆的, 应作足够的刚件支撑, 以免在安装罩面板时吊顶整体变形
(8)主龙骨安装应留有副(次)龙骨及罩面板之安装尺寸
(9)如设计无明确要求, 主龙骨应设在平行于吊
