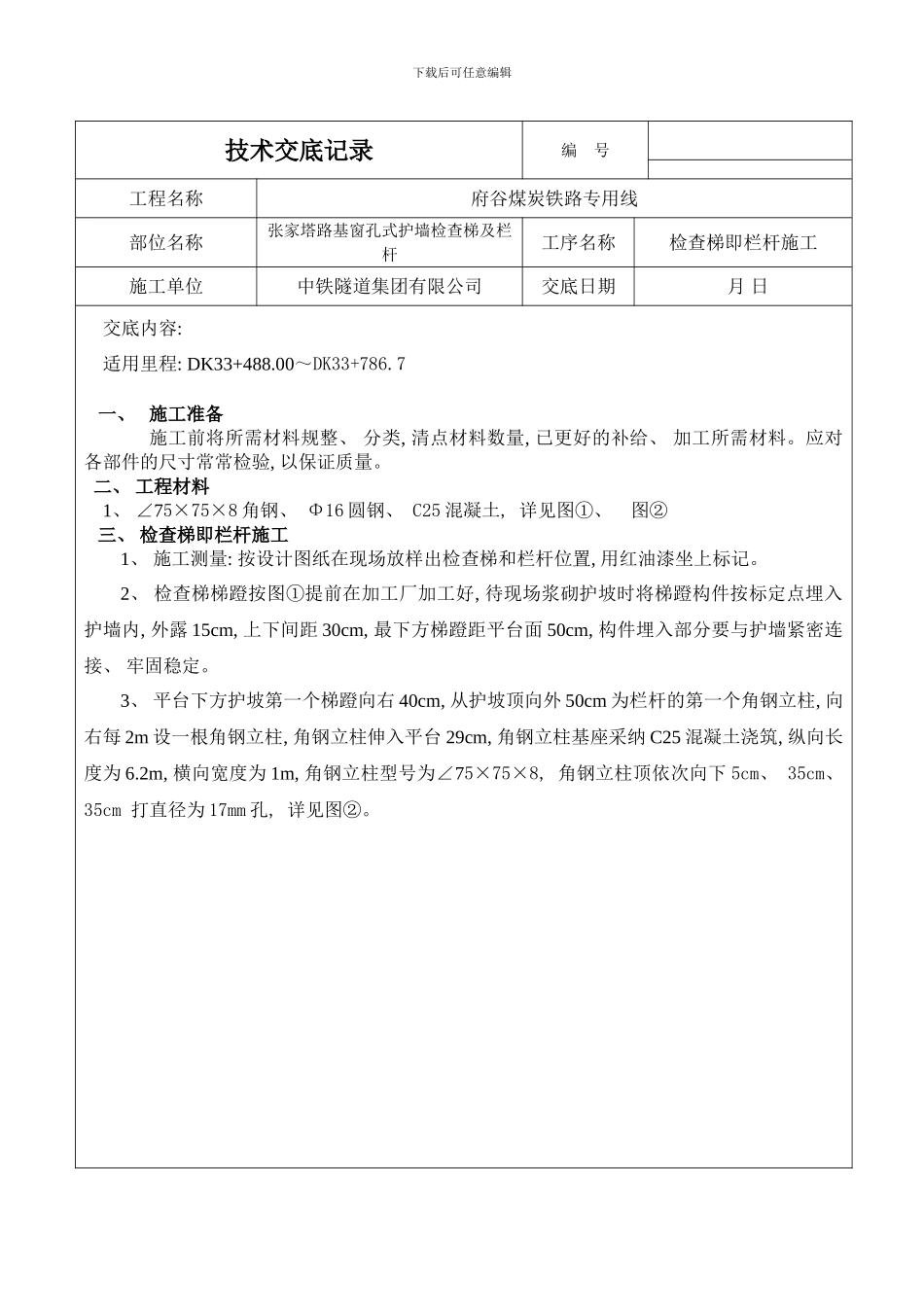

下载后可任意编辑技术交底记录编 号工程名称府谷煤炭铁路专用线部位名称张家塔路基窗孔式护墙检查梯及栏杆工序名称检查梯即栏杆施工施工单位中铁隧道集团有限公司交底日期 月 日交底内容: 适用里程: DK33+488.00~DK33+786.7 一、 施工准备施工前将所需材料规整、 分类, 清点材料数量, 已更好的补给、 加工所需材料。应对各部件的尺寸常常检验, 以保证质量。 二、 工程材料 1、 ∠75×75×8 角钢、 Φ16 圆钢、 C25 混凝土, 详见图①、 图② 三、 检查梯即栏杆施工1、 施工测量: 按设计图纸在现场放样出检查梯和栏杆位置, 用红油漆坐上标记。2、 检查梯梯蹬按图①提前在加工厂加工好, 待现场浆砌护坡时将梯蹬构件按标定点埋入护墙内, 外露 15cm, 上下间距 30cm, 最下方梯蹬距平台面 50cm, 构件埋入部分要与护墙紧密连接、 牢固稳定。3、 平台下方护坡第一个梯蹬向右 40cm, 从护坡顶向外 50cm 为栏杆的第一个角钢立柱, 向右每 2m 设一根角钢立柱, 角钢立柱伸入平台 29cm, 角钢立柱基座采纳 C25 混凝土浇筑, 纵向长度为 6.2m, 横向宽度为 1m, 角钢立柱型号为∠75×75×8, 角钢立柱顶依次向下 5cm、 35cm、 35cm 打直径为 17mm 孔, 详见图②。下载后可任意编辑4、 角钢立柱孔中纵向穿入 Φ16 圆钢, 圆钢最两段做成 5cm 的直钩, 并于角钢立柱焊接牢固。5、 最右侧角钢立柱向左 1m 处为平台以上检查梯有边缘。四、 施工安全措施1、 进入施工场地必须佩戴安全帽。2、 特种作业人员应佩戴好个人防护用具。3、 严格根据各种设备的操作规程进行操作, 严禁违章操作设备。4、 切割机周围不应堆放杂物, 防止引起火灾。5、 灭火器应放置显眼的地方。四、 环保施工注意事项 1、 在作业完成后, 应对加工场地进行清理, 做到”人走料清”。 2、 在机械化施工过程中, 要尽量减少噪音、 废气、 废水及尘埃等污染, 以保障人民的健康, 运转中尘埃过大要及时洒水。 下载后可任意编辑复核人交底人接受交底人

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

栏杆技术交底样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
