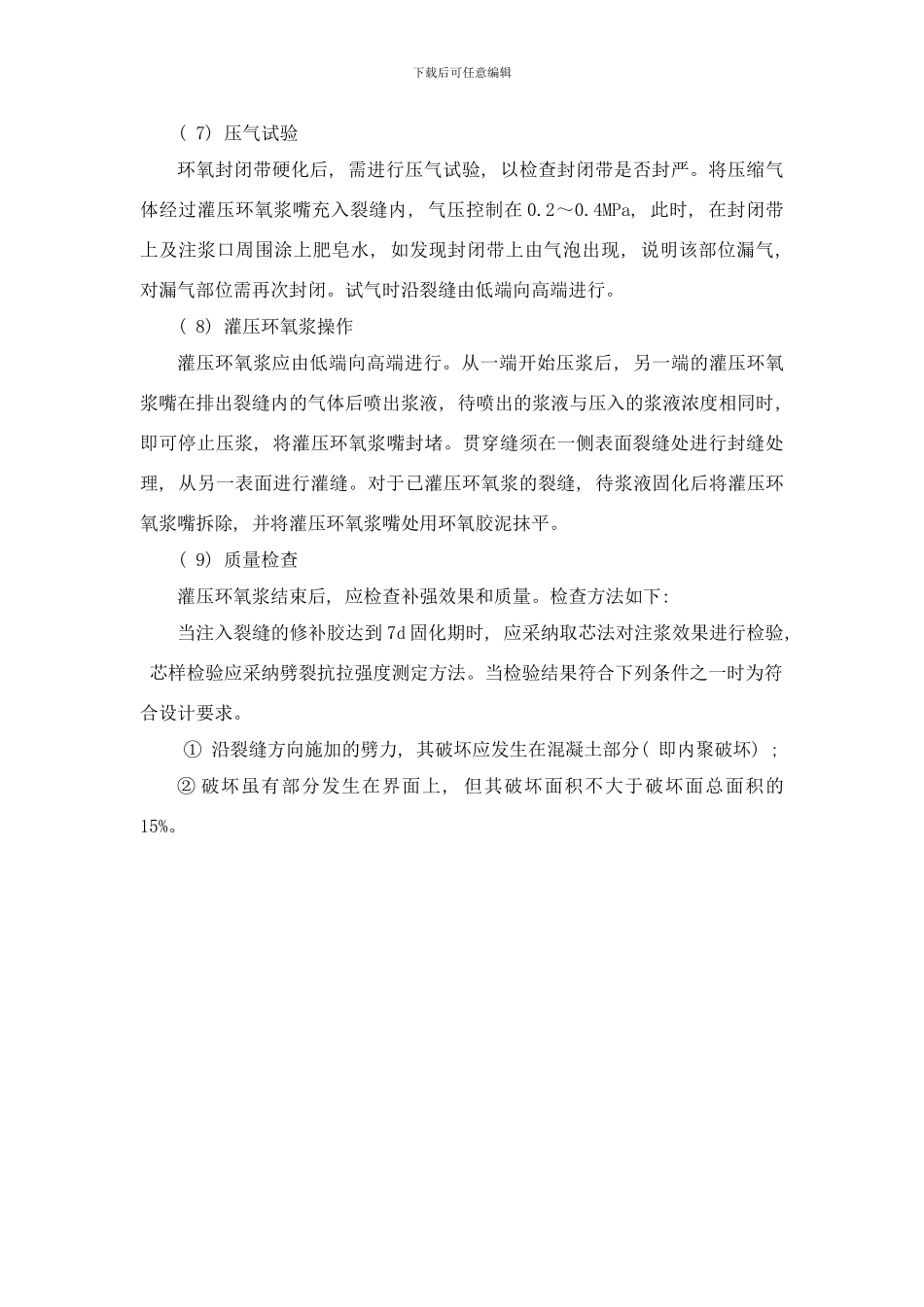

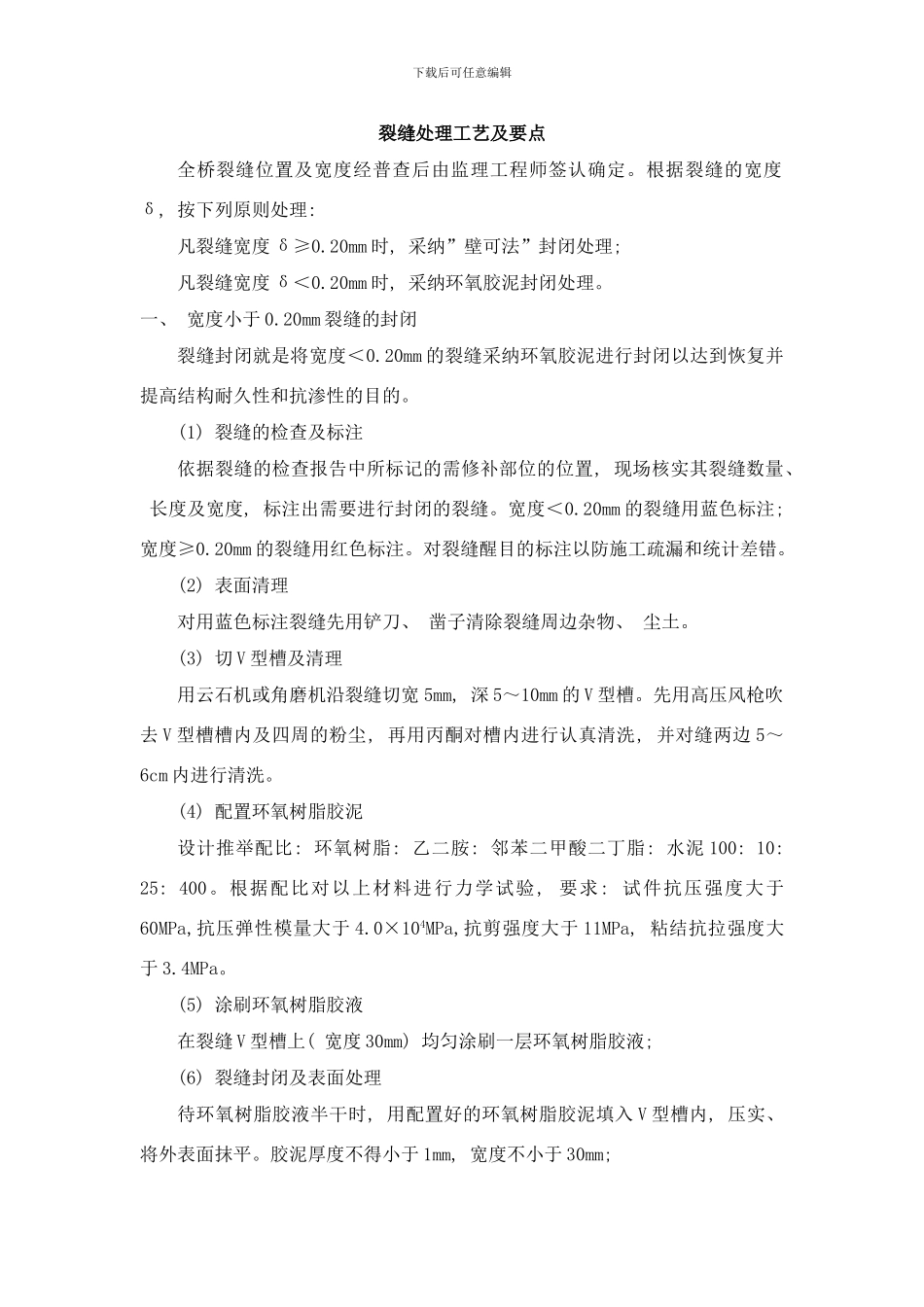

下载后可任意编辑裂缝处理工艺及要点全桥裂缝位置及宽度经普查后由监理工程师签认确定。根据裂缝的宽度δ, 按下列原则处理: 凡裂缝宽度 δ≥0.20mm 时, 采纳”壁可法”封闭处理; 凡裂缝宽度 δ<0.20mm 时, 采纳环氧胶泥封闭处理。一、 宽度小于 0.20mm 裂缝的封闭裂缝封闭就是将宽度<0.20mm 的裂缝采纳环氧胶泥进行封闭以达到恢复并提高结构耐久性和抗渗性的目的。(1) 裂缝的检查及标注依据裂缝的检查报告中所标记的需修补部位的位置, 现场核实其裂缝数量、 长度及宽度, 标注出需要进行封闭的裂缝。宽度<0.20mm 的裂缝用蓝色标注; 宽度≥0.20mm 的裂缝用红色标注。对裂缝醒目的标注以防施工疏漏和统计差错。(2) 表面清理对用蓝色标注裂缝先用铲刀、 凿子清除裂缝周边杂物、 尘土。(3) 切 V 型槽及清理用云石机或角磨机沿裂缝切宽 5mm, 深 5~10mm 的 V 型槽。先用高压风枪吹去 V 型槽槽内及四周的粉尘, 再用丙酮对槽内进行认真清洗, 并对缝两边 5~6cm 内进行清洗。(4) 配置环氧树脂胶泥设计推举配比: 环氧树脂: 乙二胺: 邻苯二甲酸二丁脂: 水泥 100: 10: 25: 400。根据配比对以上材料进行力学试验, 要求: 试件抗压强度大于60MPa,抗压弹性模量大于 4.0×104MPa,抗剪强度大于 11MPa, 粘结抗拉强度大于 3.4MPa。(5) 涂刷环氧树脂胶液在裂缝 V 型槽上( 宽度 30mm) 均匀涂刷一层环氧树脂胶液; (6) 裂缝封闭及表面处理待环氧树脂胶液半干时, 用配置好的环氧树脂胶泥填入 V 型槽内, 压实、 将外表面抹平。胶泥厚度不得小于 1mm, 宽度不小于 30mm; 下载后可任意编辑(7) 检查表面封缝材料固化后应均匀、 平整, 不出现裂缝, 无脱落。如达不到要求, 需铲除重新封闭。二、 宽度大于 0.20mm 的裂缝采纳”壁可法”封闭采纳化学灌浆修补裂缝, 一方面是靠粘结剂的粘结力将结构内部组织尽可能地结合为整体, 使其回复应有的强度。另一方面, 阻断空气和水分进入梁体, 避开腐蚀钢筋和风蚀混凝土, 提高结构耐久性。具体施工工序为: ( 1) 检查裂缝, 并进行标注。对比检测报告现场核实需灌压环氧浆处理的裂缝数量、 长度和宽度, 并根据实际情况进行增减。( 2) 将裂缝构成一个密闭空腔, 有控制的预留进出口, 借助专用灌压环氧浆泵( 灌缝器) 将浆液压入缝隙并使之填满。( 3) 灌压环氧浆施工工艺流程按下图所示进行。灌压环氧浆工艺流程图( 4) 灌压环氧浆前先对裂缝...
