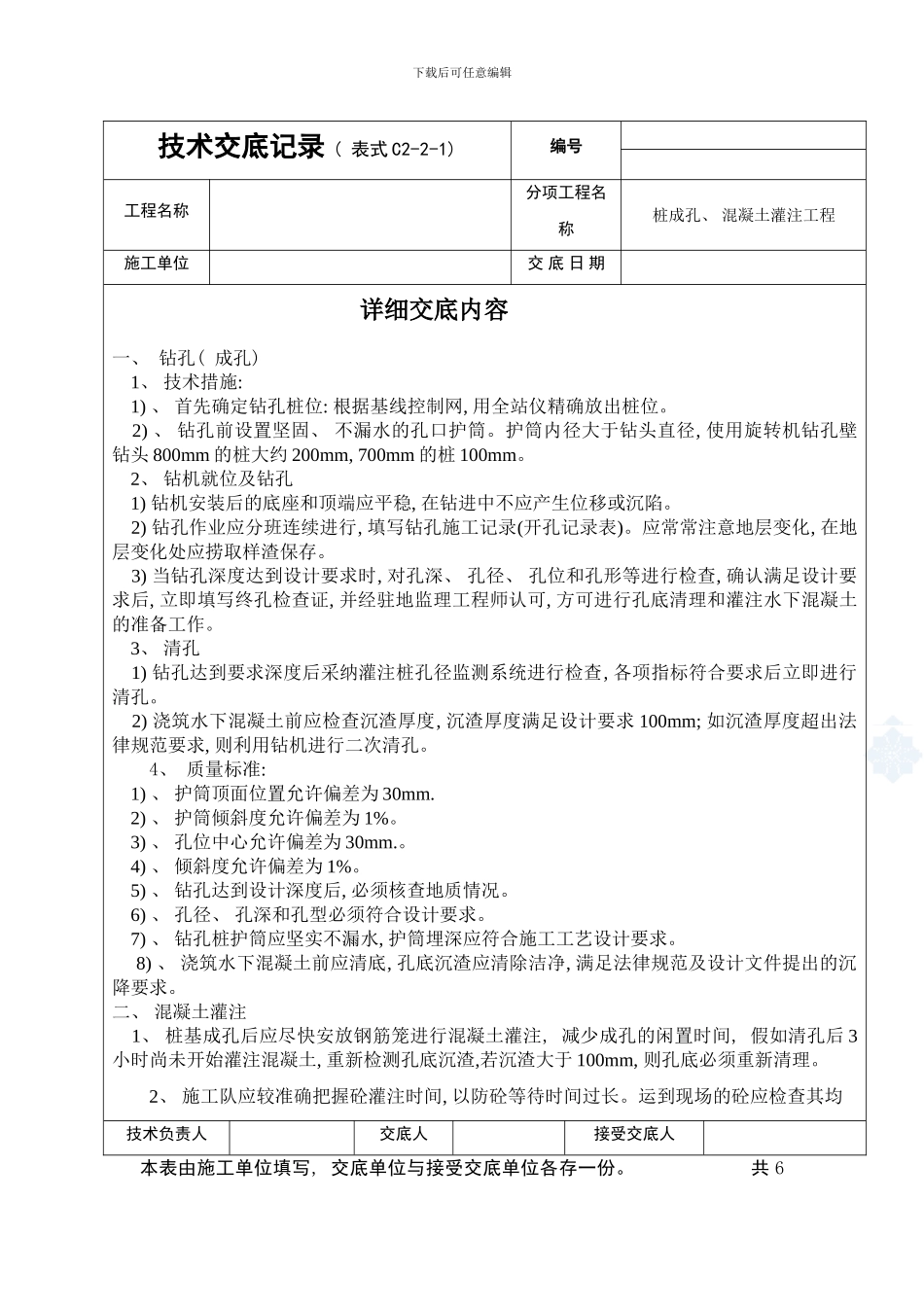

下载后可任意编辑技术交底记录 ( 表式 C2-2-1) 编号工程名称分项工程名称桩成孔、 混凝土灌注工程施工单位交 底 日 期详细交底内容一、 钻孔( 成孔) 1、 技术措施: 1) 、 首先确定钻孔桩位: 根据基线控制网, 用全站仪精确放出桩位

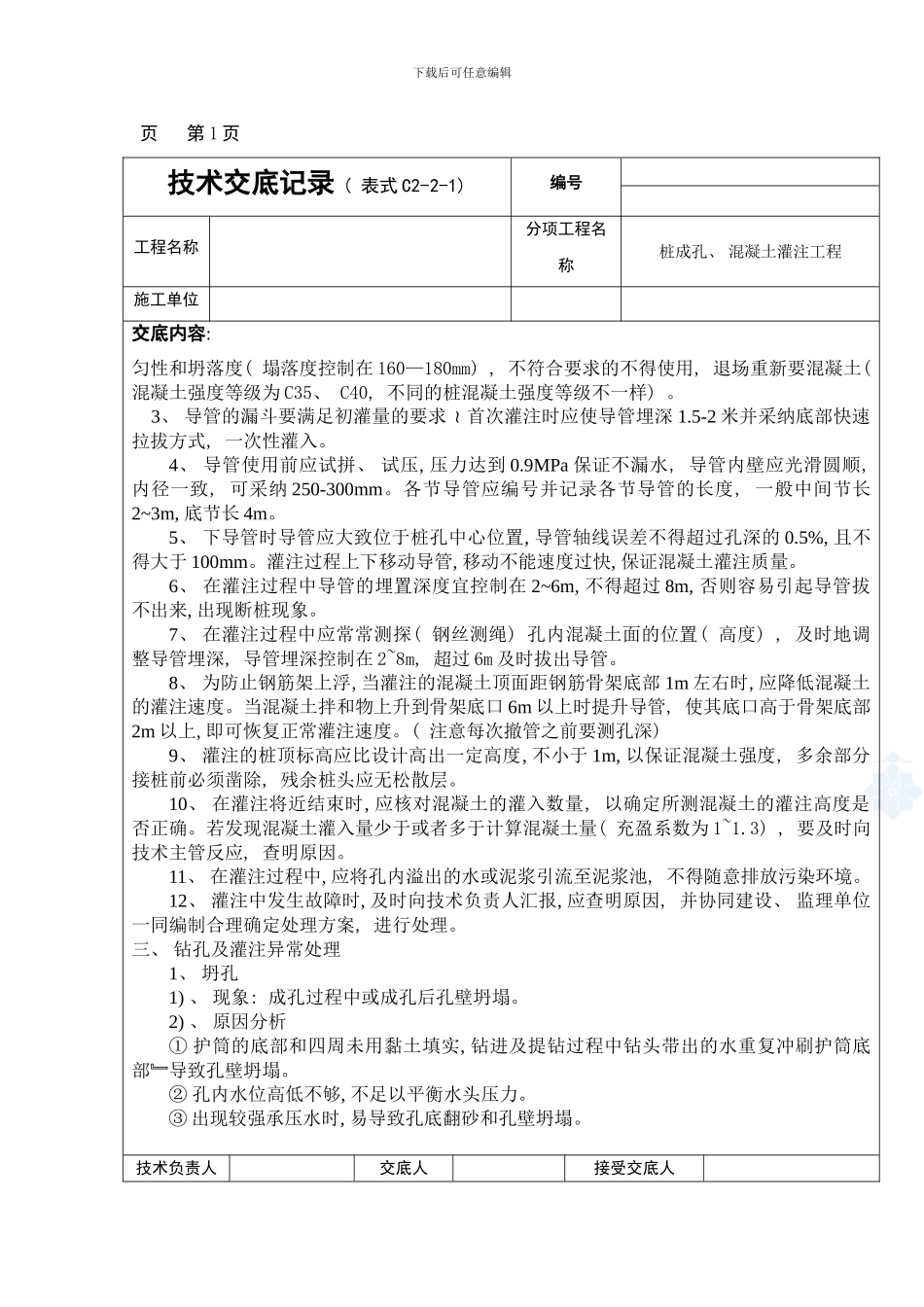

2) 、 钻孔前设置坚固、 不漏水的孔口护筒
护筒内径大于钻头直径, 使用旋转机钻孔壁钻头 800mm 的桩大约 200mm, 700mm 的桩 100mm
2、 钻机就位及钻孔 1) 钻机安装后的底座和顶端应平稳, 在钻进中不应产生位移或沉陷
2) 钻孔作业应分班连续进行, 填写钻孔施工记录(开孔记录表)
应常常注意地层变化, 在地层变化处应捞取样渣保存
3) 当钻孔深度达到设计要求时, 对孔深、 孔径、 孔位和孔形等进行检查, 确认满足设计要求后, 立即填写终孔检查证, 并经驻地监理工程师认可, 方可进行孔底清理和灌注水下混凝土的准备工作
3、 清孔 1) 钻孔达到要求深度后采纳灌注桩孔径监测系统进行检查, 各项指标符合要求后立即进行清孔
2) 浇筑水下混凝土前应检查沉渣厚度, 沉渣厚度满足设计要求 100mm; 如沉渣厚度超出法律规范要求, 则利用钻机进行二次清孔
4、 质量标准: 1) 、 护筒顶面位置允许偏差为 30mm
2) 、 护筒倾斜度允许偏差为 1%
3) 、 孔位中心允许偏差为 30mm
4) 、 倾斜度允许偏差为 1%
5) 、 钻孔达到设计深度后, 必须核查地质情况
6) 、 孔径、 孔深和孔型必须符合设计要求
7) 、 钻孔桩护筒应坚实不漏水, 护筒埋深应符合施工工艺设计要求
8) 、 浇筑水下混凝土前应清底, 孔底沉渣应清除洁净, 满足法律规范及设计文件提出的沉降要求

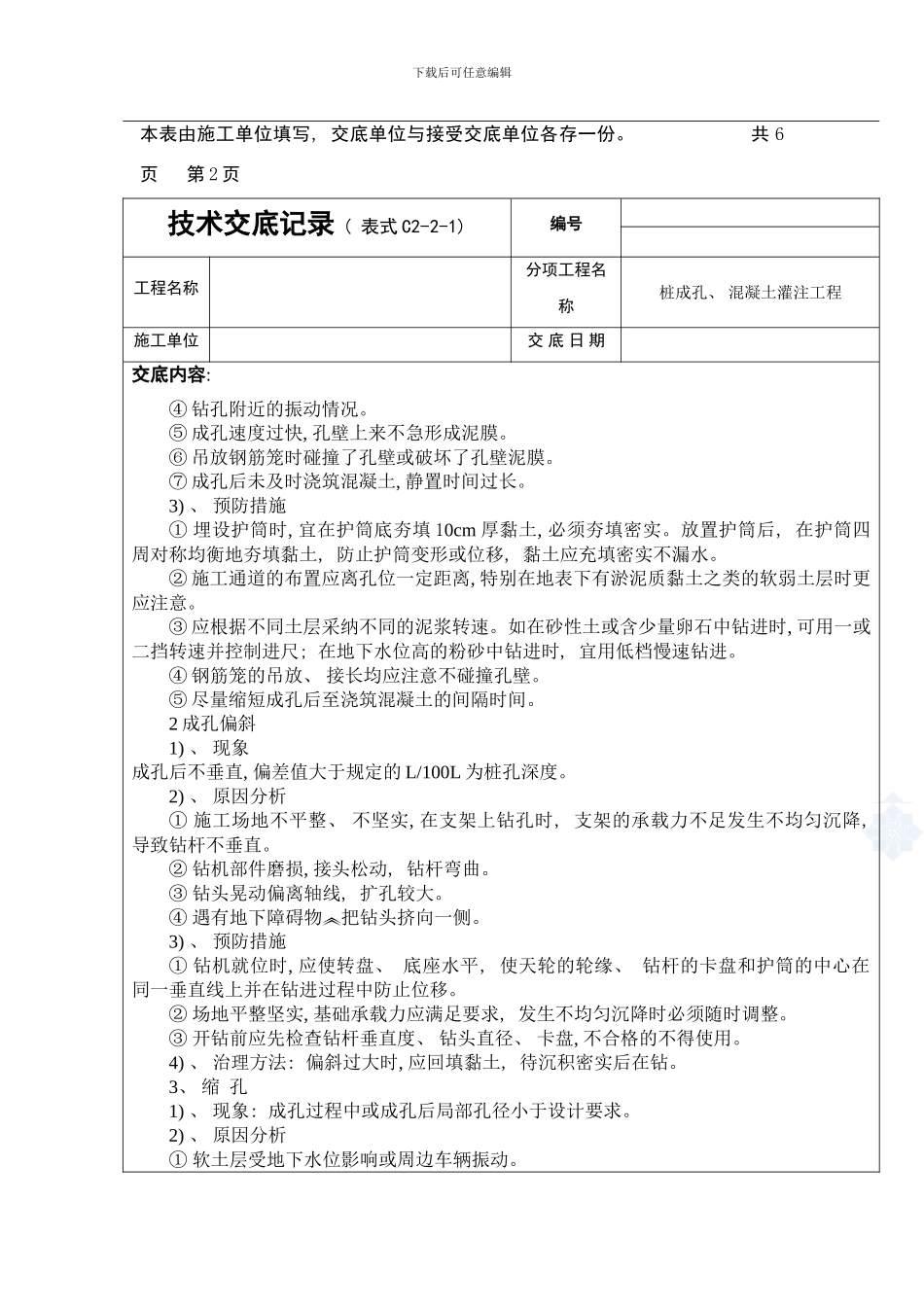

二、 混凝土灌注 1、 桩基成孔后应尽快安放钢筋笼进行混凝土灌注, 减少成孔的闲置时间, 假如清孔后 3小
