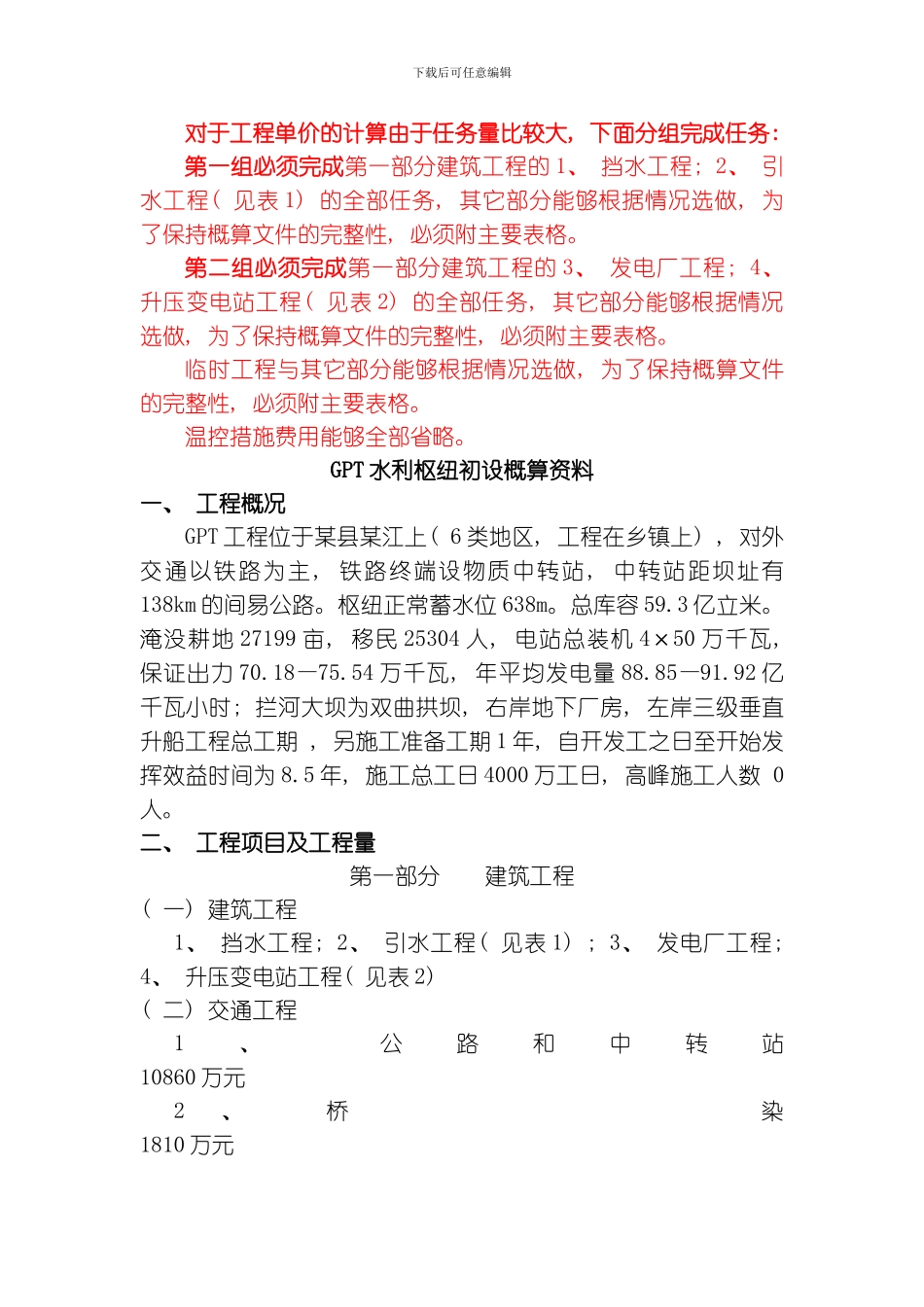

下载后可任意编辑对于工程单价的计算由于任务量比较大, 下面分组完成任务: 第一组必须完成第一部分建筑工程的 1、 挡水工程; 2、 引水工程( 见表 1) 的全部任务, 其它部分能够根据情况选做, 为了保持概算文件的完整性, 必须附主要表格
第二组必须完成第一部分建筑工程的 3、 发电厂工程; 4、 升压变电站工程( 见表 2) 的全部任务, 其它部分能够根据情况选做, 为了保持概算文件的完整性, 必须附主要表格
临时工程与其它部分能够根据情况选做, 为了保持概算文件的完整性, 必须附主要表格
温控措施费用能够全部省略
GPT 水利枢纽初设概算资料一、 工程概况GPT 工程位于某县某江上( 6 类地区, 工程在乡镇上) , 对外交通以铁路为主, 铁路终端设物质中转站, 中转站距坝址有138km 的间易公路
枢纽正常蓄水位 638m
总库容 59
淹没耕地 27199 亩, 移民 25304 人, 电站总装机 4×50 万千瓦, 保证出力 70
54 万千瓦, 年平均发电量 88
92 亿千瓦小时; 拦河大坝为双曲拱坝, 右岸地下厂房, 左岸三级垂直升船工程总工期 , 另施工准备工期 1 年, 自开发工之日至开始发挥效益时间为 8
5 年, 施工总工日 4000 万工日, 高峰施工人数 0人

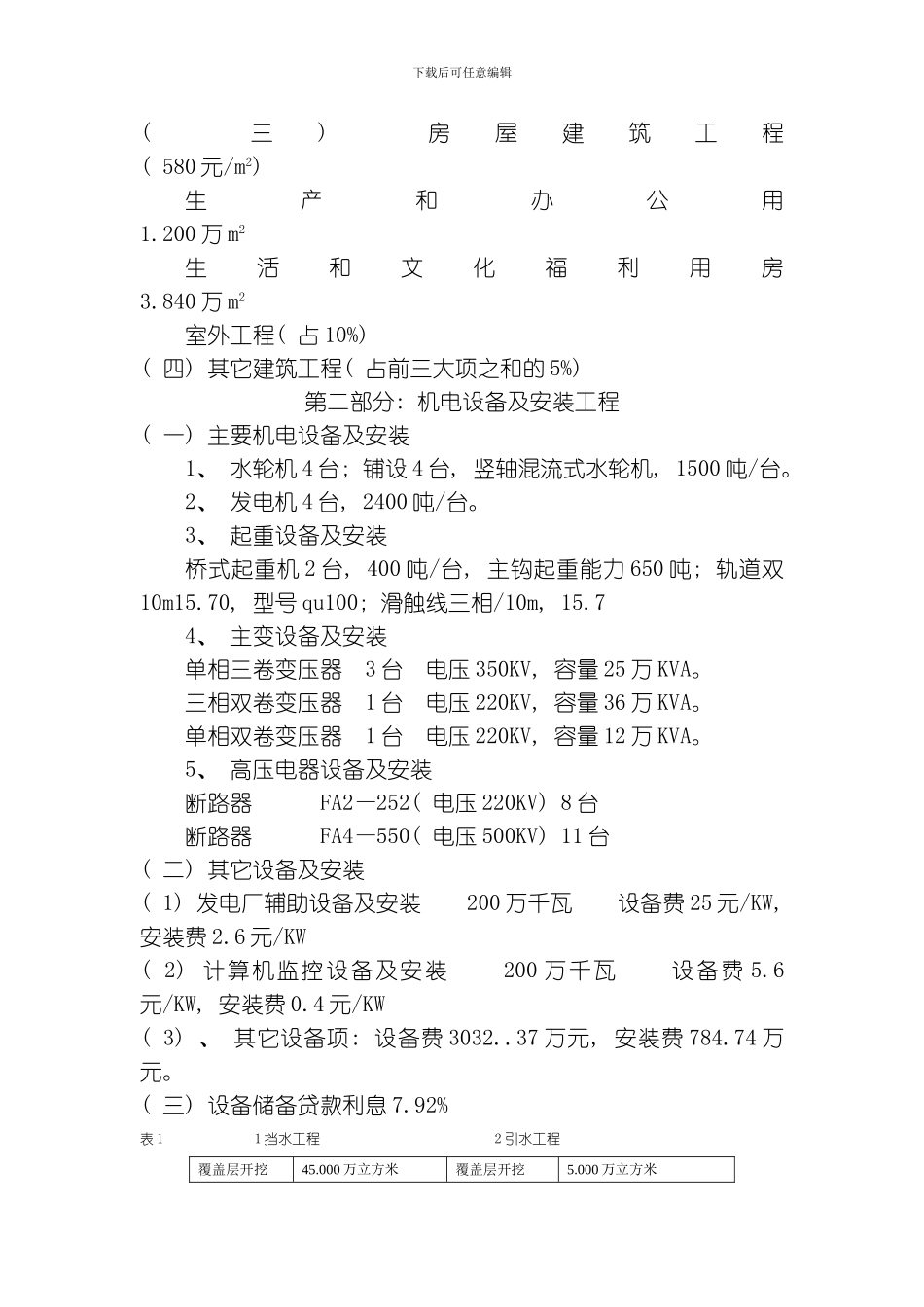

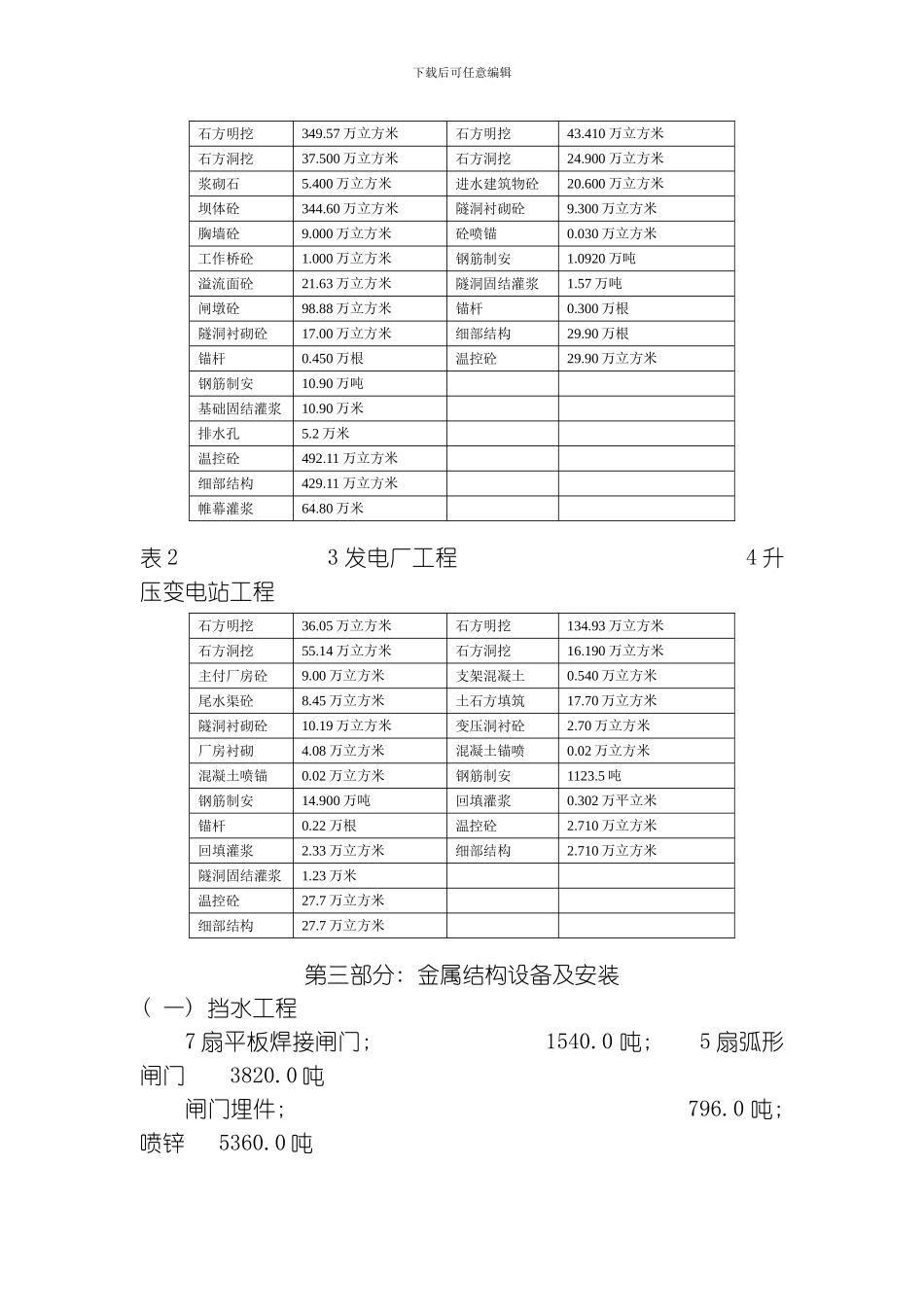

二、 工程项目及工程量第一部分 建筑工程( 一) 建筑工程1、 挡水工程; 2、 引水工程( 见表 1) ; 3、 发电厂工程; 4、 升压变电站工程( 见表 2) ( 二) 交通工程1、 公路和中转站 10860 万元2、 桥 染 1810 万元下载后可任意编辑( 三) 房屋建筑工程 ( 580 元/m2) 生产和办公用 1
200 万 m2生活和文化福利用房 3
840 万 m2室外工程( 占 10%) ( 四) 其它建筑工程( 占前三大项之和的
