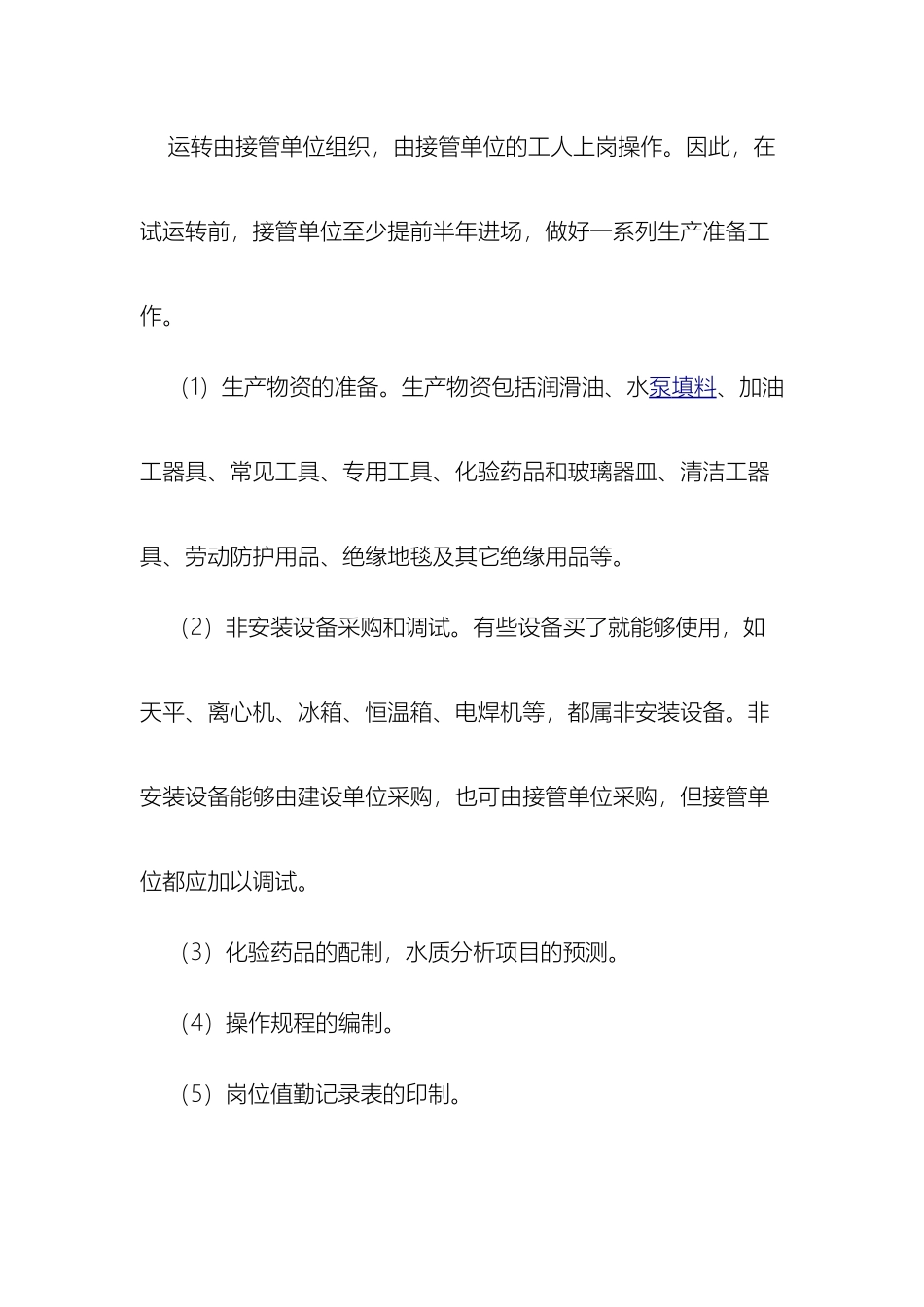

下载后可任意编辑污水厂运行管理制度 Word 文档12024 年 4 月 19 日运转由接管单位组织,由接管单位的工人上岗操作
因此,在试运转前,接管单位至少提前半年进场,做好一系列生产准备工作
(1)生产物资的准备
生产物资包括润滑油、水泵 填料 、加油工器具、常见工具、专用工具、化验药品和玻璃器皿、清洁工器具、劳动防护用品、绝缘地毯及其它绝缘用品等
(2)非安装设备采购和调试
有些设备买了就能够使用,如天平、离心机、冰箱、恒温箱、电焊机等,都属非安装设备
非安装设备能够由建设单位采购,也可由接管单位采购,但接管单位都应加以调试
(3)化验药品的配制,水质分析项目的预测
(4)操作规程的编制
(5)岗位值勤记录表的印制
下载后可任意编辑(6)构筑物和设备的编号,各种标记的准备,安全标牌的准备,现场必要的文字标记的书写(如闸阀编号、名称等)
(7)劳动组织和工人培训工作,包括工种的划分、各工种的编组
工人应知应会培训,并经过技术和安全二次考核合格,考核不合格的工人不得上岗
(8)生活设施的准备,如食堂炊具、柴米油盐、浴室锅炉等
(9)办公用品的准备,如桌椅台凳、笔墨纸等
试运转的基本任务是考验设备、熟练操作,测定技术数据和经济指标数据,具体来说包括:(1)各组构筑物都应按设计负荷,全流程经过所有构筑物,以考核各构筑物高程布置有否问题;(2)泵站和风机房等都应按设计的最多开启台数做 48H 运转试验;32024 年 4 月 19 日下载后可任意编辑(3)水泵流量和机组功率应做设定,有条件的应测定水泵特性曲线(此项工作能在联动试车时解决更好);(4)污泥泵流量和机组功率应做测定,有条件的应测定污泥泵特性曲线;(5)螺旋泵流量和机组功率应做测定,有条件的应测定螺旋泵特性曲线;(6)风量仪表必须调试正确,连续测定观察;(7)测定沉淀池的沉砂量、含水率及灰分;(8)测定沉淀池的污泥量
