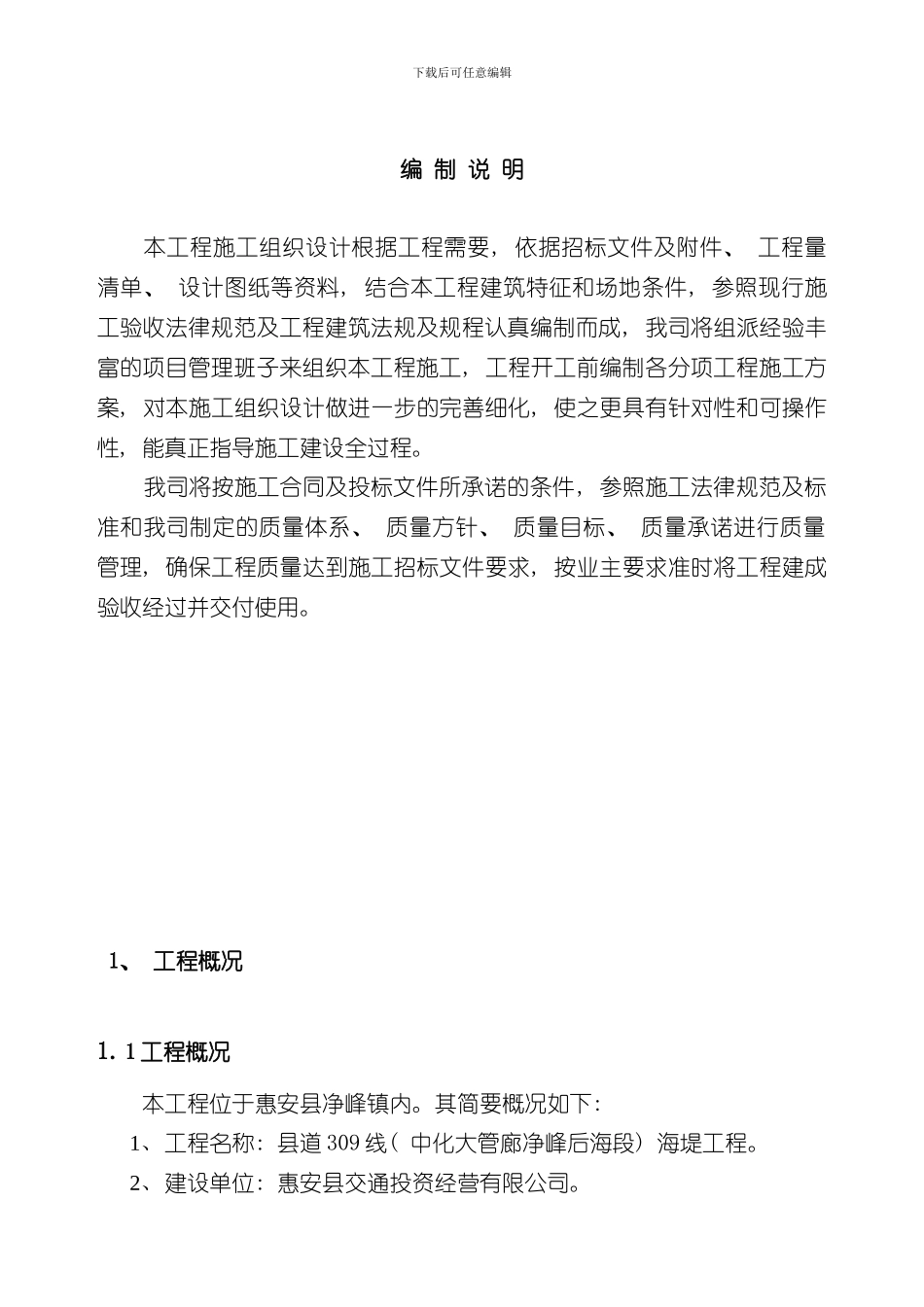

下载后可任意编辑编 制 说 明 本工程施工组织设计根据工程需要, 依据招标文件及附件、 工程量清单、 设计图纸等资料, 结合本工程建筑特征和场地条件, 参照现行施工验收法律规范及工程建筑法规及规程认真编制而成, 我司将组派经验丰富的项目管理班子来组织本工程施工, 工程开工前编制各分项工程施工方案, 对本施工组织设计做进一步的完善细化, 使之更具有针对性和可操作性, 能真正指导施工建设全过程
我司将按施工合同及投标文件所承诺的条件, 参照施工法律规范及标准和我司制定的质量体系、 质量方针、 质量目标、 质量承诺进行质量管理, 确保工程质量达到施工招标文件要求, 按业主要求准时将工程建成验收经过并交付使用
1、 工程概况 1
1 工程概况本工程位于惠安县净峰镇内
其简要概况如下: 1、工程名称: 县道 309 线( 中化大管廊净峰后海段) 海堤工程
2、建设单位: 惠安县交通投资经营有限公司

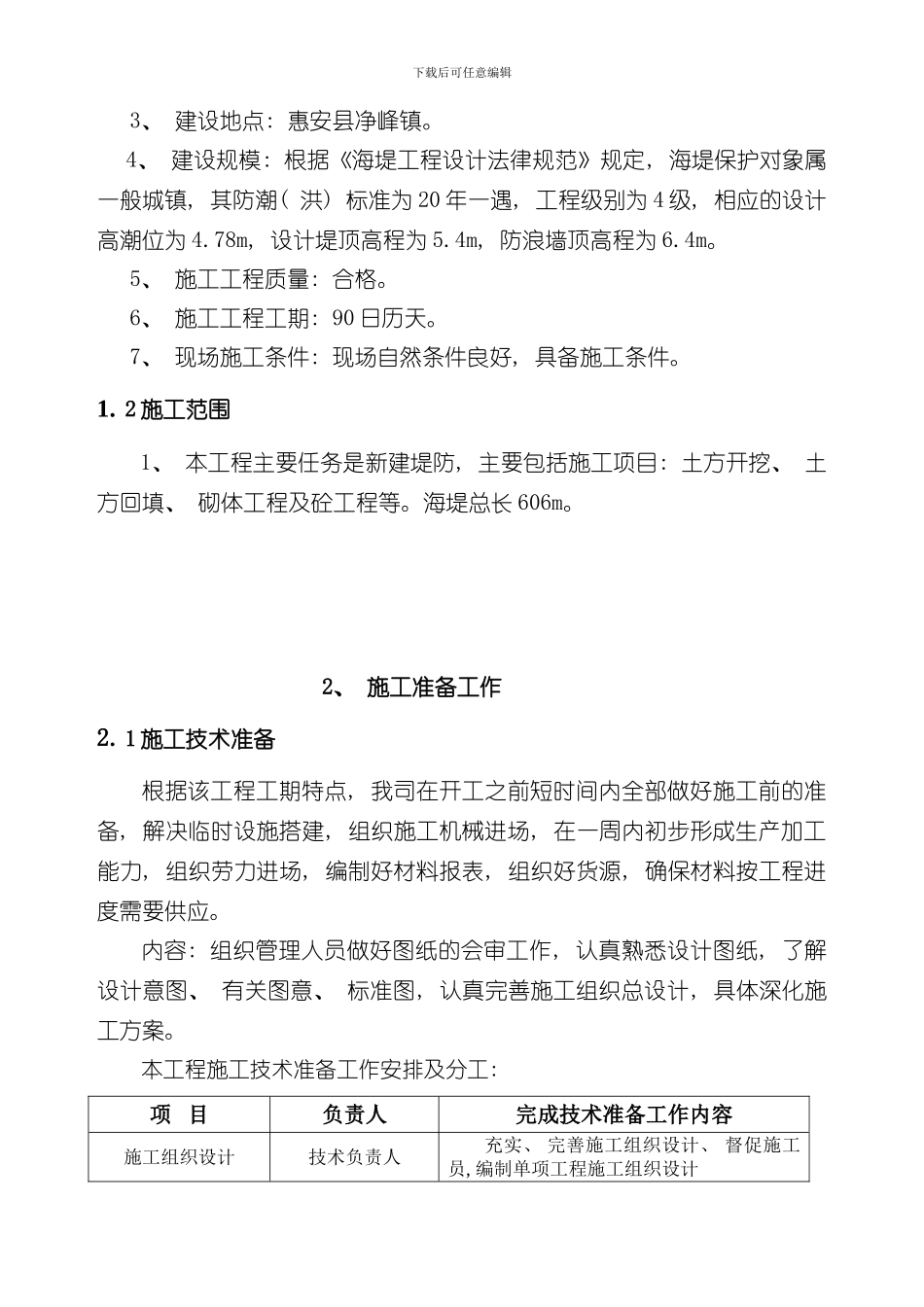

下载后可任意编辑3、 建设地点: 惠安县净峰镇
4、 建设规模: 根据《海堤工程设计法律规范》规定, 海堤保护对象属一般城镇, 其防潮( 洪) 标准为 20 年一遇, 工程级别为 4 级, 相应的设计高潮位为 4
78m, 设计堤顶高程为 5
4m, 防浪墙顶高程为 6
5、 施工工程质量: 合格
6、 施工工程工期: 90 日历天
7、 现场施工条件: 现场自然条件良好, 具备施工条件
2 施工范围1、 本工程主要任务是新建堤防, 主要包括施工项目: 土方开挖、 土方回填、 砌体工程及砼工程等
海堤总长 606m
2、 施工准备工作 2

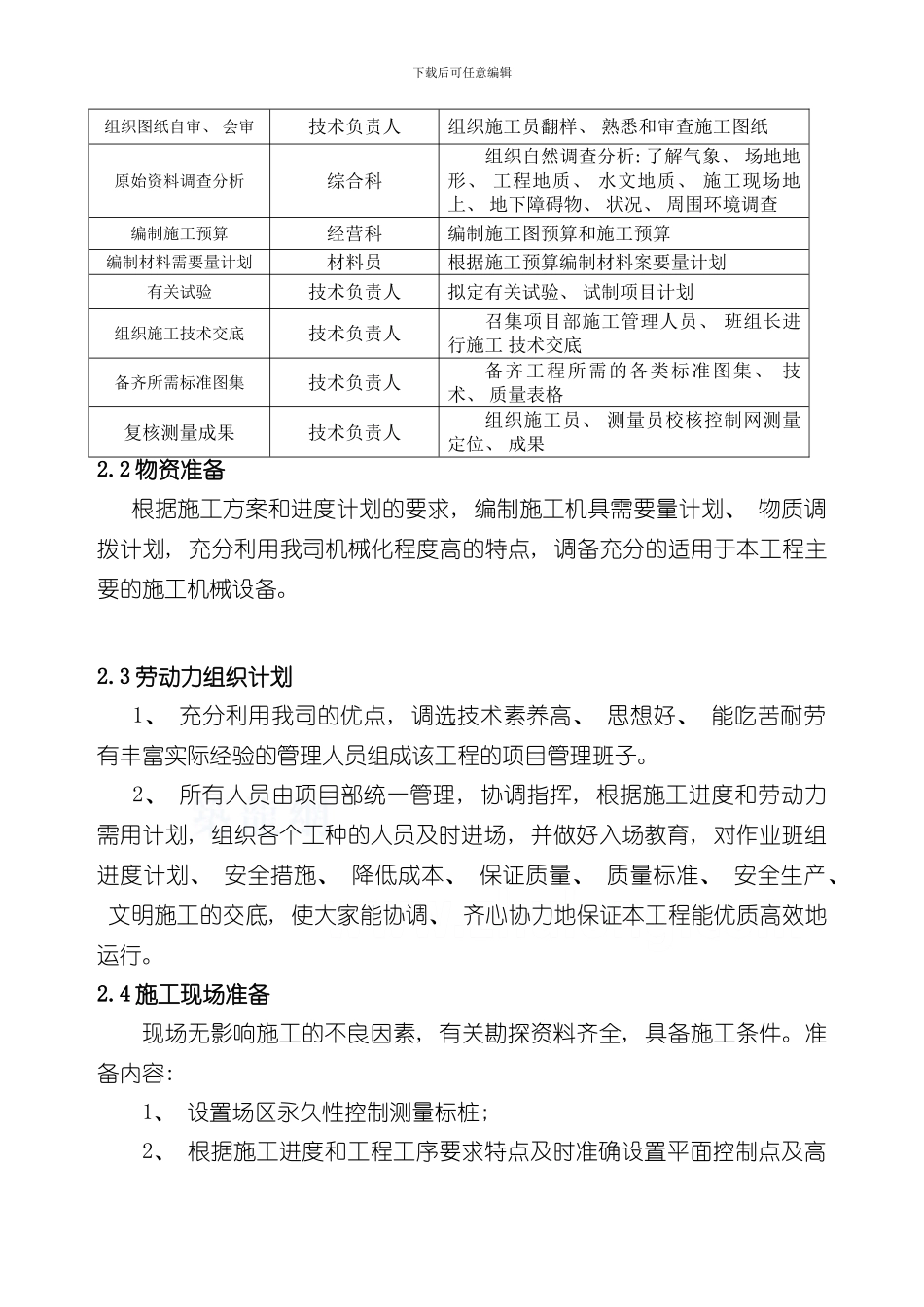

1 施工技术准备根据该工程工期特点, 我司在开工之前短时间内全部做好施工前的准备, 解决临时设施搭建, 组织施工机械进场, 在一周内初步形成生产加工能力, 组织劳力进场, 编制好材料报表, 组织好货源, 确保材料按工程进度需要供应
